调研报告20XX年

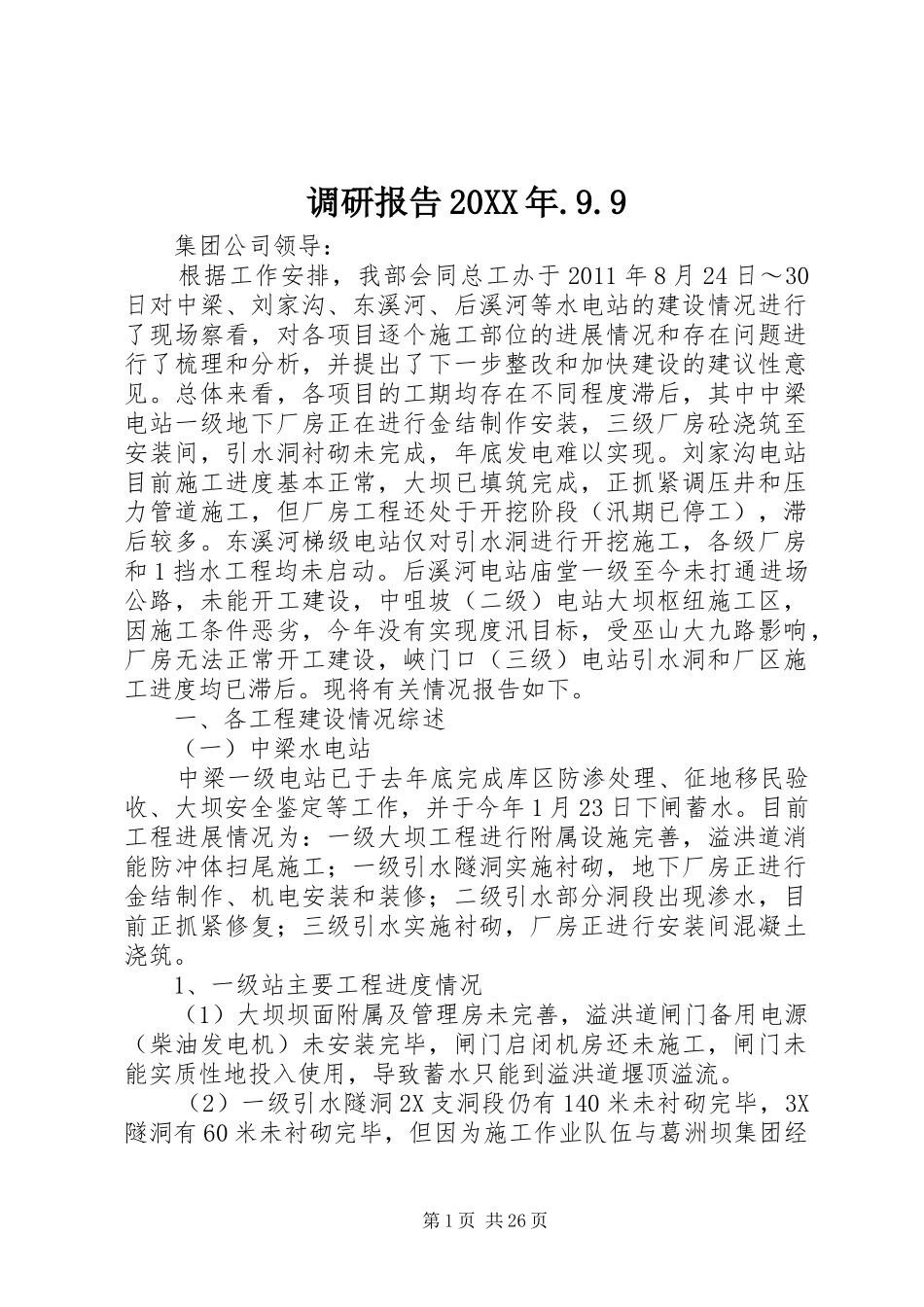

9集团公司领导:根据工作安排,我部会同总工办于2011年8月24日~30日对中梁、刘家沟、东溪河、后溪河等水电站的建设情况进行了现场察看,对各项目逐个施工部位的进展情况和存在问题进行了梳理和分析,并提出了下一步整改和加快建设的建议性意见
总体来看,各项目的工期均存在不同程度滞后,其中中梁电站一级地下厂房正在进行金结制作安装,三级厂房砼浇筑至安装间,引水洞衬砌未完成,年底发电难以实现
刘家沟电站目前施工进度基本正常,大坝已填筑完成,正抓紧调压井和压力管道施工,但厂房工程还处于开挖阶段(汛期已停工),滞后较多
东溪河梯级电站仅对引水洞进行开挖施工,各级厂房和1挡水工程均未启动
后溪河电站庙堂一级至今未打通进场公路,未能开工建设,中咀坡(二级)电站大坝枢纽施工区,因施工条件恶劣,今年没有实现度汛目标,受巫山大九路影响,厂房无法正常开工建设,峽门口(三级)电站引水洞和厂区施工进度均已滞后
现将有关情况报告如下
一、各工程建设情况综述(一)中梁水电站中梁一级电站已于去年底完成库区防渗处理、征地移民验收、大坝安全鉴定等工作,并于今年1月23日下闸蓄水
目前工程进展情况为:一级大坝工程进行附属设施完善,溢洪道消能防冲体扫尾施工;一级引水隧洞实施衬砌,地下厂房正进行金结制作、机电安装和装修;二级引水部分洞段出现渗水,目前正抓紧修复;三级引水实施衬砌,厂房正进行安装间混凝土浇筑
1、一级站主要工程进度情况(1)大坝坝面附属及管理房未完善,溢洪道闸门备用电源(柴油发电机)未安装完毕,闸门启闭机房还未施工,闸门未能实质性地投入使用,导致蓄水只能到溢洪道堰顶溢流
(2)一级引水隧洞2X支洞段仍有140米未衬砌完毕,3X隧洞有60米未衬砌完毕,但因为施工作业队伍与葛洲坝集团经第1页共26页济纠纷,已停工20天

(3)一级压力钢管施工滞后,目前仍有20米及裤管施工未完成,还未进
