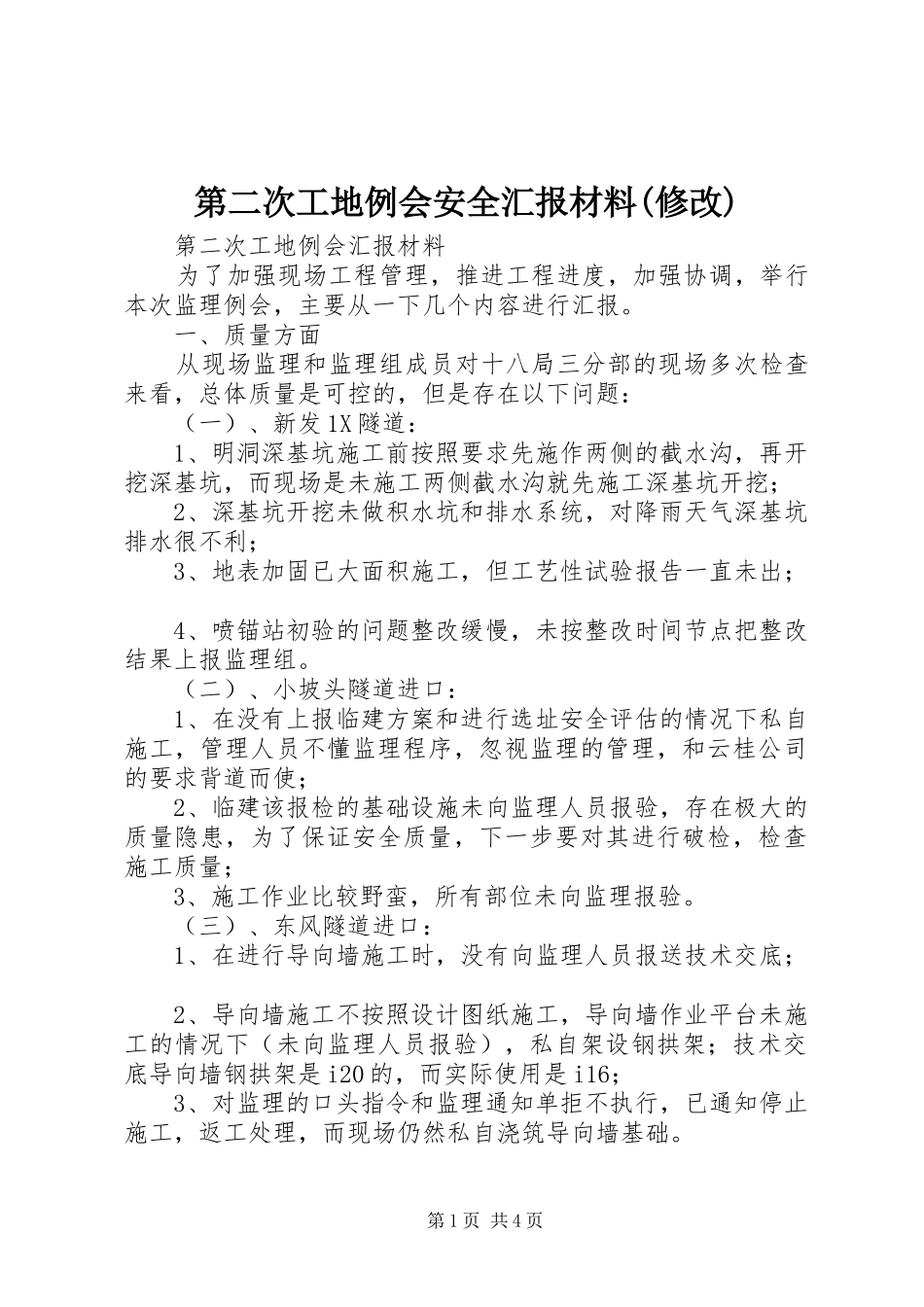

第二次工地例会安全汇报材料(修改)第二次工地例会汇报材料为了加强现场工程管理,推进工程进度,加强协调,举行本次监理例会,主要从一下几个内容进行汇报
一、质量方面从现场监理和监理组成员对十八局三分部的现场多次检查来看,总体质量是可控的,但是存在以下问题:(一)、新发1X隧道:1、明洞深基坑施工前按照要求先施作两侧的截水沟,再开挖深基坑,而现场是未施工两侧截水沟就先施工深基坑开挖;2、深基坑开挖未做积水坑和排水系统,对降雨天气深基坑排水很不利;3、地表加固已大面积施工,但工艺性试验报告一直未出;4、喷锚站初验的问题整改缓慢,未按整改时间节点把整改结果上报监理组
(二)、小坡头隧道进口:1、在没有上报临建方案和进行选址安全评估的情况下私自施工,管理人员不懂监理程序,忽视监理的管理,和云桂公司的要求背道而使;2、临建该报检的基础设施未向监理人员报验,存在极大的质量隐患,为了保证安全质量,下一步要对其进行破检,检查施工质量;3、施工作业比较野蛮,所有部位未向监理报验
(三)、东风隧道进口:1、在进行导向墙施工时,没有向监理人员报送技术交底;2、导向墙施工不按照设计图纸施工,导向墙作业平台未施工的情况下(未向监理人员报验),私自架设钢拱架;技术交底导向墙钢拱架是i20的,而实际使用是i16;3、对监理的口头指令和监理通知单拒不执行,已通知停止施工,返工处理,而现场仍然私自浇筑导向墙基础
第1页共4页(四)、便道
整个十八局三分部的便道整体质量比较差,在雨天基本不能行走
二、进度方面因受新哨隧道改线和征地拆迁的影响,十八局三分部整体进度比较缓慢,但是能施工的地方因受便道质量的影响,临建速度比较慢
三、安全方面(一)、新发1X隧道:1、明洞深基坑周边没有任何防护措施;2、地表加固泥浆池防护不规范,周边支撑不牢固,未设置横杆;3、喷锚站消防设施不完善
(二)、小坡头隧道进口:1、临建在未进行
