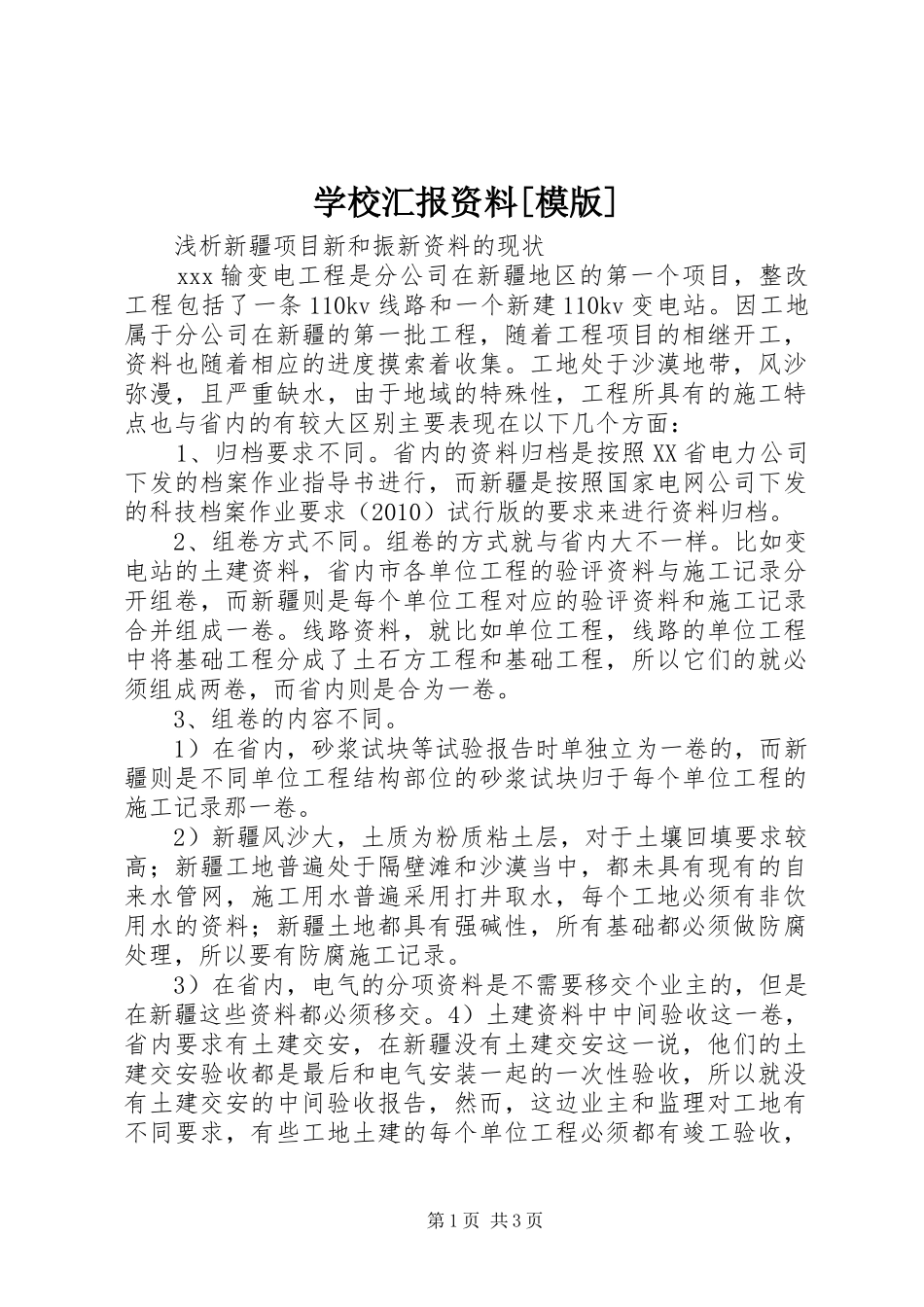

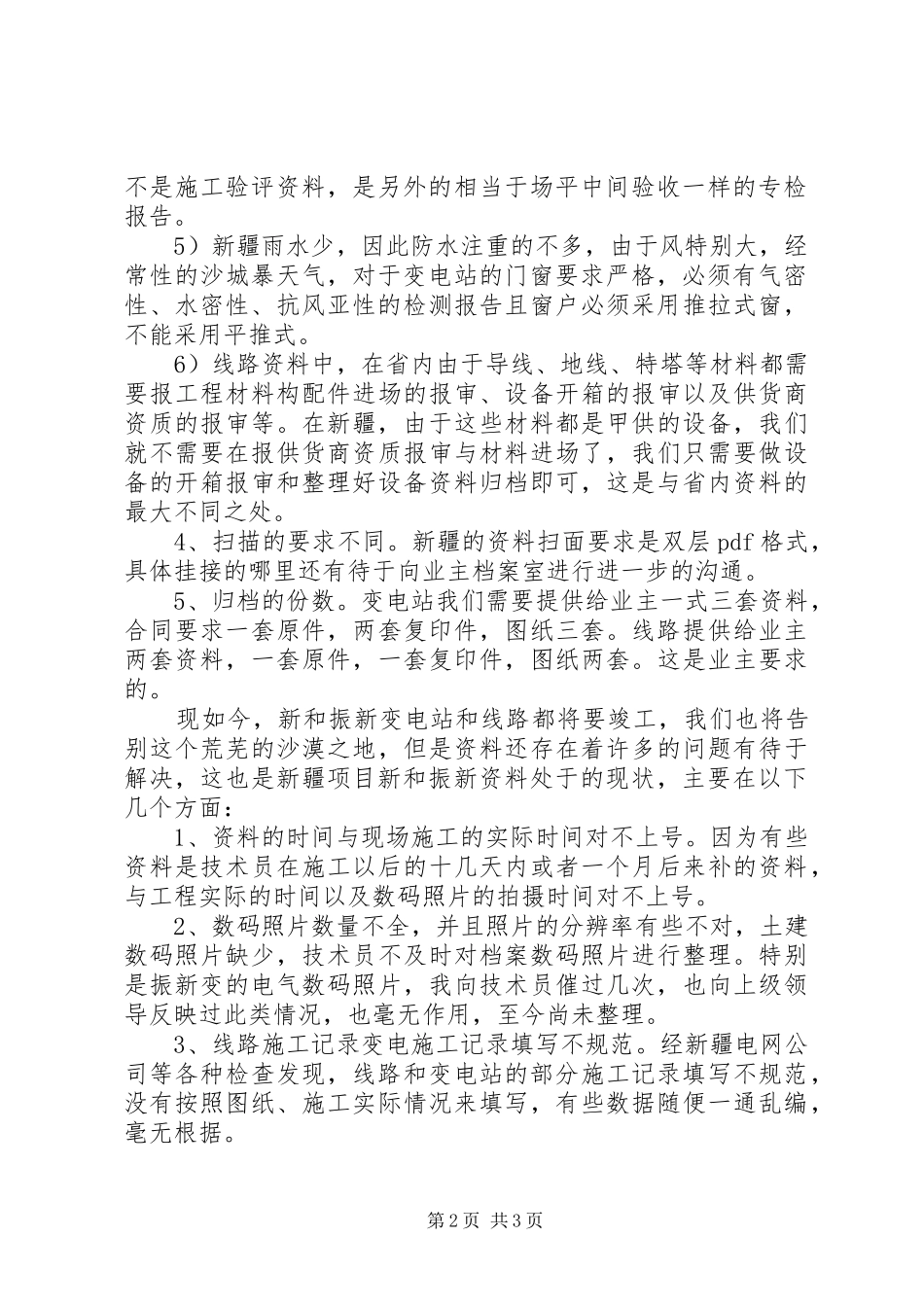

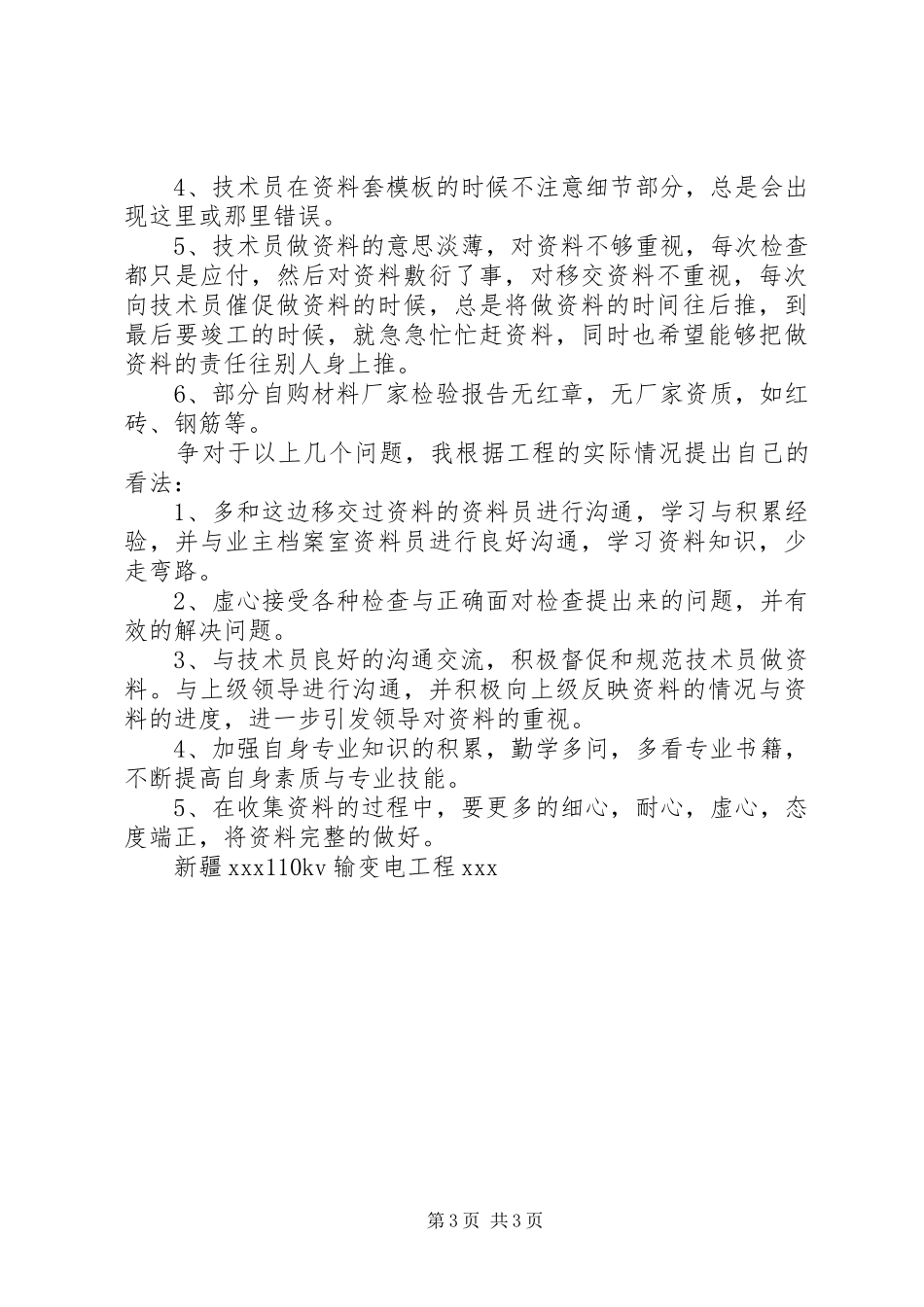

学校汇报资料[模版]浅析新疆项目新和振新资料的现状xxx输变电工程是分公司在新疆地区的第一个项目,整改工程包括了一条110kv线路和一个新建110kv变电站。因工地属于分公司在新疆的第一批工程,随着工程项目的相继开工,资料也随着相应的进度摸索着收集。工地处于沙漠地带,风沙弥漫,且严重缺水,由于地域的特殊性,工程所具有的施工特点也与省内的有较大区别主要表现在以下几个方面:1、归档要求不同。省内的资料归档是按照XX省电力公司下发的档案作业指导书进行,而新疆是按照国家电网公司下发的科技档案作业要求(2010)试行版的要求来进行资料归档。2、组卷方式不同。组卷的方式就与省内大不一样。比如变电站的土建资料,省内市各单位工程的验评资料与施工记录分开组卷,而新疆则是每个单位工程对应的验评资料和施工记录合并组成一卷。线路资料,就比如单位工程,线路的单位工程中将基础工程分成了土石方工程和基础工程,所以它们的就必须组成两卷,而省内则是合为一卷。3、组卷的内容不同。1)在省内,砂浆试块等试验报告时单独立为一卷的,而新疆则是不同单位工程结构部位的砂浆试块归于每个单位工程的施工记录那一卷。2)新疆风沙大,土质为粉质粘土层,对于土壤回填要求较高;新疆工地普遍处于隔壁滩和沙漠当中,都未具有现有的自来水管网,施工用水普遍采用打井取水,每个工地必须有非饮用水的资料;新疆土地都具有强碱性,所有基础都必须做防腐处理,所以要有防腐施工记录。3)在省内,电气的分项资料是不需要移交个业主的,但是在新疆这些资料都必须移交。4)土建资料中中间验收这一卷,省内要求有土建交安,在新疆没有土建交安这一说,他们的土建交安验收都是最后和电气安装一起的一次性验收,所以就没有土建交安的中间验收报告,然而,这边业主和监理对工地有不同要求,有些工地土建的每个单位工程必须都有竣工验收,第1页共3页不是施工验评资料,是另外的相当于场平中间验收一样的专检报告。5)新疆雨水少,因此防水注重的不多,由于风特别大,经常性的沙城暴天气,对于变电站的门窗要求严格,必须有气密性、水密性、抗风亚性的检测报告且窗户必须采用推拉式窗,不能采用平推式。6)线路资料中,在省内由于导线、地线、特塔等材料都需要报工程材料构配件进场的报审、设备开箱的报审以及供货商资质的报审等。在新疆,由于这些材料都是甲供的设备,我们就不需要在报供货商资质报审与材料进场了,我们只需要做设备的开箱报审和整理好设备资料归档即可,这是与省内资料的最大不同之处。4、扫描的要求不同。新疆的资料扫面要求是双层pdf格式,具体挂接的哪里还有待于向业主档案室进行进一步的沟通。5、归档的份数。变电站我们需要提供给业主一式三套资料,合同要求一套原件,两套复印件,图纸三套。线路提供给业主两套资料,一套原件,一套复印件,图纸两套。这是业主要求的。现如今,新和振新变电站和线路都将要竣工,我们也将告别这个荒芜的沙漠之地,但是资料还存在着许多的问题有待于解决,这也是新疆项目新和振新资料处于的现状,主要在以下几个方面:1、资料的时间与现场施工的实际时间对不上号。因为有些资料是技术员在施工以后的十几天内或者一个月后来补的资料,与工程实际的时间以及数码照片的拍摄时间对不上号。2、数码照片数量不全,并且照片的分辨率有些不对,土建数码照片缺少,技术员不及时对档案数码照片进行整理。特别是振新变的电气数码照片,我向技术员催过几次,也向上级领导反映过此类情况,也毫无作用,至今尚未整理。3、线路施工记录变电施工记录填写不规范。经新疆电网公司等各种检查发现,线路和变电站的部分施工记录填写不规范,没有按照图纸、施工实际情况来填写,有些数据随便一通乱编,毫无根据。第2页共3页4、技术员在资料套模板的时候不注意细节部分,总是会出现这里或那里错误。5、技术员做资料的意思淡薄,对资料不够重视,每次检查都只是应付,然后对资料敷衍了事,对移交资料不重视,每次向技术员催促做资料的时候,总是将做资料的时间往后推,到最后要竣工的时候,就急急忙忙赶资料,同时也希望能够把做资料的责任往别人身上推。6、...
