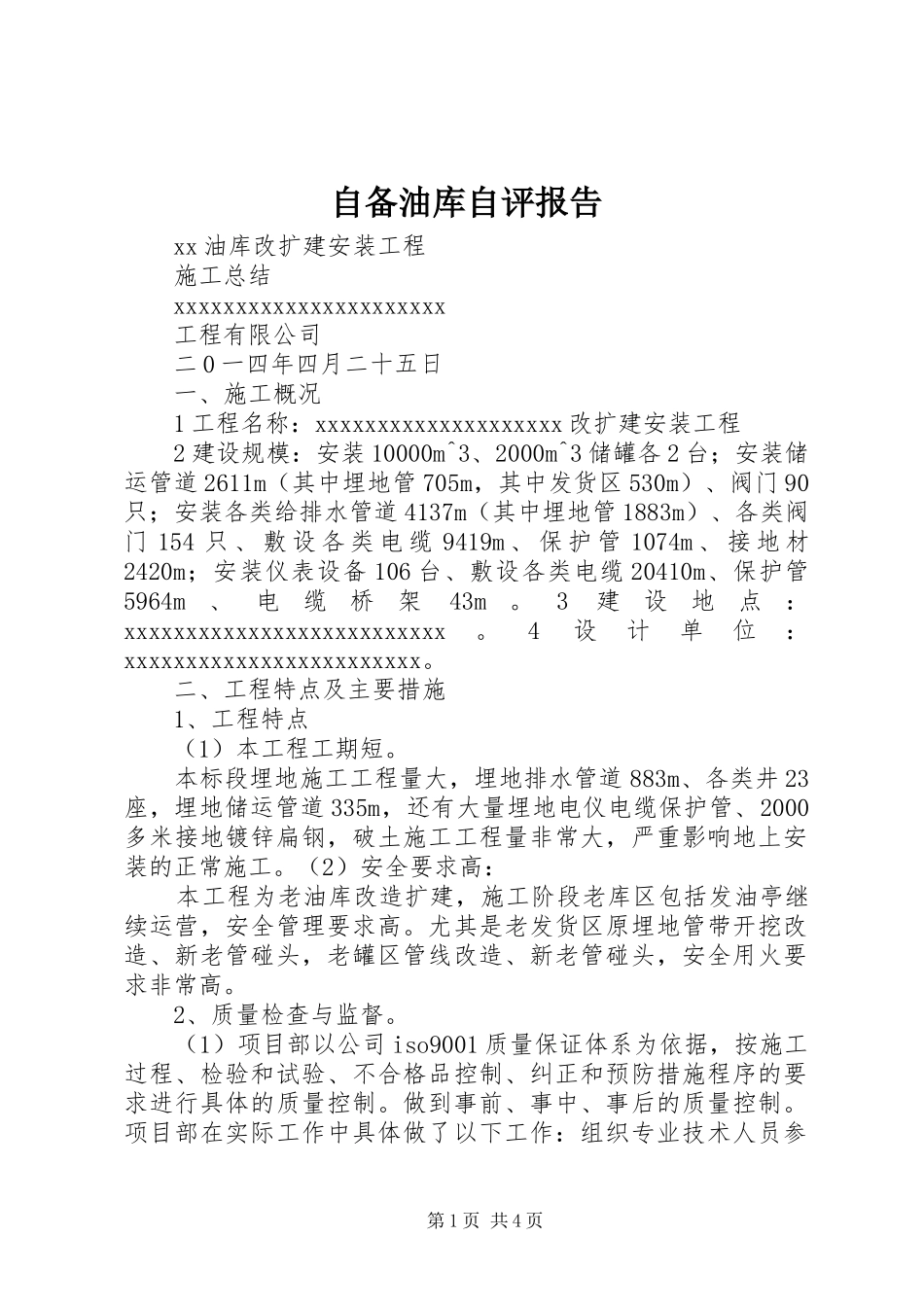

自备油库自评报告xx油库改扩建安装工程施工总结xxxxxxxxxxxxxxxxxxxxxx工程有限公司二0一四年四月二十五日一、施工概况1工程名称:xxxxxxxxxxxxxxxxxxxx改扩建安装工程2建设规模:安装10000m^3、2000m^3储罐各2台;安装储运管道2611m(其中埋地管705m,其中发货区530m)、阀门90只;安装各类给排水管道4137m(其中埋地管1883m)、各类阀门154只、敷设各类电缆9419m、保护管1074m、接地材2420m;安装仪表设备106台、敷设各类电缆20410m、保护管5964m、电缆桥架43m
3建设地点:xxxxxxxxxxxxxxxxxxxxxxxxxx
4设计单位:xxxxxxxxxxxxxxxxxxxxxxxx
二、工程特点及主要措施1、工程特点(1)本工程工期短
本标段埋地施工工程量大,埋地排水管道883m、各类井23座,埋地储运管道335m,还有大量埋地电仪电缆保护管、2000多米接地镀锌扁钢,破土施工工程量非常大,严重影响地上安装的正常施工
(2)安全要求高:本工程为老油库改造扩建,施工阶段老库区包括发油亭继续运营,安全管理要求高
尤其是老发货区原埋地管带开挖改造、新老管碰头,老罐区管线改造、新老管碰头,安全用火要求非常高
2、质量检查与监督
(1)项目部以公司iso9001质量保证体系为依据,按施工过程、检验和试验、不合格品控制、纠正和预防措施程序的要求进行具体的质量控制
做到事前、事中、事后的质量控制

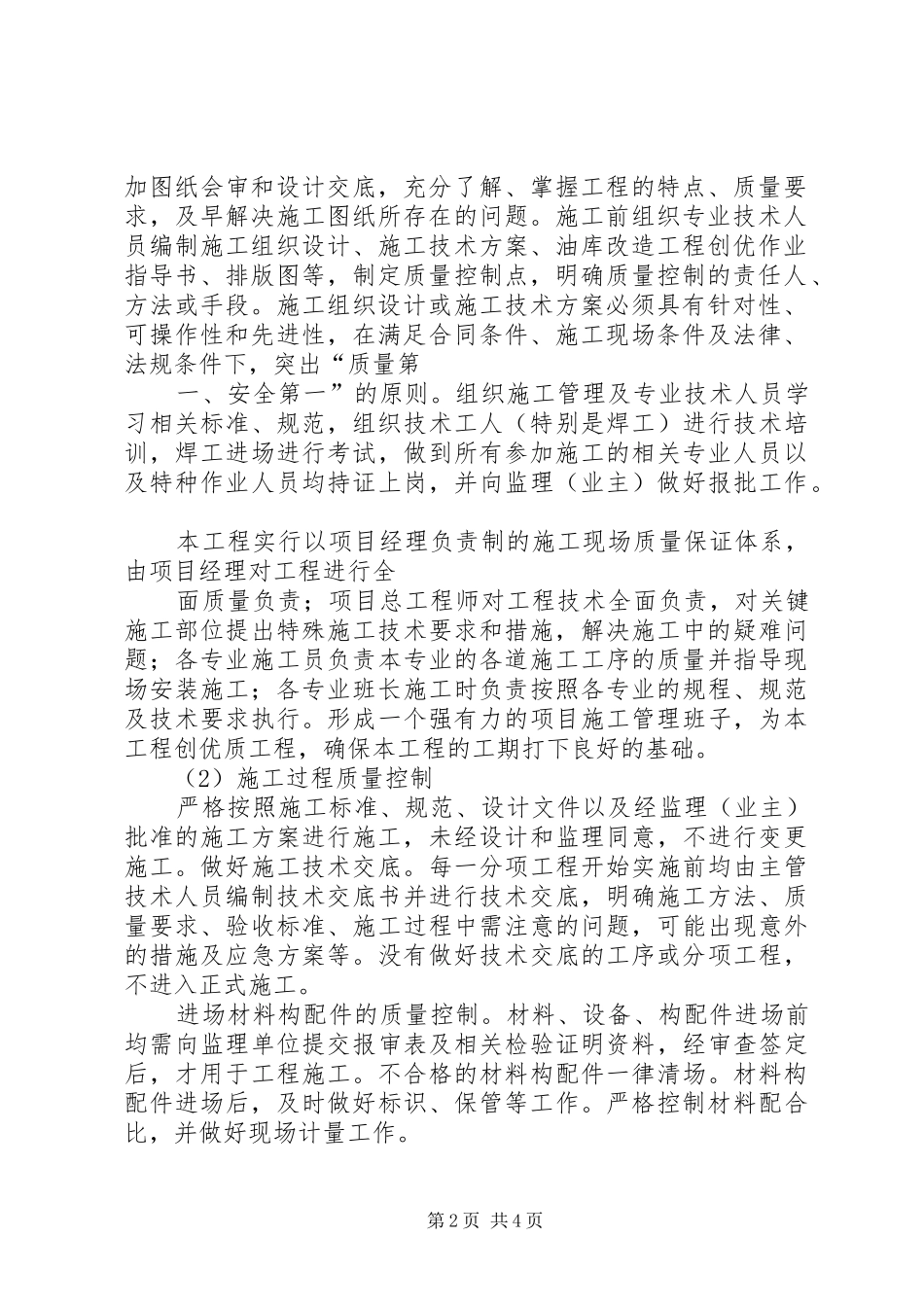

项目部在实际工作中具体做了以下工作:组织专业技术人员参第1页共4页加图纸会审和设计交底,充分了解、掌握工程的特点、质量要求,及早解决施工图纸所存在的问题
施工前组织专业技术人员编制施工组织设计、施工技术方案、油库改造工程创优作业指导书、排版图等,制定质量控制点,明确质量控制的责任人、方法或手段
