路网改建工程百日大干活动汇报材料一、工程概况1、xx线xx至xx桥涵路面工程第三合同段,桩号为k28+130—k40+100,路线全长为11
本合同段主体工程已于xx年10月份完成,截止目前剩余附属工程为路缘石和弯道泻水槽,工程量约为100余万元,预计近期全部完工
2、xx路xx境桥涵路面工程第三合同段桥梁工程,共有大、中、小桥五座
其中7-13m大桥一座,1-13小桥一座,1-10m小桥一座、2-10m小桥一座,3-13m中桥一座
全合同段桥面铺装、护栏施工已完毕,剩余工程项目为砌石和伸缩缝任务,工程量约为20万元
3、xx线xx路危桥改造工程,包括xx桥3-13m和xx桥3-13m,该工程已于xx年6月底全部完工
4、xx线xx桥危桥改造工程,该工程已于xx年5月25日完工,并实现全线通车,比计划工期提前了21天,累计完成工程量192万元
5、xx路xx大桥,该工程已于xx年7月初完工,累计完成工程量278万元
二、活动开展情况(一)提高认识,加大宣传力度
我处组织所有参建人员学习领会xx市公路局《xx路网改建工程“百日大干”活动实施方案》的精神,要求各项目部结合本合同段的具体情况组织学习领会,突出创新意识,干出自身特色
充分调动和发挥各项目部的主观能动性,做到结合更紧密,联系更实际,使“百日大干”活动深入人心,产生了积极效应
(二)抓好工程质量,建设优质工程
一是加强主要材料的管理和控制,严把材料质量关口
我们制定了材料质量责任制,所有施工用原材料实行先试验后进场,材料人员和试验室人员对材料进行质量和数量的双重验收,不合格的材料一律不得进场
二是建立质量责任体系,强化全员责任

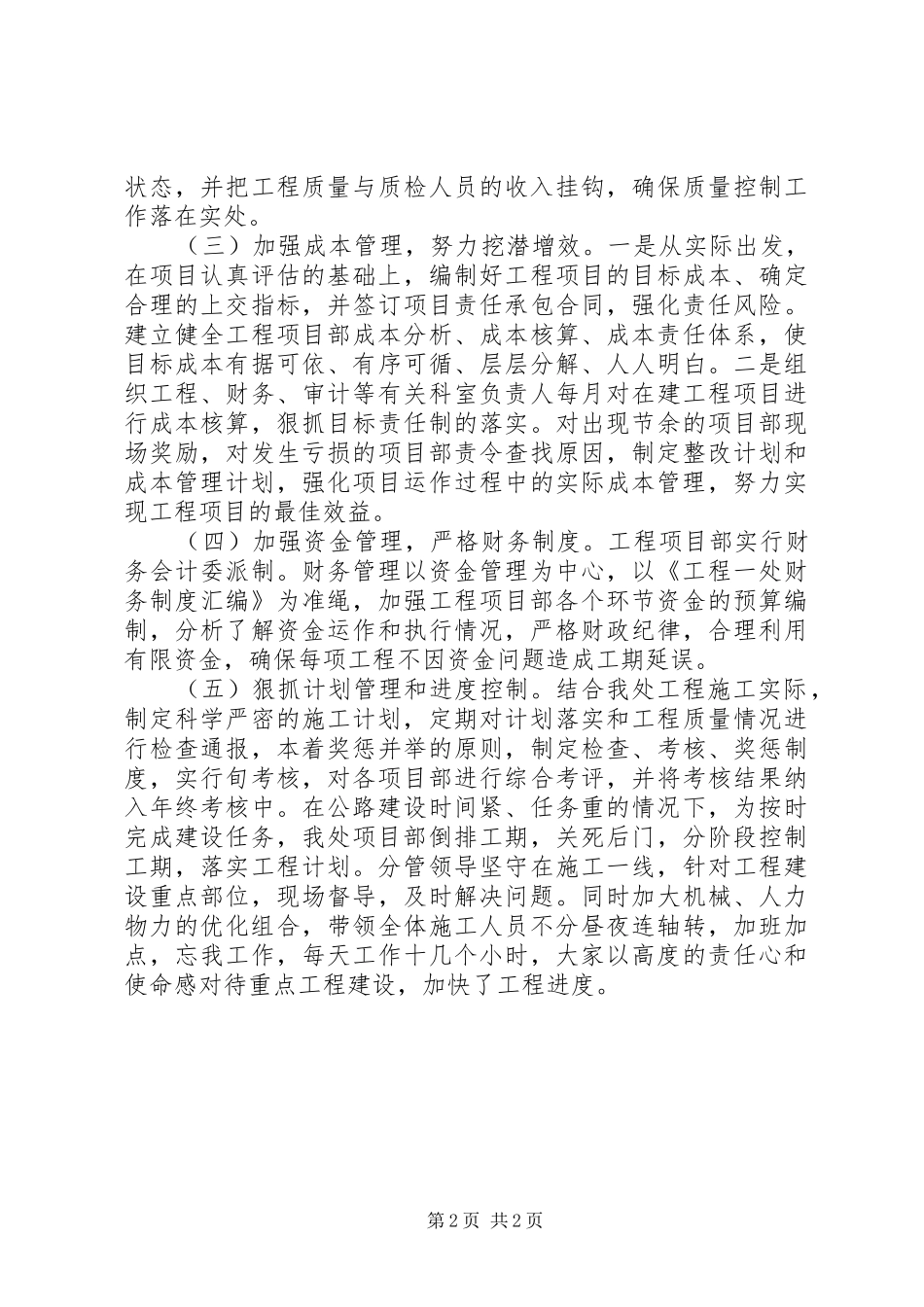

工程项目部建立以项目经理为首的全体人员参加的质量责任保证体系和责任追究制度,严格执行质量跟踪,使每一道工序始终处于受控第1页共2页状态,并把工程质量与质检人员的收入挂钩,确保质量控制工
