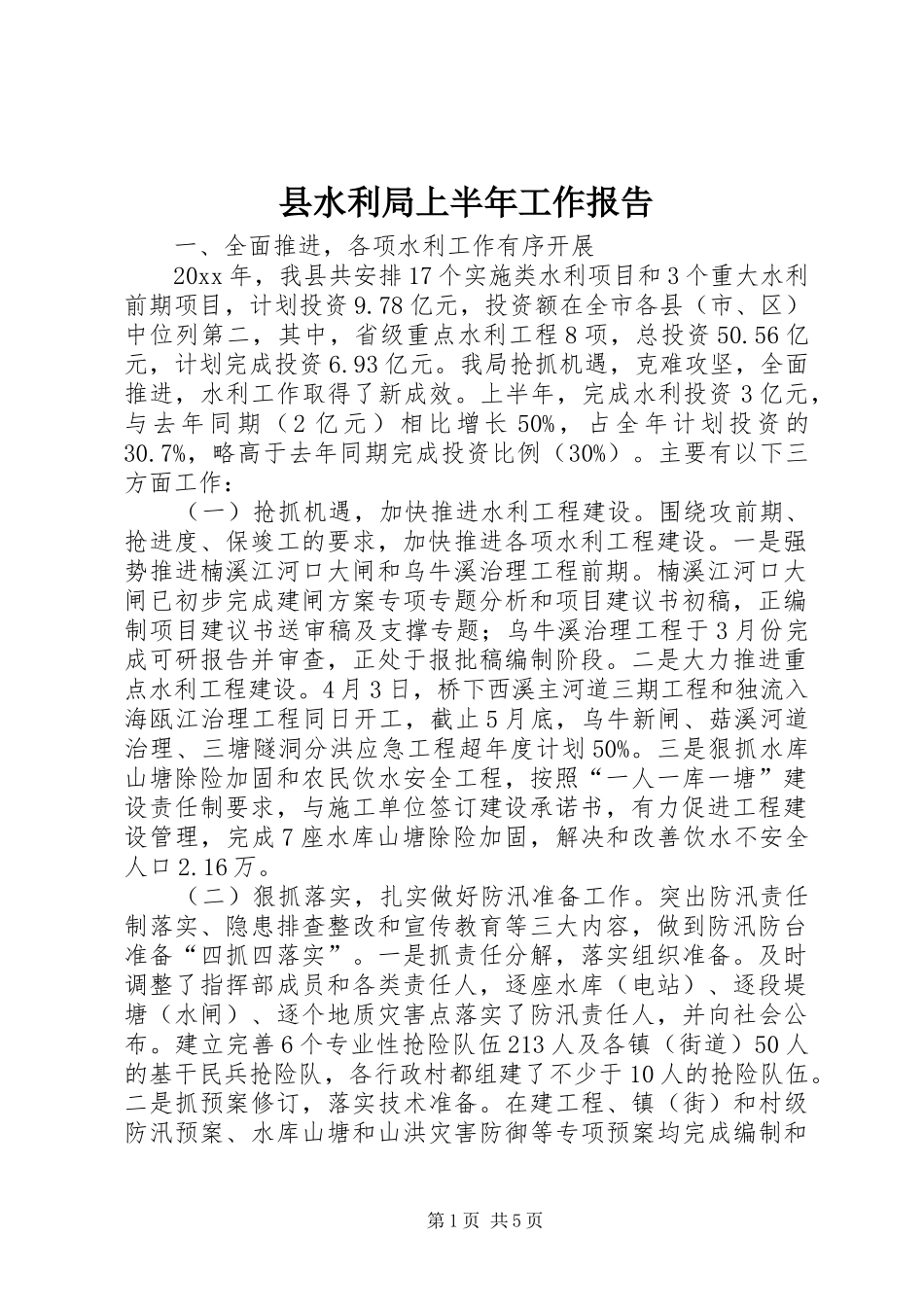

县水利局上半年工作报告一、全面推进,各项水利工作有序开展20xx年,我县共安排17个实施类水利项目和3个重大水利前期项目,计划投资9
78亿元,投资额在全市各县(市、区)中位列第二,其中,省级重点水利工程8项,总投资50
56亿元,计划完成投资6
我局抢抓机遇,克难攻坚,全面推进,水利工作取得了新成效
上半年,完成水利投资3亿元,与去年同期(2亿元)相比增长50%,占全年计划投资的30
7%,略高于去年同期完成投资比例(30%)
主要有以下三方面工作:(一)抢抓机遇,加快推进水利工程建设
围绕攻前期、抢进度、保竣工的要求,加快推进各项水利工程建设
一是强势推进楠溪江河口大闸和乌牛溪治理工程前期
楠溪江河口大闸已初步完成建闸方案专项专题分析和项目建议书初稿,正编制项目建议书送审稿及支撑专题;乌牛溪治理工程于3月份完成可研报告并审查,正处于报批稿编制阶段
二是大力推进重点水利工程建设
4月3日,桥下西溪主河道三期工程和独流入海瓯江治理工程同日开工,截止5月底,乌牛新闸、菇溪河道治理、三塘隧洞分洪应急工程超年度计划50%
三是狠抓水库山塘除险加固和农民饮水安全工程,按照“一人一库一塘”建设责任制要求,与施工单位签订建设承诺书,有力促进工程建设管理,完成7座水库山塘除险加固,解决和改善饮水不安全人口2
(二)狠抓落实,扎实做好防汛准备工作

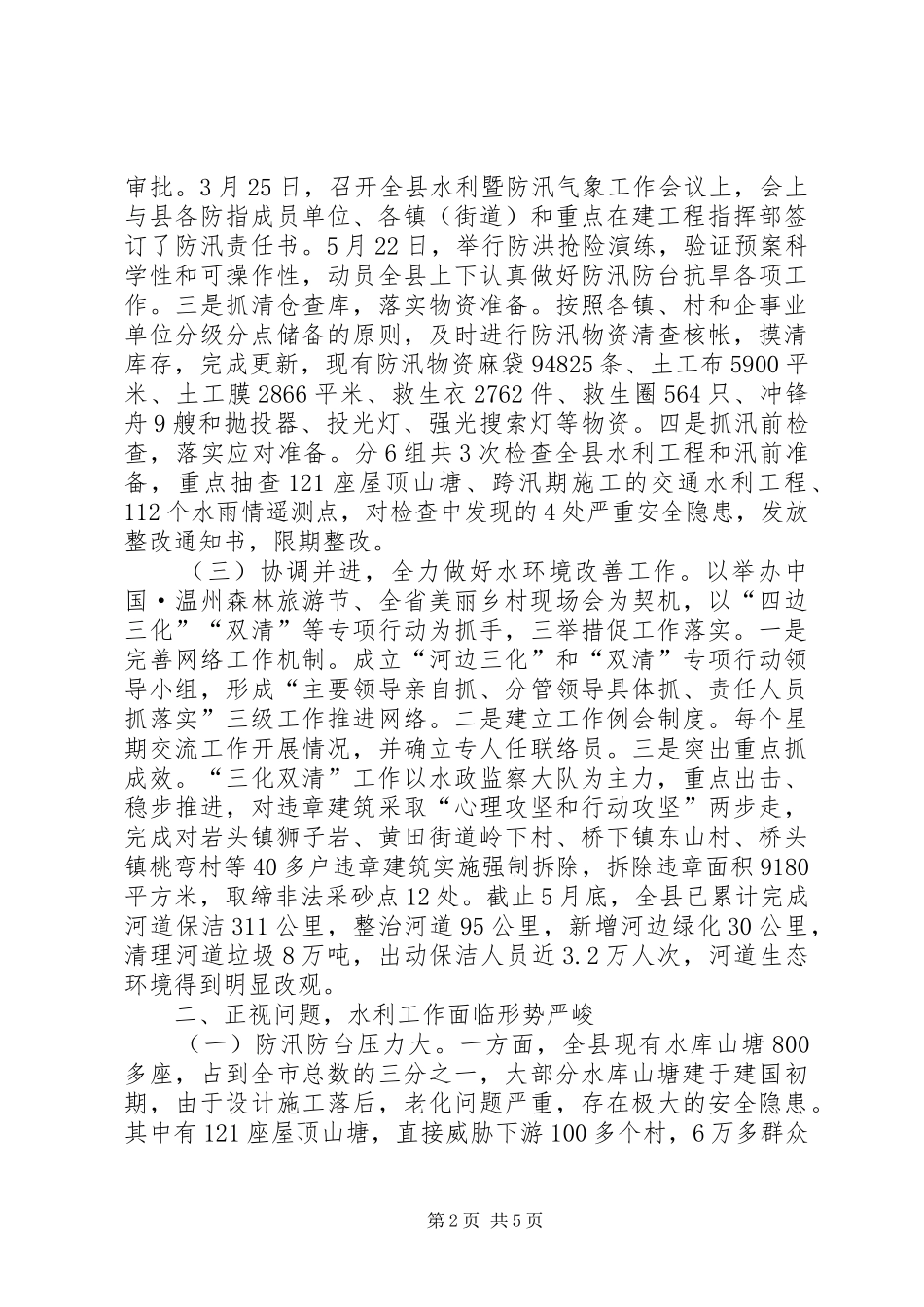

突出防汛责任制落实、隐患排查整改和宣传教育等三大内容,做到防汛防台准备“四抓四落实”
一是抓责任分解,落实组织准备
及时调整了指挥部成员和各类责任人,逐座水库(电站)、逐段堤塘(水闸)、逐个地质灾害点落实了防汛责任人,并向社会公布
建立完善6个专业性抢险队伍213人及各镇(街道)50人的基干民兵抢险队,各行政村都组建了不少于10人的抢险队伍
二是抓预案修订,落实技术准备
在建工程、镇(街)和村级防汛预案、水库山塘和山洪灾害防御等
