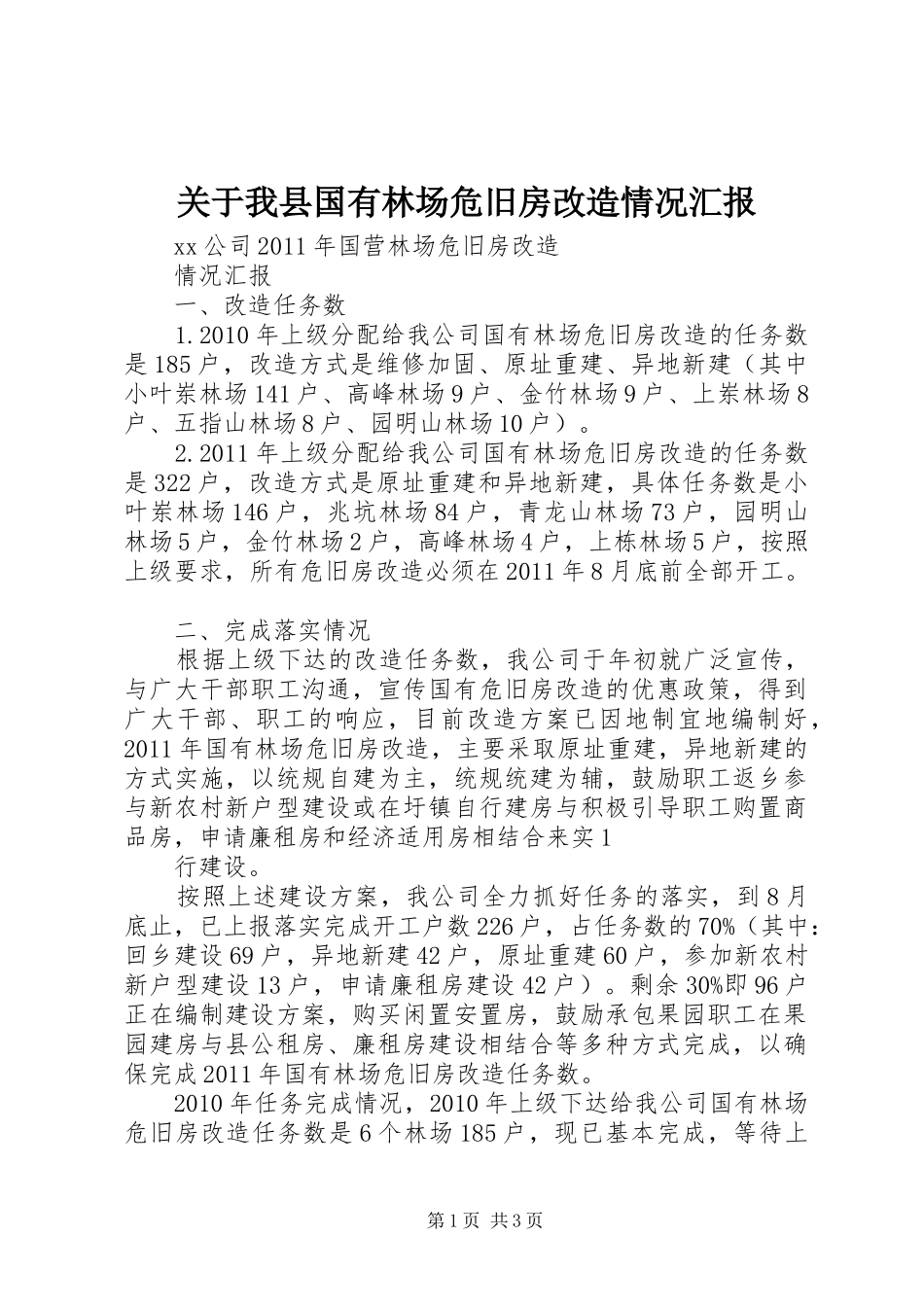

关于我县国有林场危旧房改造情况汇报xx公司2011年国营林场危旧房改造情况汇报一、改造任务数1
2010年上级分配给我公司国有林场危旧房改造的任务数是185户,改造方式是维修加固、原址重建、异地新建(其中小叶岽林场141户、高峰林场9户、金竹林场9户、上岽林场8户、五指山林场8户、园明山林场10户)
2011年上级分配给我公司国有林场危旧房改造的任务数是322户,改造方式是原址重建和异地新建,具体任务数是小叶岽林场146户,兆坑林场84户,青龙山林场73户,园明山林场5户,金竹林场2户,高峰林场4户,上栋林场5户,按照上级要求,所有危旧房改造必须在2011年8月底前全部开工
二、完成落实情况根据上级下达的改造任务数,我公司于年初就广泛宣传,与广大干部职工沟通,宣传国有危旧房改造的优惠政策,得到广大干部、职工的响应,目前改造方案已因地制宜地编制好,2011年国有林场危旧房改造,主要采取原址重建,异地新建的方式实施,以统规自建为主,统规统建为辅,鼓励职工返乡参与新农村新户型建设或在圩镇自行建房与积极引导职工购置商品房,申请廉租房和经济适用房相结合来实1行建设
按照上述建设方案,我公司全力抓好任务的落实,到8月底止,已上报落实完成开工户数226户,占任务数的70%(其中:回乡建设69户,异地新建42户,原址重建60户,参加新农村新户型建设13户,申请廉租房建设42户)
剩余30%即96户正在编制建设方案,购买闲置安置房,鼓励承包果园职工在果园建房与县公租房、廉租房建设相结合等多种方式完成,以确保完成2011年国有林场危旧房改造任务数

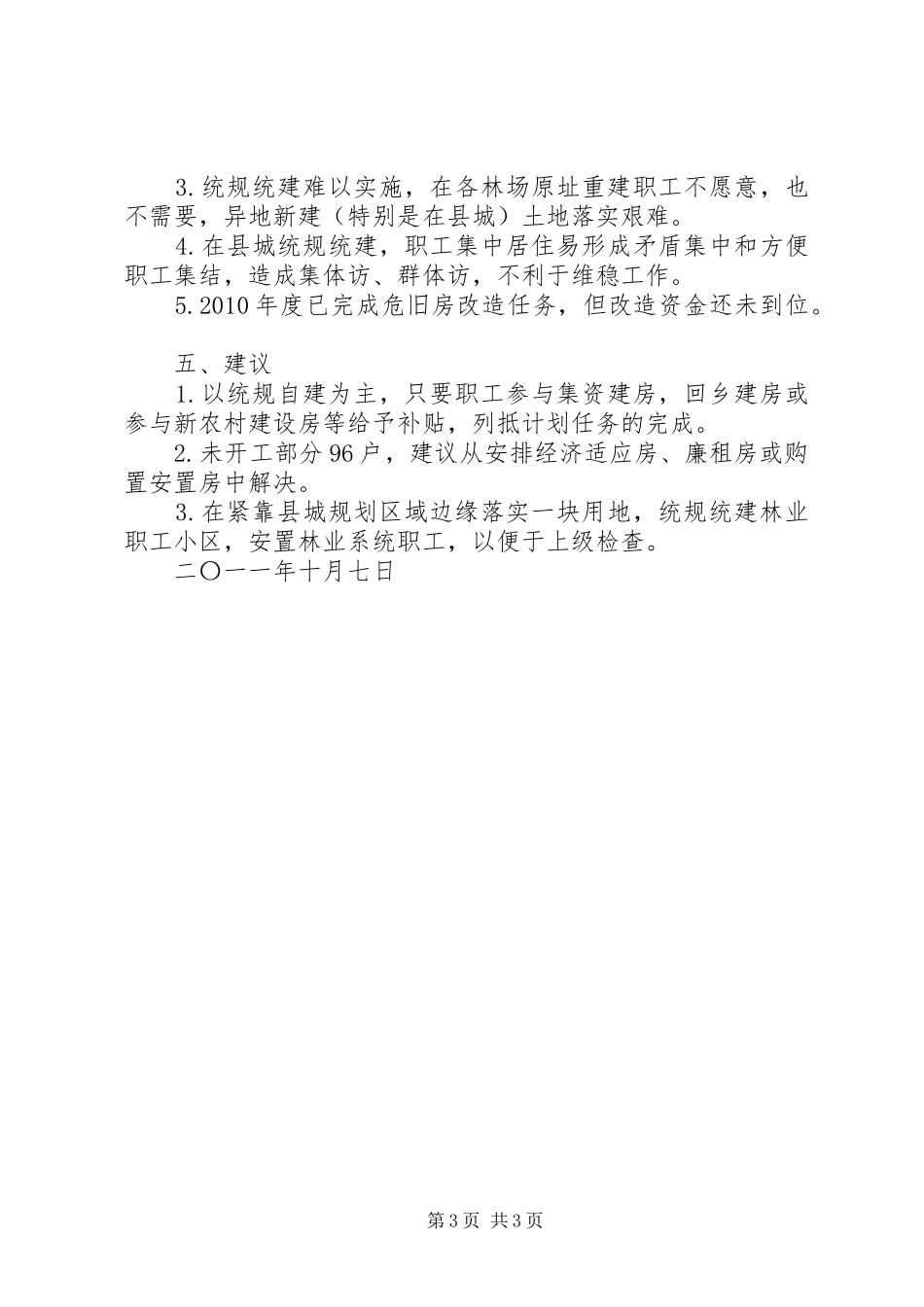

2010年任务完成情况,2010年上级下达给我公司国有林场危旧房改造任务数是6个林场185户,现已基本完成,等待上第1页共3页级验收

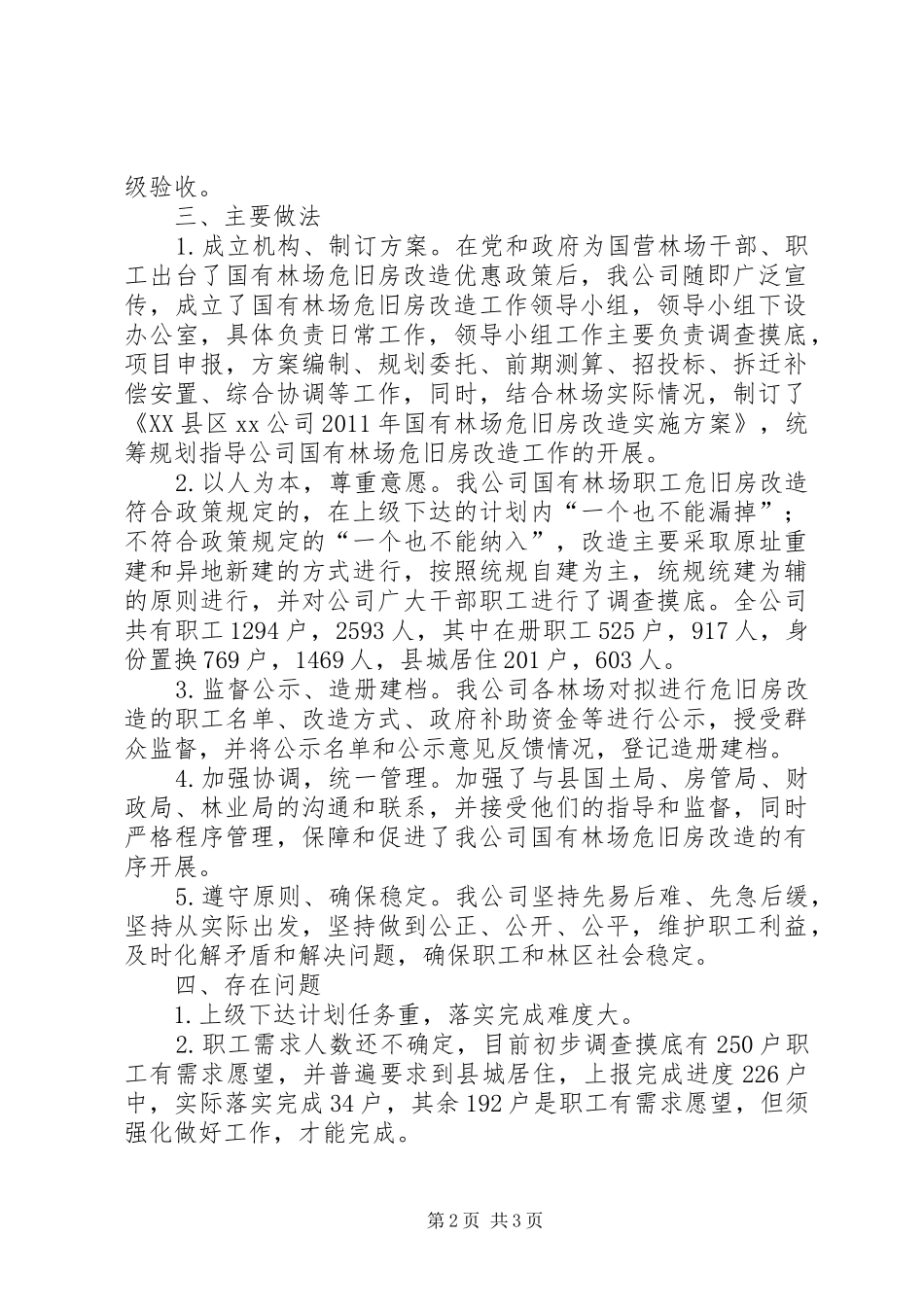

三、主要做法1
成立机构、制订方案
在党和政府为国营林场干部、职工出台了国有林场危旧房改造优惠政策后,我公司随即
