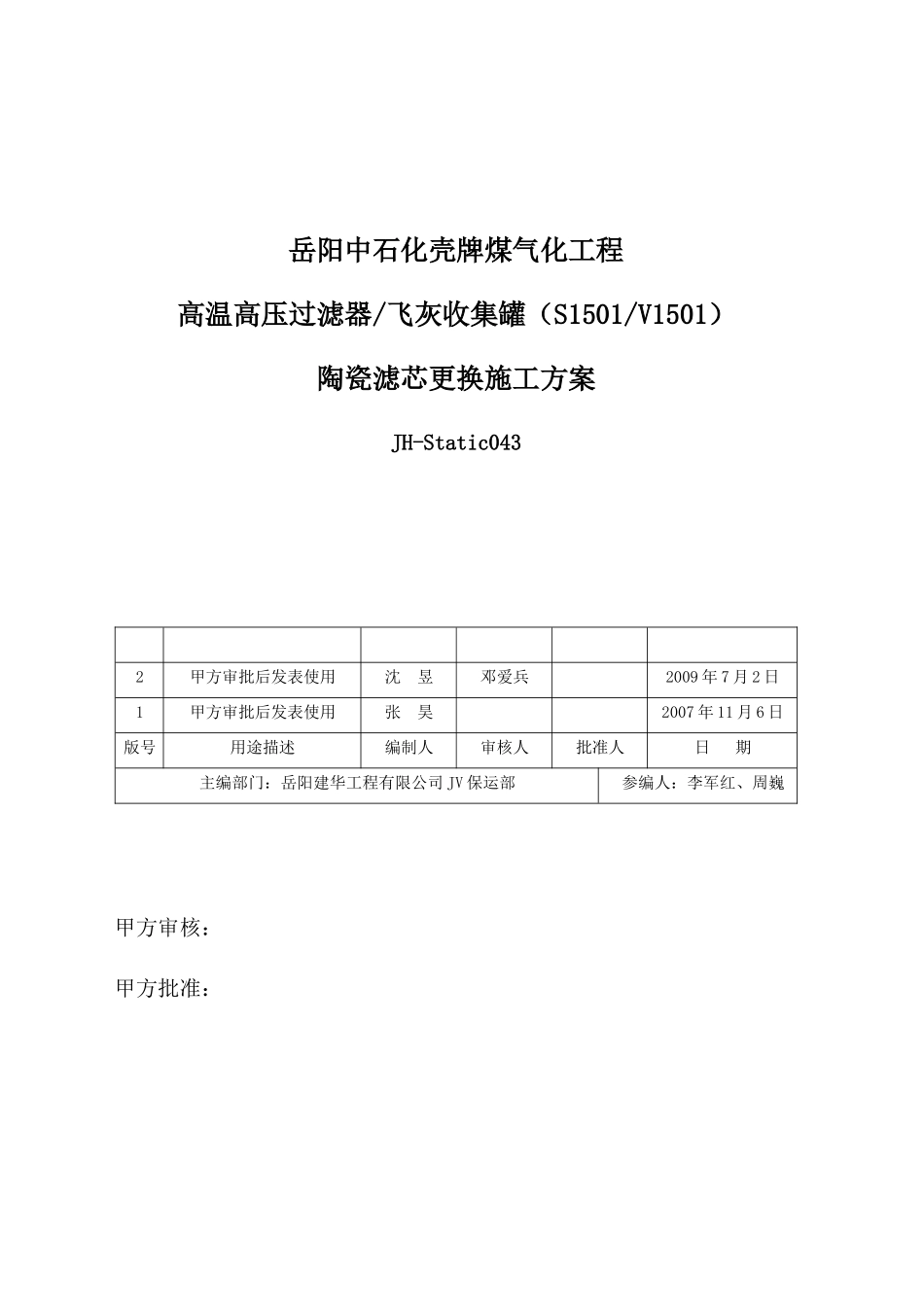

岳阳中石化壳牌煤气化工程高温高压过滤器/飞灰收集罐(S1501/V1501)陶瓷滤芯更换施工方案JH-Static043甲方审核:甲方批准:2甲方审批后发表使用沈昱邓爱兵2009年7月2日1甲方审批后发表使用张昊2007年11月6日版号用途描述编制人审核人批准人日期主编部门:岳阳建华工程有限公司JV保运部参编人:李军红、周巍目录1

编制依据………………………12
工程概况………………………13
施工流程………………………44
抢修施工………………………45
安全防护措施………………………66
劳动力计划………………………87
施工机具使用计划………………………88
施工用料………………………89
JHA分析………………………910
施工进度计划………………………101编制依据1
1适用范围本方案仅适用于岳阳中石化壳牌煤气化工程高温高压过滤器/飞灰收集罐(S1501/V1501)陶瓷滤芯更换施工方案
2施工文件中石化岳阳壳牌煤气化有限公司提供的高温高压过滤器/飞灰收集罐组装图

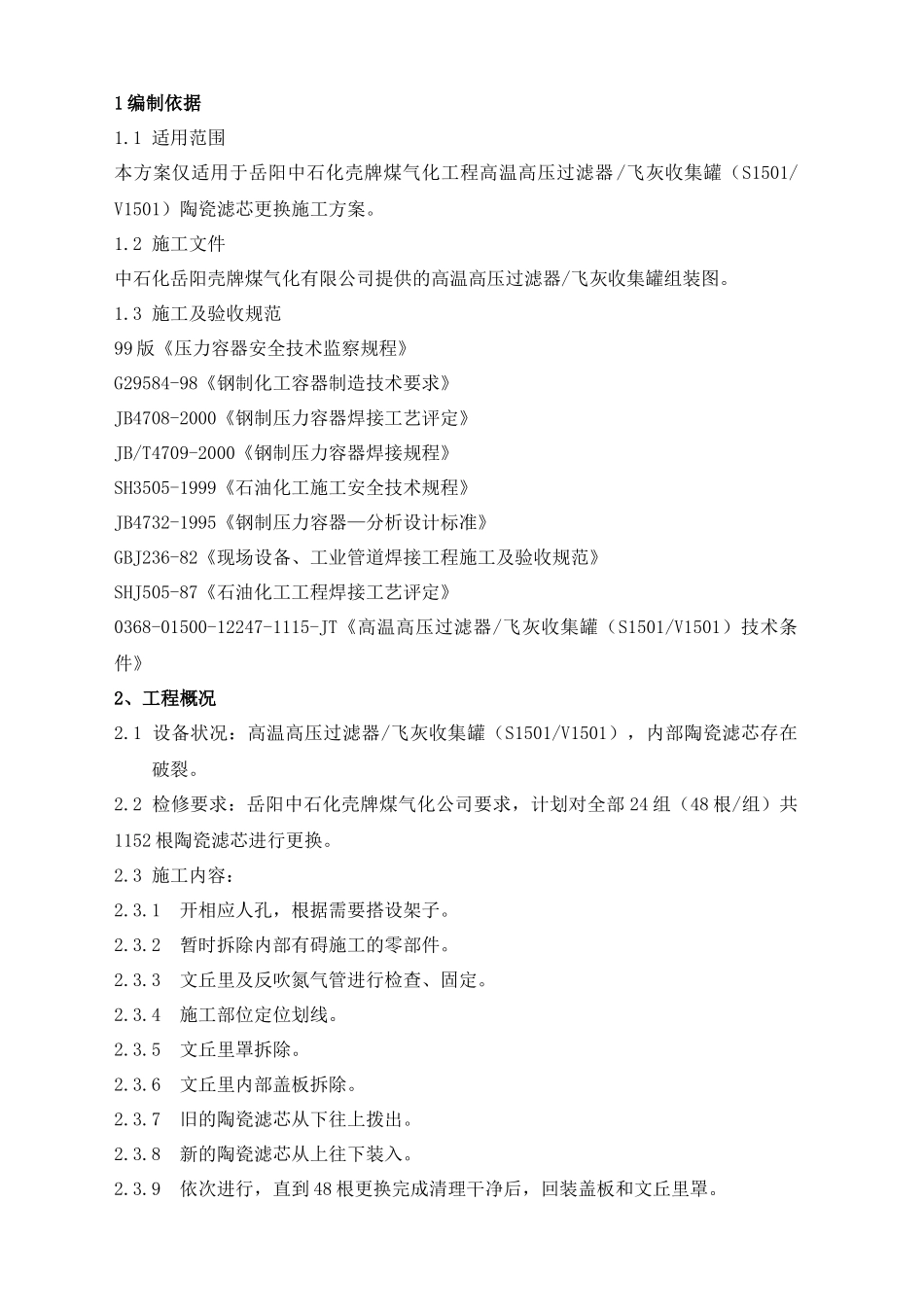

3施工及验收规范99版《压力容器安全技术监察规程》G29584-98《钢制化工容器制造技术要求》JB4708-2000《钢制压力容器焊接工艺评定》JB/T4709-2000《钢制压力容器焊接规程》SH3505-1999《石油化工施工安全技术规程》JB4732-1995《钢制压力容器—分析设计标准》GBJ236-82《现场设备、工业管道焊接工程施工及验收规范》SHJ505-87《石油化工工程焊接工艺评定》0368-01500-12247-1115-JT《高温高压过滤器/飞灰收集罐(S1501/V1501)技术条件》2、工程概况2
1设备状况:高温高压过滤器/飞灰收集罐(S1501/V1501),内部陶瓷滤芯存在破裂
2检修要求:岳阳中石化壳牌煤气化公司要求,计划对全部24组(48根/组)共11
