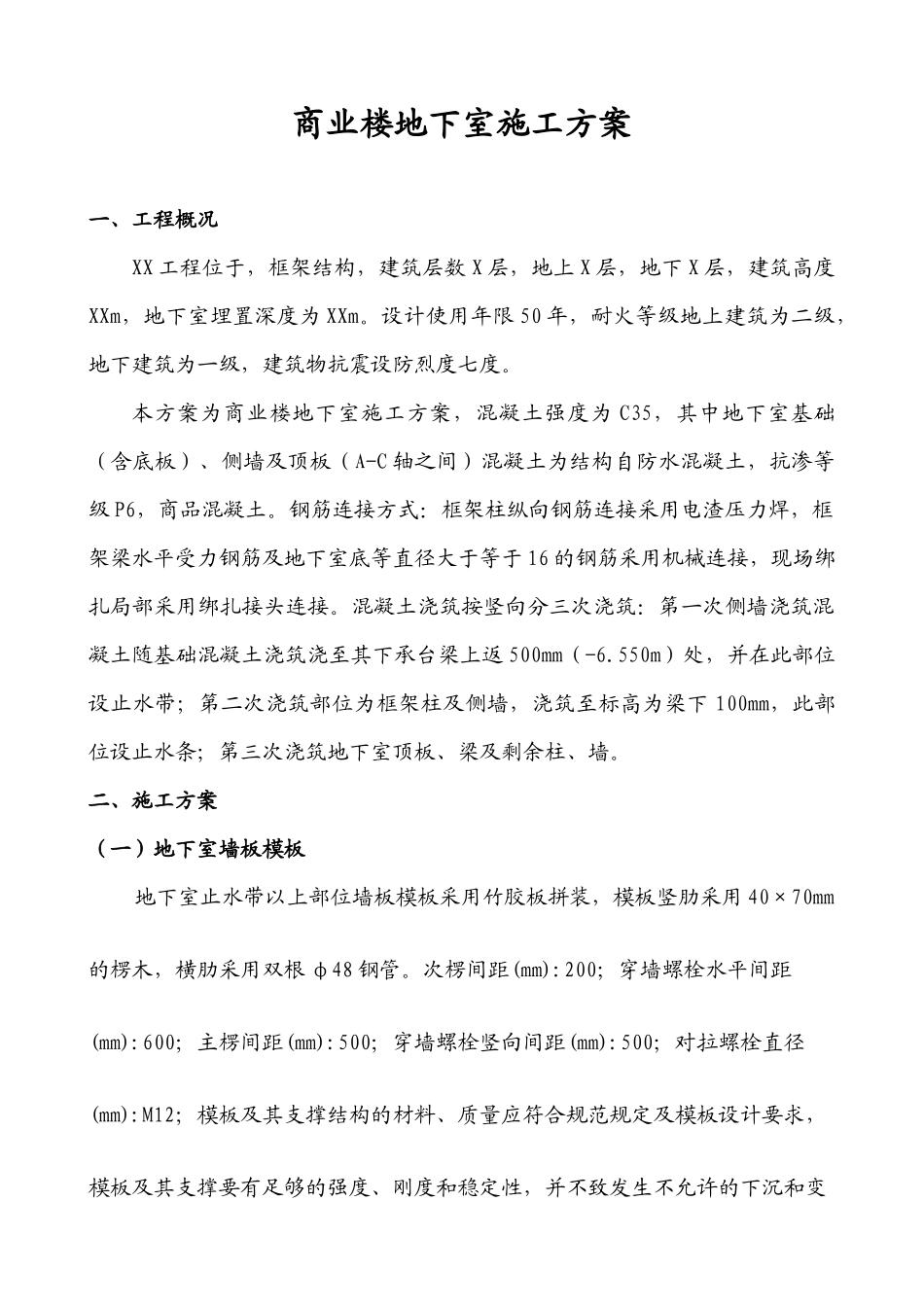

商业楼地下室施工方案一、工程概况XX工程位于,框架结构,建筑层数X层,地上X层,地下X层,建筑高度XXm,地下室埋置深度为XXm
设计使用年限50年,耐火等级地上建筑为二级,地下建筑为一级,建筑物抗震设防烈度七度
本方案为商业楼地下室施工方案,混凝土强度为C35,其中地下室基础(含底板)、侧墙及顶板(A-C轴之间)混凝土为结构自防水混凝土,抗渗等级P6,商品混凝土
钢筋连接方式:框架柱纵向钢筋连接采用电渣压力焊,框架梁水平受力钢筋及地下室底等直径大于等于16的钢筋采用机械连接,现场绑扎局部采用绑扎接头连接
混凝土浇筑按竖向分三次浇筑:第一次侧墙浇筑混凝土随基础混凝土浇筑浇至其下承台梁上返500mm(-6
550m)处,并在此部位设止水带;第二次浇筑部位为框架柱及侧墙,浇筑至标高为梁下100mm,此部位设止水条;第三次浇筑地下室顶板、梁及剩余柱、墙
二、施工方案(一)地下室墙板模板地下室止水带以上部位墙板模板采用竹胶板拼装,模板竖肋采用40×70mm的楞木,横肋采用双根φ48钢管
次楞间距(mm):200;穿墙螺栓水平间距(mm):600;主楞间距(mm):500;穿墙螺栓竖向间距(mm):500;对拉螺栓直径(mm):M12;模板及其支撑结构的材料、质量应符合规范规定及模板设计要求,模板及其支撑要有足够的强度、刚度和稳定性,并不致发生不允许的下沉和变形,模板的内侧面要平整,接缝要严密,不得漏浆
模板安装后要仔细检查各部位构件是否牢固,在浇筑混凝土过程中要随时检查,如发现变形、松动等现象,要及时修整加固

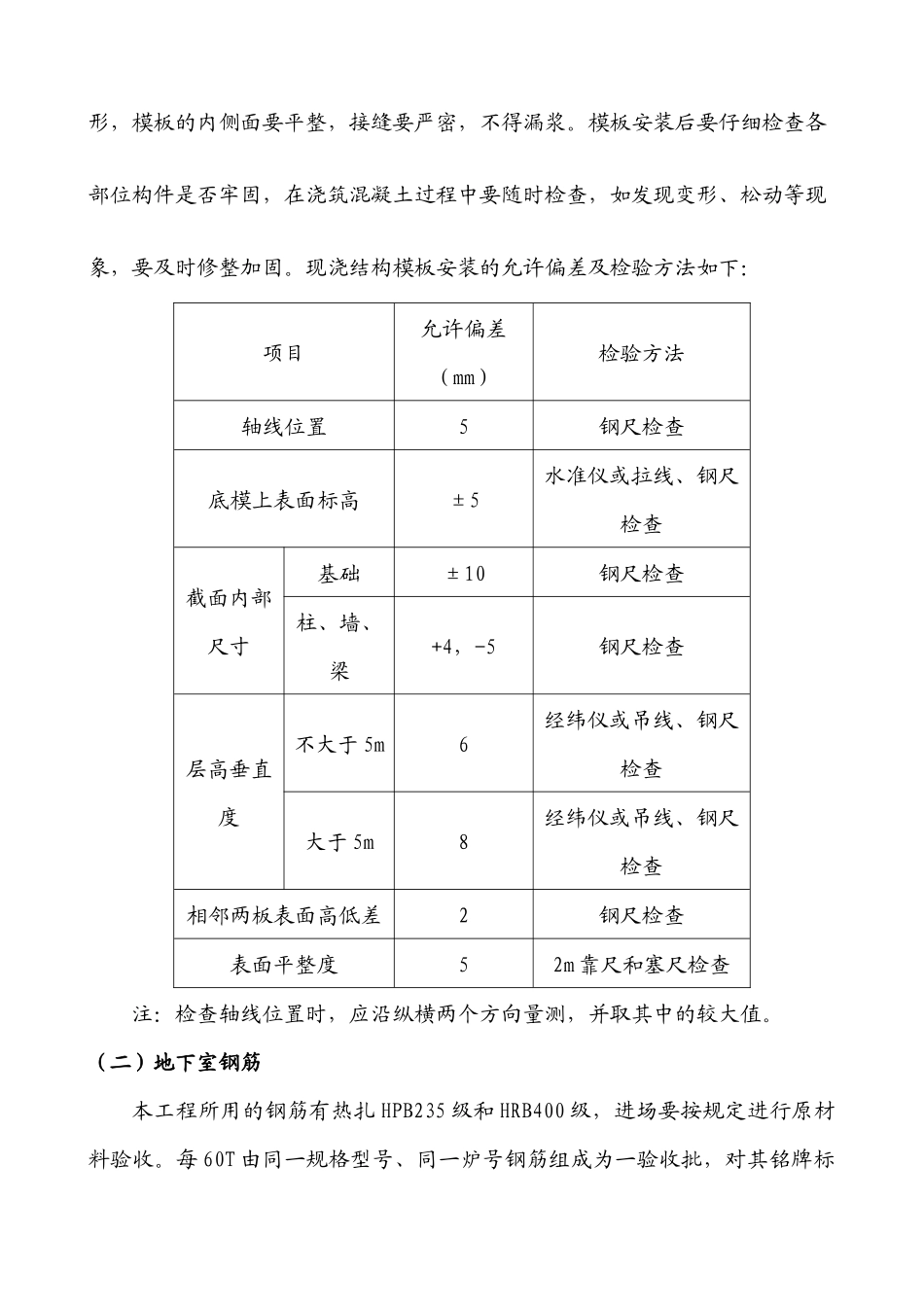

现浇结构模板安装的允许偏差及检验方法如下:项目允许偏差(mm)检验方法轴线位置5钢尺检查底模上表面标高±5水准仪或拉线、钢尺检查截面内部尺寸基础±10钢尺检查柱、墙、梁+4,-5钢尺检查层高垂直度不大于5m6经纬仪或吊线、钢尺检查大于5m8经纬仪或吊线、钢尺检查相邻两板表面高
