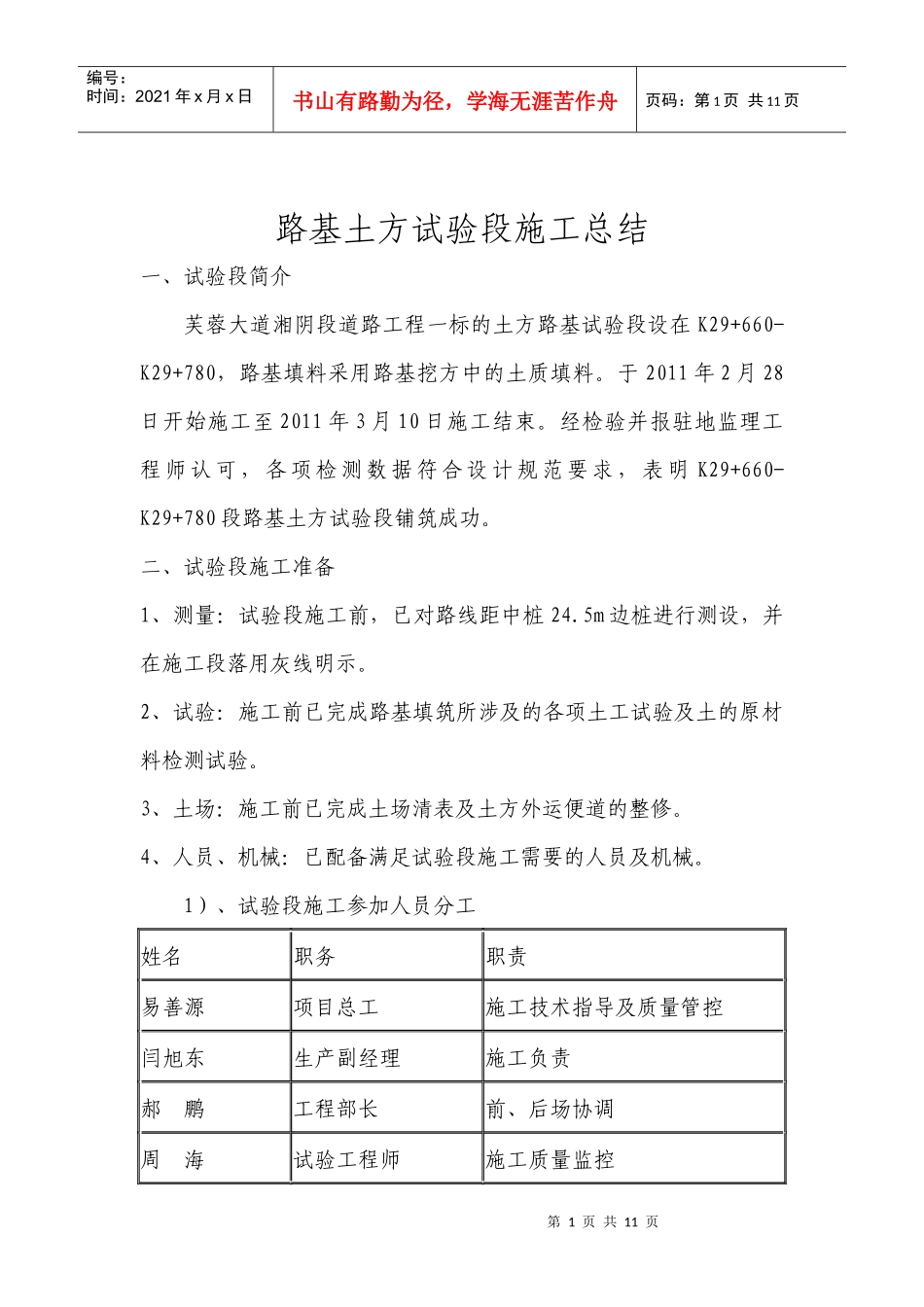

第1页共11页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共11页路基土方试验段施工总结一、试验段简介芙蓉大道湘阴段道路工程一标的土方路基试验段设在K29+660-K29+780,路基填料采用路基挖方中的土质填料
于2011年2月28日开始施工至2011年3月10日施工结束
经检验并报驻地监理工程师认可,各项检测数据符合设计规范要求,表明K29+660-K29+780段路基土方试验段铺筑成功
二、试验段施工准备1、测量:试验段施工前,已对路线距中桩24
5m边桩进行测设,并在施工段落用灰线明示
2、试验:施工前已完成路基填筑所涉及的各项土工试验及土的原材料检测试验
3、土场:施工前已完成土场清表及土方外运便道的整修
4、人员、机械:已配备满足试验段施工需要的人员及机械

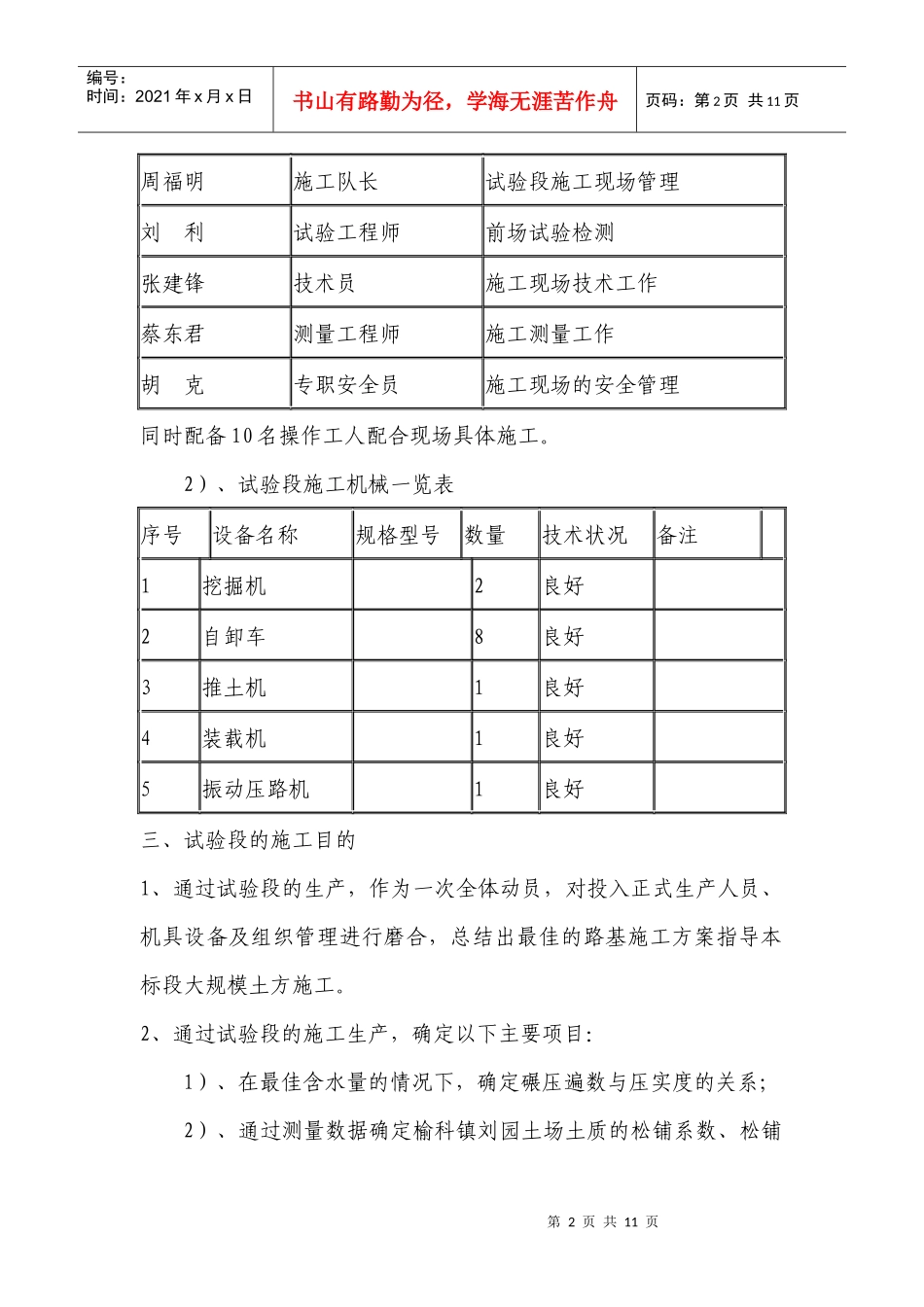

1)、试验段施工参加人员分工姓名职务职责易善源项目总工施工技术指导及质量管控闫旭东生产副经理施工负责郝鹏工程部长前、后场协调周海试验工程师施工质量监控第2页共11页第1页共11页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共11页周福明施工队长试验段施工现场管理刘利试验工程师前场试验检测张建锋技术员施工现场技术工作蔡东君测量工程师施工测量工作胡克专职安全员施工现场的安全管理同时配备10名操作工人配合现场具体施工
2)、试验段施工机械一览表序号设备名称规格型号数量技术状况备注1挖掘机2良好2自卸车8良好3推土机1良好4装载机1良好5振动压路机1良好三、试验段的施工目的1、通过试验段的生产,作为一次全体动员,对投入正式生产人员、机具设备及组织管理进行磨合,总结出最佳的路基施工方案指导本标段大规模土方施工
2、通过试验段的施工生产,确定以下主要项目:1)、在最佳含水量的情况下,确定碾压遍数与压实度的关系;2)、通过测量数据确定榆科镇刘园土场土质的松铺系数、松铺
