水利水电工程预制桩验收会议汇报材料戍浦江支流垟心河、下坦河等河道整治工程验收汇报材料扬州水利建筑工程公司戍浦江支流垟心河、下坦河等河道整治工程项目部2013年3月21日戍浦江支流垟心河、下坦河等河道整治工程预制桩基础隐蔽验收会议汇报材料一、工程简介本次验收的是戍浦江支流垟心河、下坦河等河道整治工程垟心河右岸心右桩0+348
22~0+475
723段及上桥河左岸上左桩1+843
064~1+930
97段预制桩基础工程,共涉及16个单元,822根预制桩
自2012年11月13日开工,至2013年03月14日完成,基础开挖及清理于2013年03月14日完成
本次验收预制桩共完成近225延米,预制桩制作及打设共计822根,合计工程价款约51万元
二、施工方法及质量控制措施一、制作程序
现场布置→整平压实→制作底坐→绑扎钢筋支模→浇筑混凝土→养护至30%强度拆模→养护至70%强度起吊→100%强度运输、码放
钢筋骨架的主筋连接宜采用闪光对焊或电弧焊
主筋接头的配置在同一截面内的数量应满足设计要求,如无设计要求,还应符合下列规定:(1)在同一截面内的主筋接头,不得超过50%;(2)相邻两根主筋接头截面的距离应大于主筋直径的35倍,并不小于500mm
制作模板采用木模板,应保证平整牢固、尺寸准确,并刷隔离剂
制桩的混凝土应从桩顶向桩尖连续浇筑,严禁中断,振捣时应边振边抹边找平,达到内实外光
预制桩堆放时,应按规格、桩号分层叠放在平整、坚实的地面上;垫木与吊点应保持在同一纵断面上,且各层垫木应上下对齐,堆放层数不宜超过四层

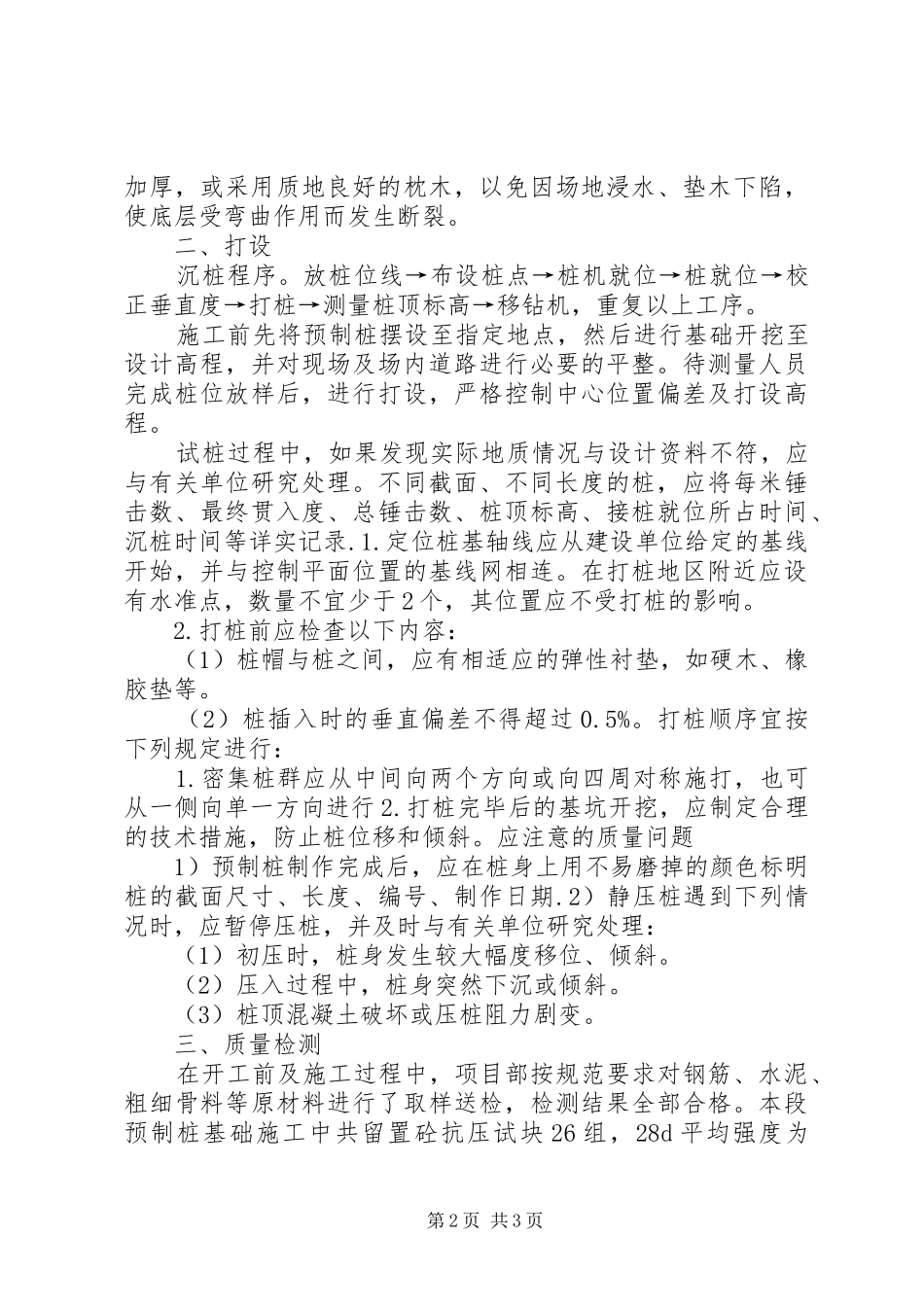

最下一层的垫木应适当加宽第1页共3页加厚,或采用质地良好的枕木,以免因场地浸水、垫木下陷,使底层受弯曲作用而发生断裂
二、打设沉桩程序
放桩位线→布设桩点→桩机就位→桩就位→校正垂直度→打桩→测量桩顶标高→移钻机,重复以上工序
施工前先将预制桩摆设至指定地点,然后进
