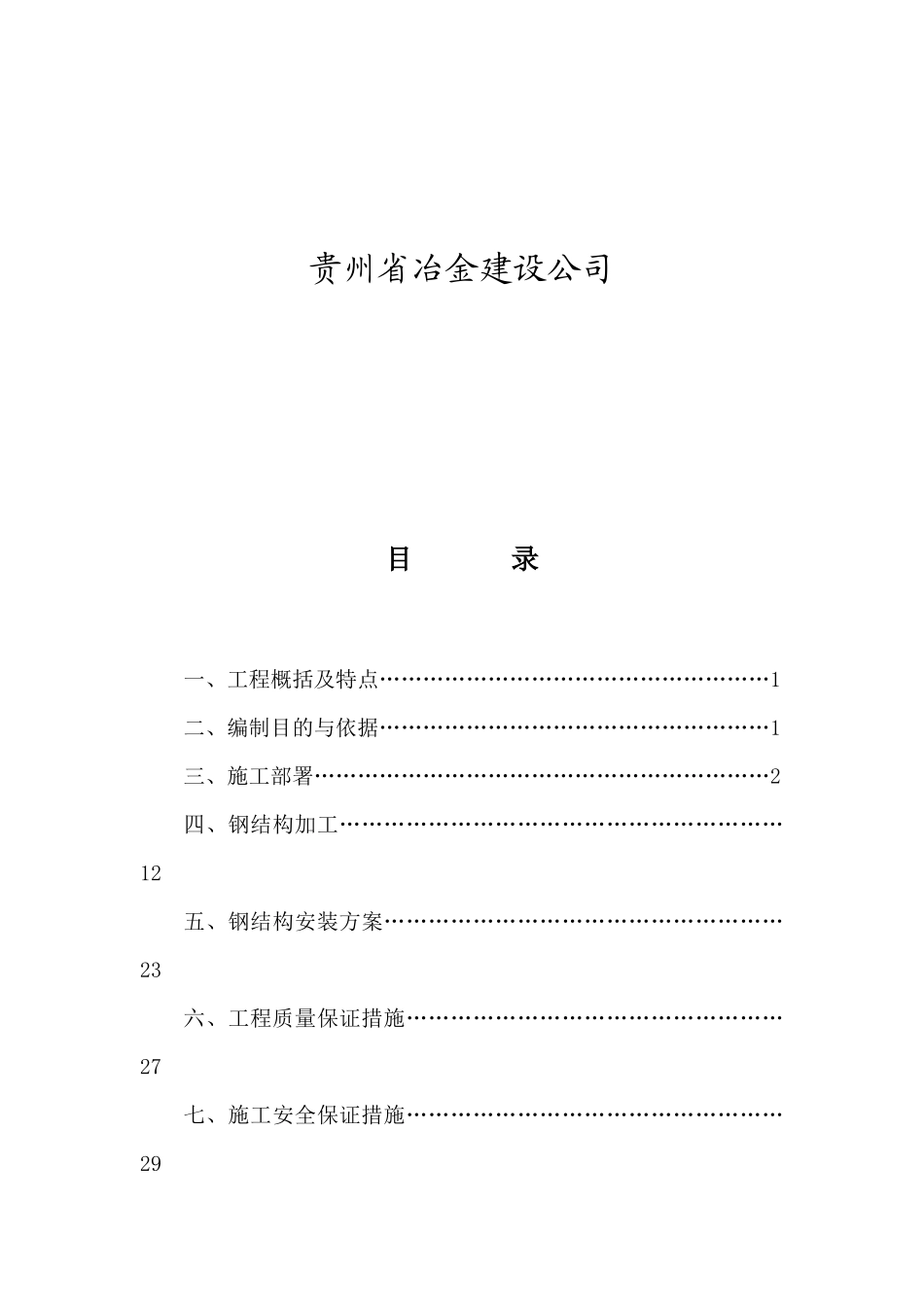

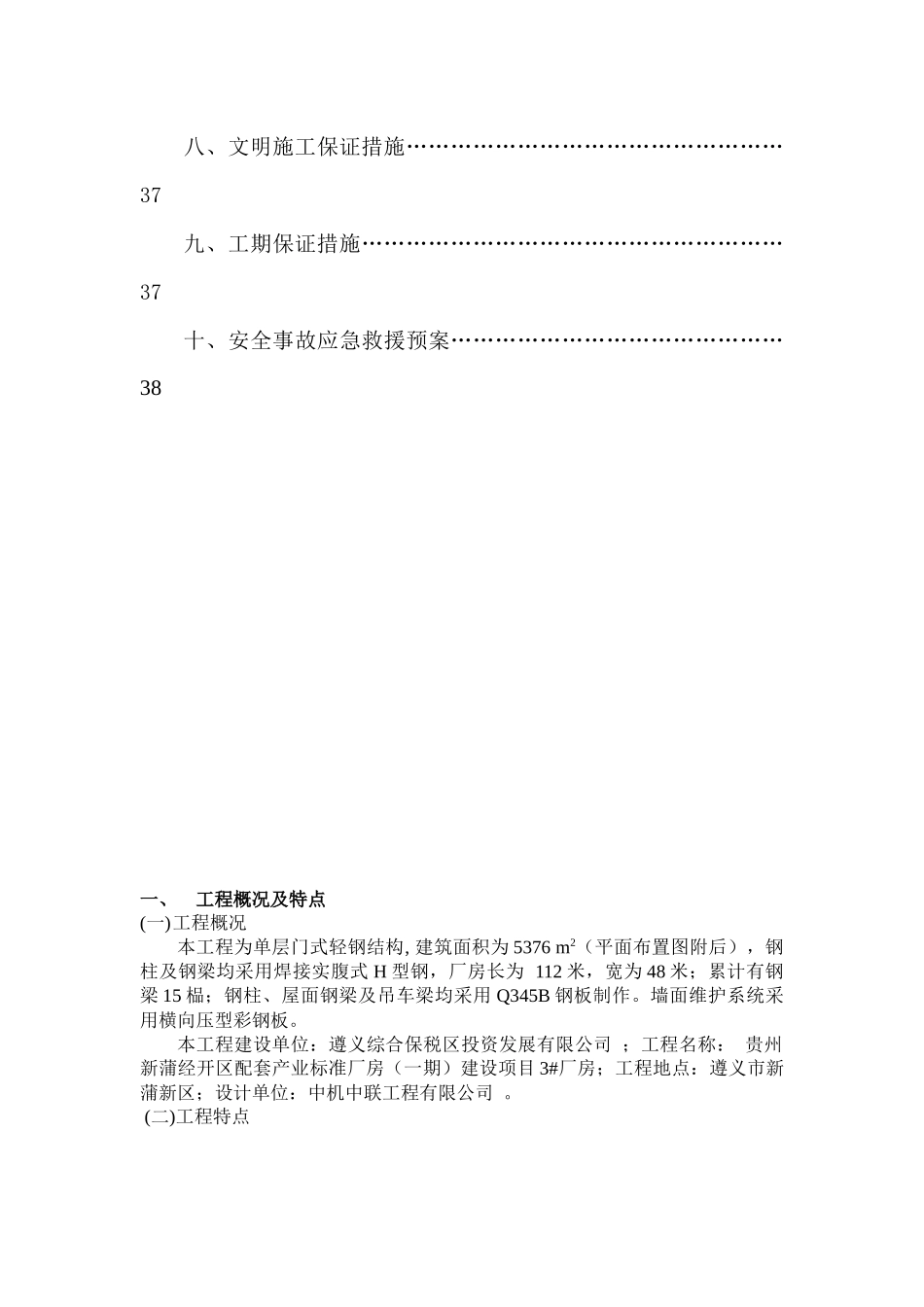

贵州新蒲经开区配套产业标准厂房(一期)建设项目3#厂房钢结构施工组织设计贵州省冶金建设公司目录一、工程概括及特点………………………………………………1二、编制目的与依据………………………………………………1三、施工部署………………………………………………………2四、钢结构加工……………………………………………………12五、钢结构安装方案………………………………………………23六、工程质量保证措施……………………………………………27七、施工安全保证措施……………………………………………29八、文明施工保证措施……………………………………………37九、工期保证措施…………………………………………………37十、安全事故应急救援预案………………………………………38一、工程概况及特点(一)工程概况本工程为单层门式轻钢结构,建筑面积为5376m2(平面布置图附后),钢柱及钢梁均采用焊接实腹式H型钢,厂房长为112米,宽为48米;累计有钢梁15榀;钢柱、屋面钢梁及吊车梁均采用Q345B钢板制作
墙面维护系统采用横向压型彩钢板
本工程建设单位:遵义综合保税区投资发展有限公司;工程名称:贵州新蒲经开区配套产业标准厂房(一期)建设项目3#厂房;工程地点:遵义市新蒲新区;设计单位:中机中联工程有限公司
(二)工程特点1、工期:本工程根据计划,从施工到交工验收共计60日历天,所以必须合理安排各阶段的工作时间及相互交接时间,且明确各工序的最迟交接时间,以保证工程如期竣工
2、施工范围:本工程为单层轻钢结构,各种构件布置必须分类就近堆放,尽量减少材料的二次搬运,同时必须合理安排起重机行走路线,以提高工效,钢结构在安装过程中,须做好雨季施工安全措施
3、构件品种:本工程因各种钢构件均需在本公司加工厂加工制作,然后运输至工地,各种构配件必须有组织、有计划按图纸要求分类编号,小构件须分类做到有条不紊
