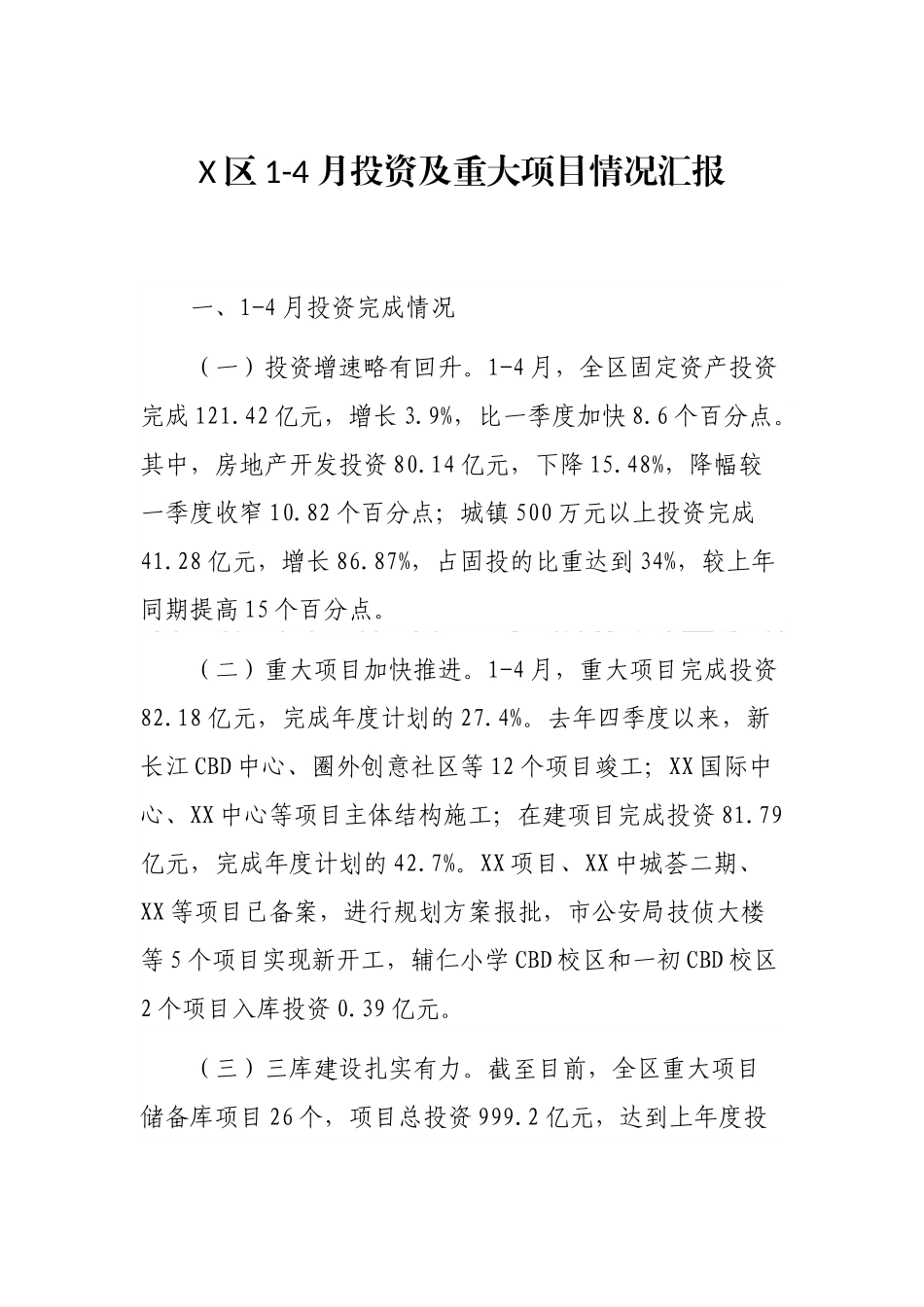

X区1-4月投资及重大项目情况汇报一、1-4月投资完成情况(一)投资增速略有回升
1-4月,全区固定资产投资完成121
42亿元,增长3
9%,比一季度加快8
其中,房地产开发投资80
14亿元,下降15
48%,降幅较一季度收窄10
82个百分点;城镇500万元以上投资完成41
28亿元,增长86
87%,占固投的比重达到34%,较上年同期提高15个百分点
(二)重大项目加快推进
1-4月,重大项目完成投资82
18亿元,完成年度计划的27
去年四季度以来,新长江CBD中心、圈外创意社区等12个项目竣工;XX国际中心、XX中心等项目主体结构施工;在建项目完成投资81
79亿元,完成年度计划的42
XX项目、XX中城荟二期、XX等项目已备案,进行规划方案报批,市公安局技侦大楼等5个项目实现新开工,辅仁小学CBD校区和一初CBD校区2个项目入库投资0
(三)三库建设扎实有力
截至目前,全区重大项目储备库项目26个,项目总投资999
2亿元,达到上年度投资总量2倍要求

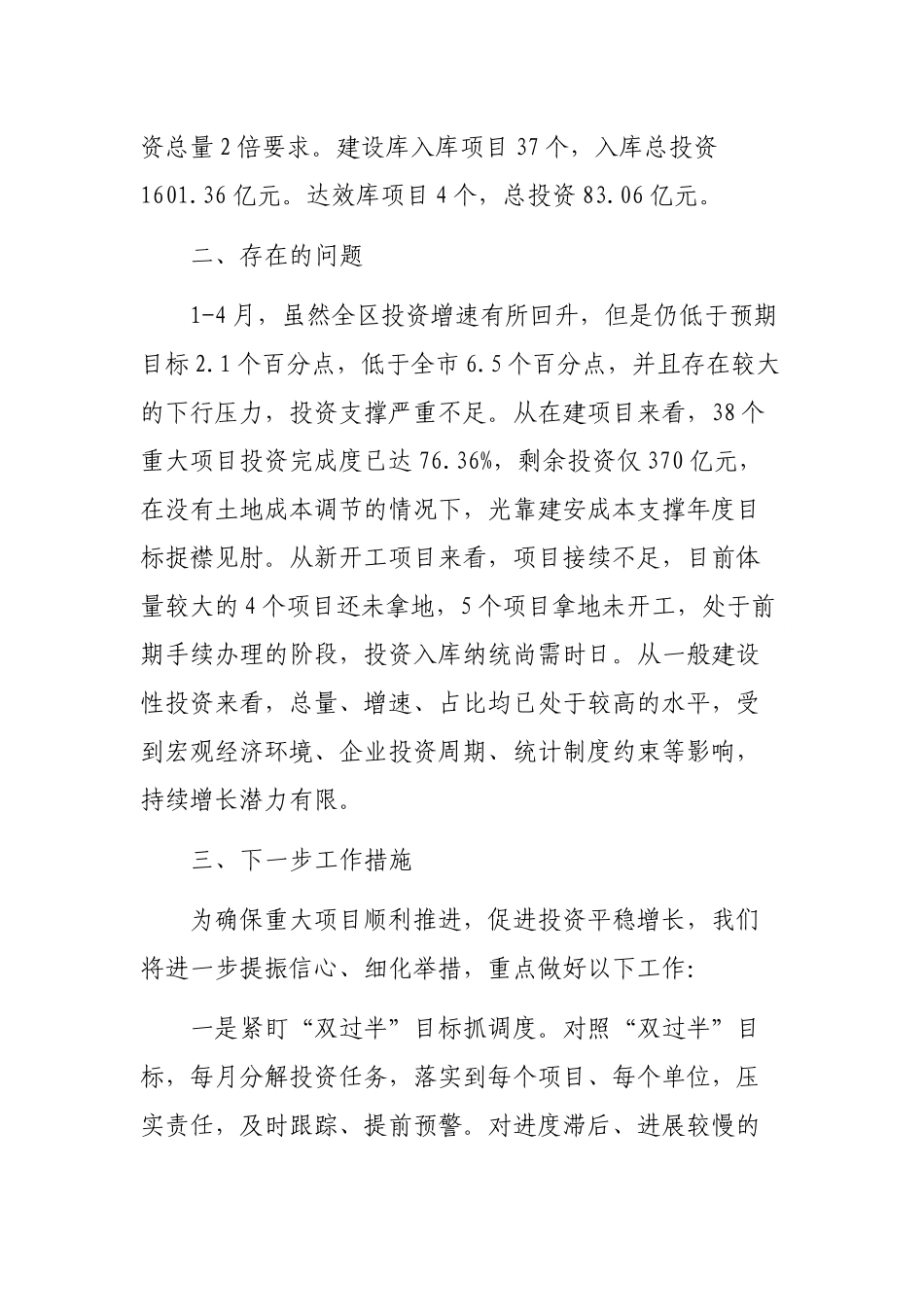

建设库入库项目37个,入库总投资1601
达效库项目4个,总投资83
二、存在的问题1-4月,虽然全区投资增速有所回升,但是仍低于预期目标2
1个百分点,低于全市6
5个百分点,并且存在较大的下行压力,投资支撑严重不足
从在建项目来看,38个重大项目投资完成度已达76
36%,剩余投资仅370亿元,在没有土地成本调节的情况下,光靠建安成本支撑年度目标捉襟见肘
从新开工项目来看,项目接续不足,目前体量较大的4个项目还未拿地,5个项目拿地未开工,处于前期手续办理的阶段,投资入库纳统尚需时日
从一般建设性投资来看,总量、增速、占比均已处于较高的水平,受到宏观经济环境、企业投资周期、统计制度约束等影响,持续增长潜力有限

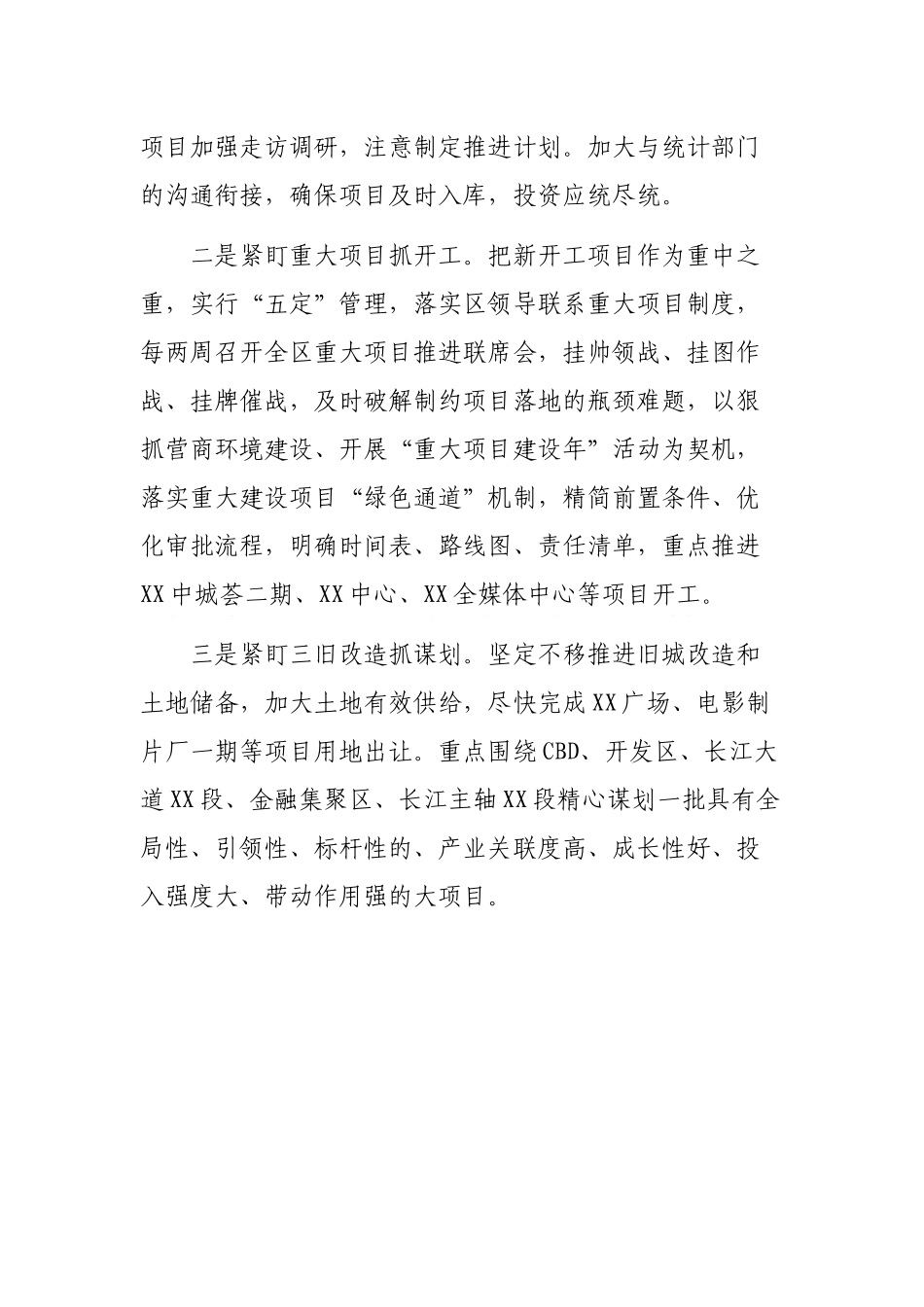

三、下一步工作措施为确保重大项目顺利推进,促进投
