第1页共4页编号:_____2024年落实民生工程半年总结学校:_________教师:_____________年___月___日(此文内容仅供参考,可自行修改)2024年落实民生工程半年总结一、项目建设进度情况根据省、市下达我市保障房建设任务,我局牵头负责建设廉租房1000套,公租房500套,棚改400户,租赁补贴893户

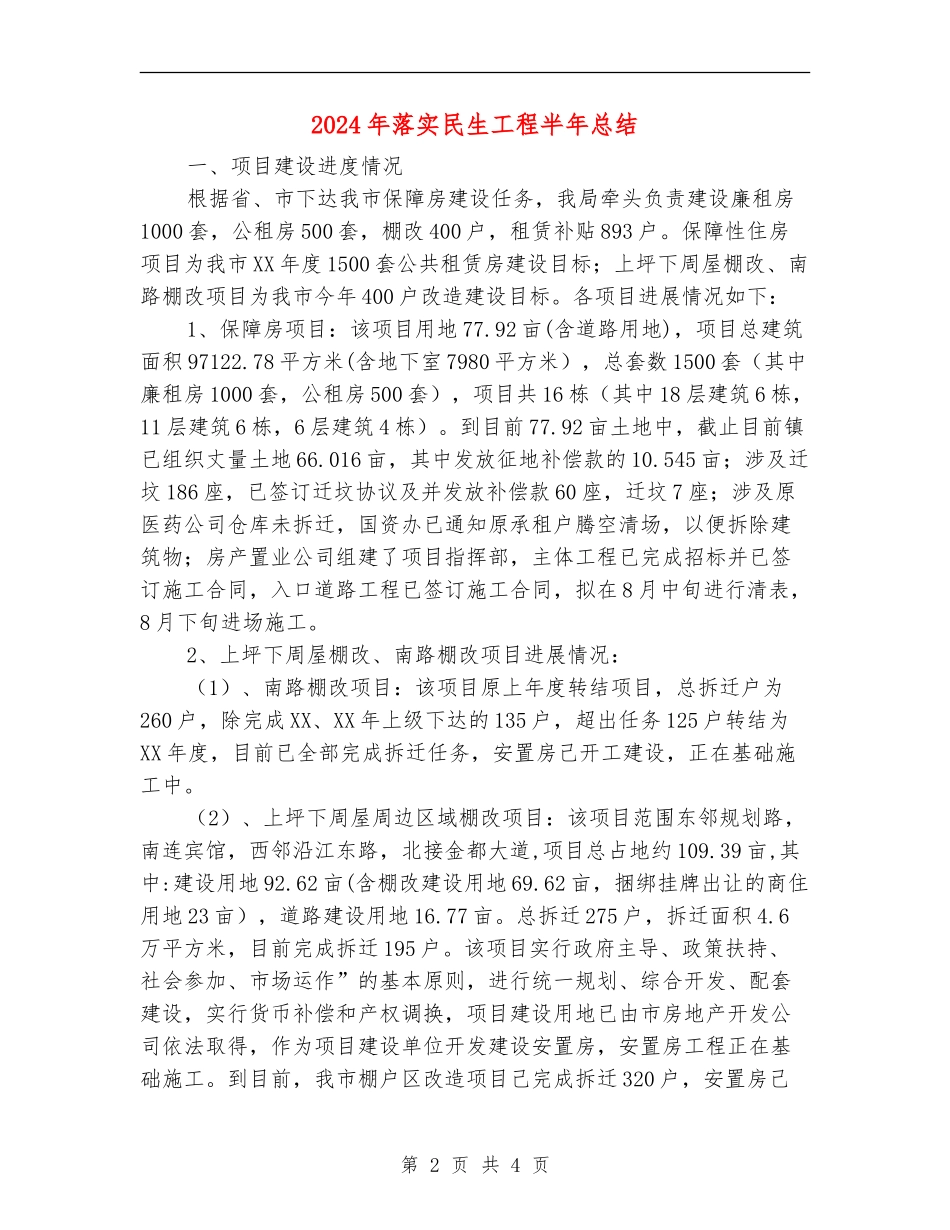

保障性住房项目为我市XX年度1500套公共租赁房建设目标;上坪下周屋棚改、南路棚改项目为我市今年400户改造建设目标
各项目进展情况如下:1、保障房项目:该项目用地77
92亩(含道路用地),项目总建筑面积97122
78平方米(含地下室7980平方米),总套数1500套(其中廉租房1000套,公租房500套),项目共16栋(其中18层建筑6栋,11层建筑6栋,6层建筑4栋)
92亩土地中,截止目前镇已组织丈量土地66
016亩,其中发放征地补偿款的10
545亩;涉及迁坟186座,已签订迁坟协议及并发放补偿款60座,迁坟7座;涉及原医药公司仓库未拆迁,国资办已通知原承租户腾空清场,以便拆除建筑物;房产置业公司组建了项目指挥部,主体工程已完成招标并已签订施工合同,入口道路工程已签订施工合同,拟在8月中旬进行清表,8月下旬进场施工

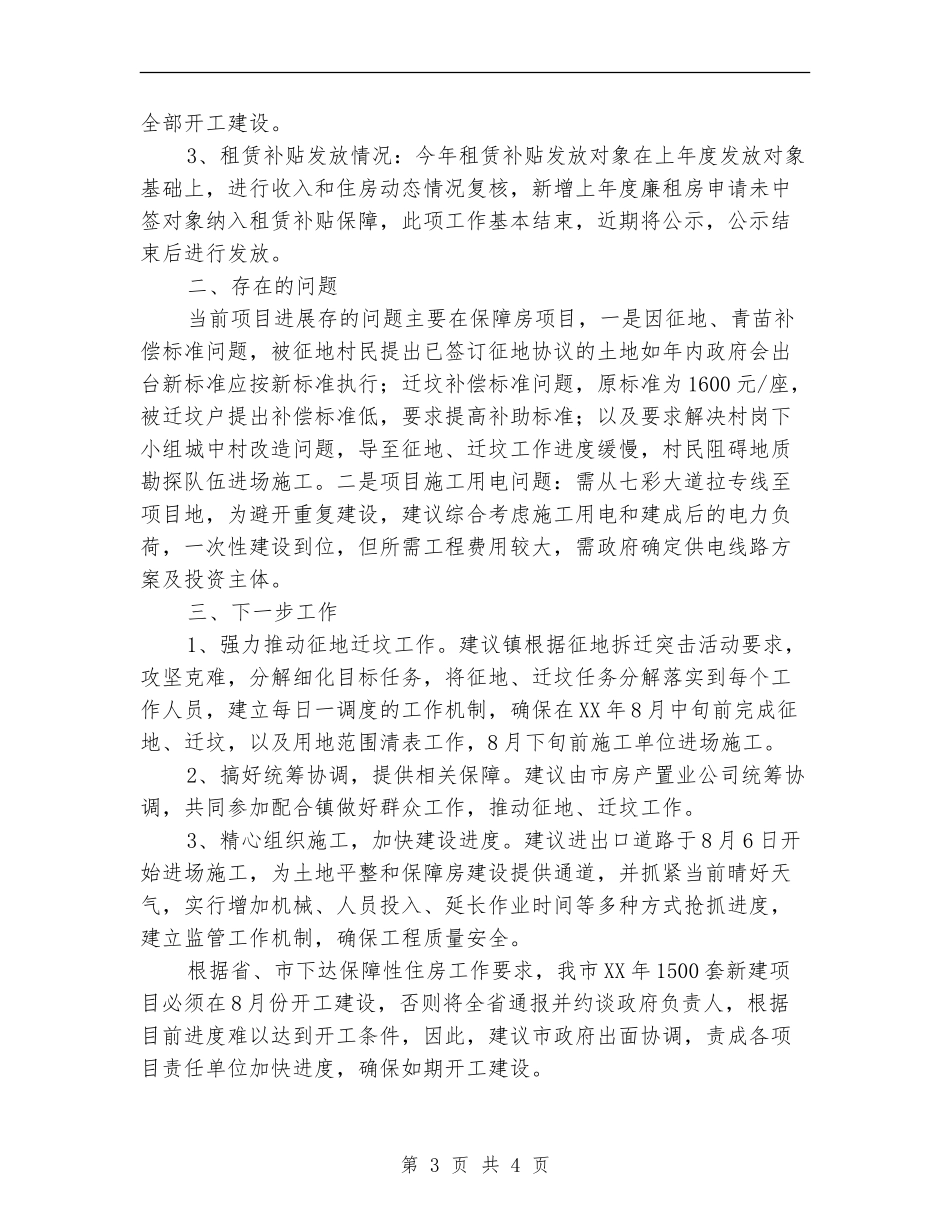

2、上坪下周屋棚改、南路棚改项目进展情况:(1)、南路棚改项目:该项目原上年度转结项目,总拆迁户为260户,除完成XX、XX年上级下达的135户,超出任务125户转结为XX年度,目前已全部完成拆迁任务,安置房己开工建设,正在基础施工中
(2)、上坪下周屋周边区域棚改项目:该项目范围东邻规划路,南连宾馆,西邻沿江东路,北接金都大道,项目总占地约109
39亩,其中:建设用地92
62亩(含棚改建设用地69
62亩,捆绑挂牌出让的商住用地23亩),道路建设用地16
总拆迁275户,拆迁面积4
6万平方米,目前
