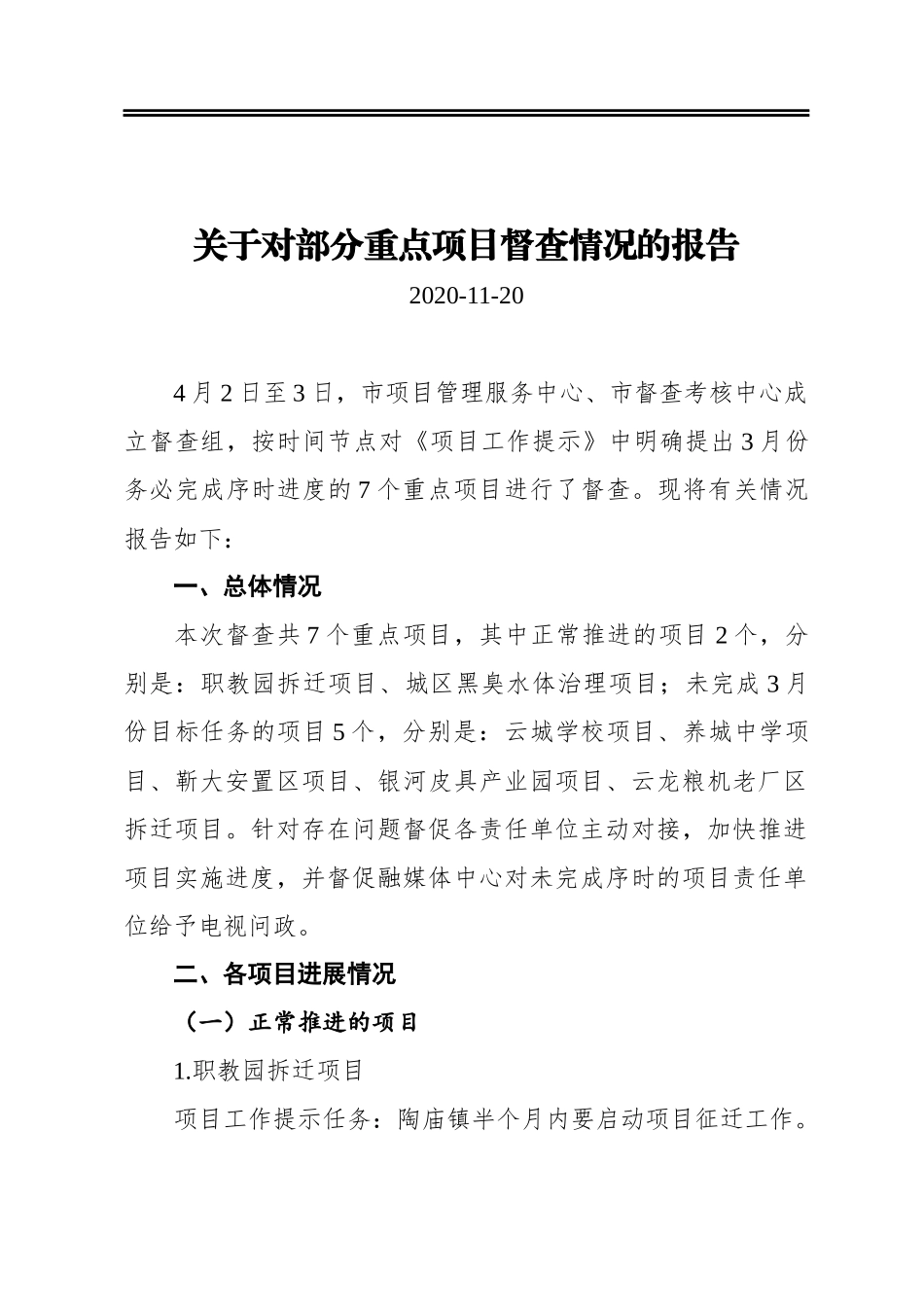

关于对部分重点项目督查情况的报告�2020-11-204月2日至3日,市项目管理服务中心、市督查考核中心成立督查组,按时间节点对《项目工作提示》中明确提出3月份务必完成序时进度的7个重点项目进行了督查
现将有关情况报告如下:一、总体情况本次督查共7个重点项目,其中正常推进的项目2个,分别是:职教园拆迁项目、城区黑臭水体治理项目;未完成3月份目标任务的项目5个,分别是:云城学校项目、养城中学项目、靳大安置区项目、银河皮具产业园项目、云龙粮机老厂区拆迁项目
针对存在问题督促各责任单位主动对接,加快推进项目实施进度,并督促融媒体中心对未完成序时的项目责任单位给予电视问政
二、各项目进展情况(一)正常推进的项目1
职教园拆迁项目项目工作提示任务:陶庙镇半个月内要启动项目征迁工作

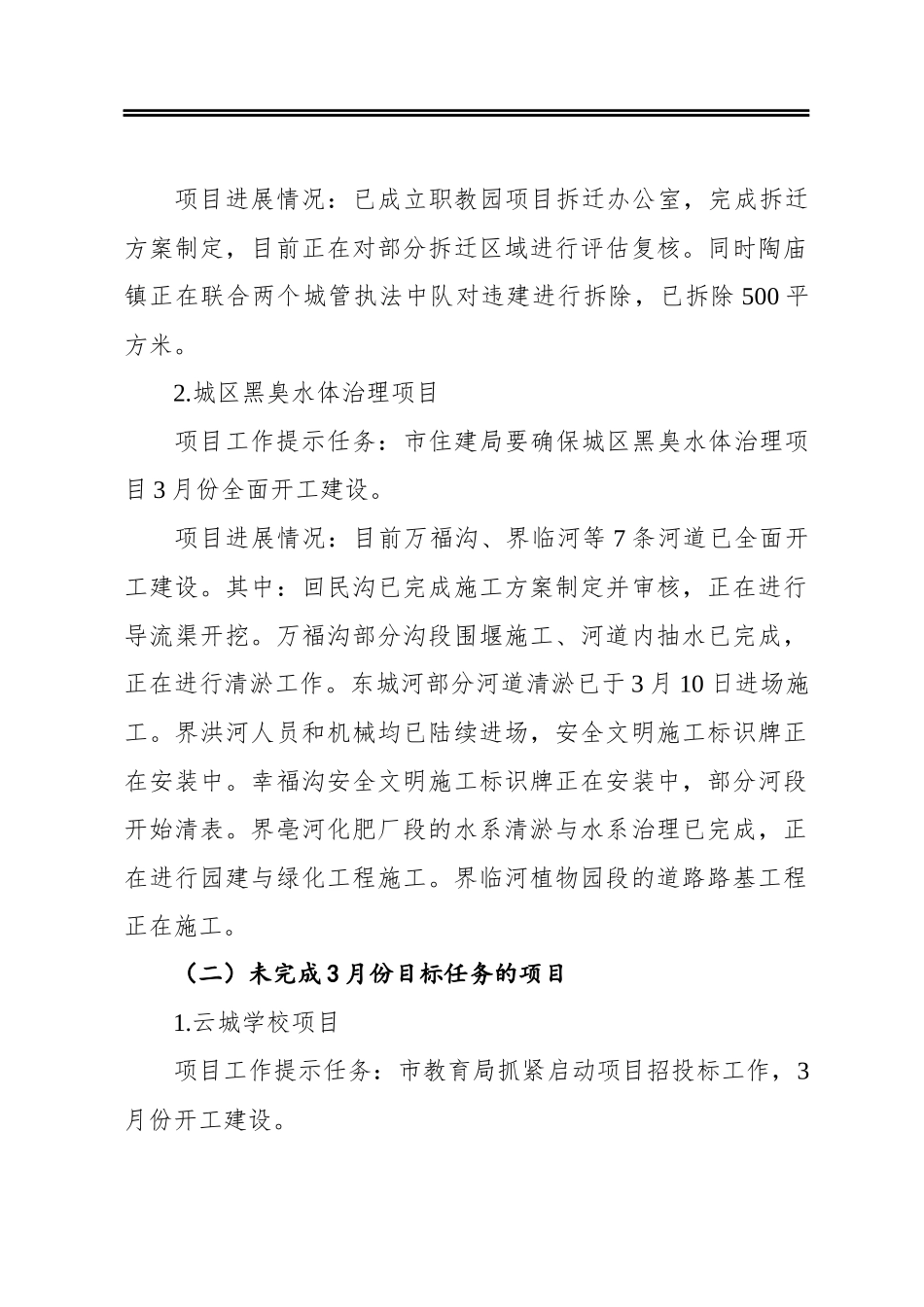

项目进展情况:已成立职教园项目拆迁办公室,完成拆迁方案制定,目前正在对部分拆迁区域进行评估复核
同时陶庙镇正在联合两个城管执法中队对违建进行拆除,已拆除500平方米
城区黑臭水体治理项目项目工作提示任务:市住建局要确保城区黑臭水体治理项目3月份全面开工建设
项目进展情况:目前万福沟、界临河等7条河道已全面开工建设
其中:回民沟已完成施工方案制定并审核,正在进行导流渠开挖
万福沟部分沟段围堰施工、河道内抽水已完成,正在进行清淤工作
东城河部分河道清淤已于3月10日进场施工
界洪河人员和机械均已陆续进场,安全文明施工标识牌正在安装中
幸福沟安全文明施工标识牌正在安装中,部分河段开始清表
界亳河化肥厂段的水系清淤与水系治理已完成,正在进行园建与绿化工程施工
界临河植物园段的道路路基工程正在施工
(二)未完成3月份目标任务的项目1
云城学校项目项目工作提示任务:市教育局抓紧启动项目招投标工作,3月份开工建设
项目进展情况:已完成施工图设计和控制价审计,正在拉围墙

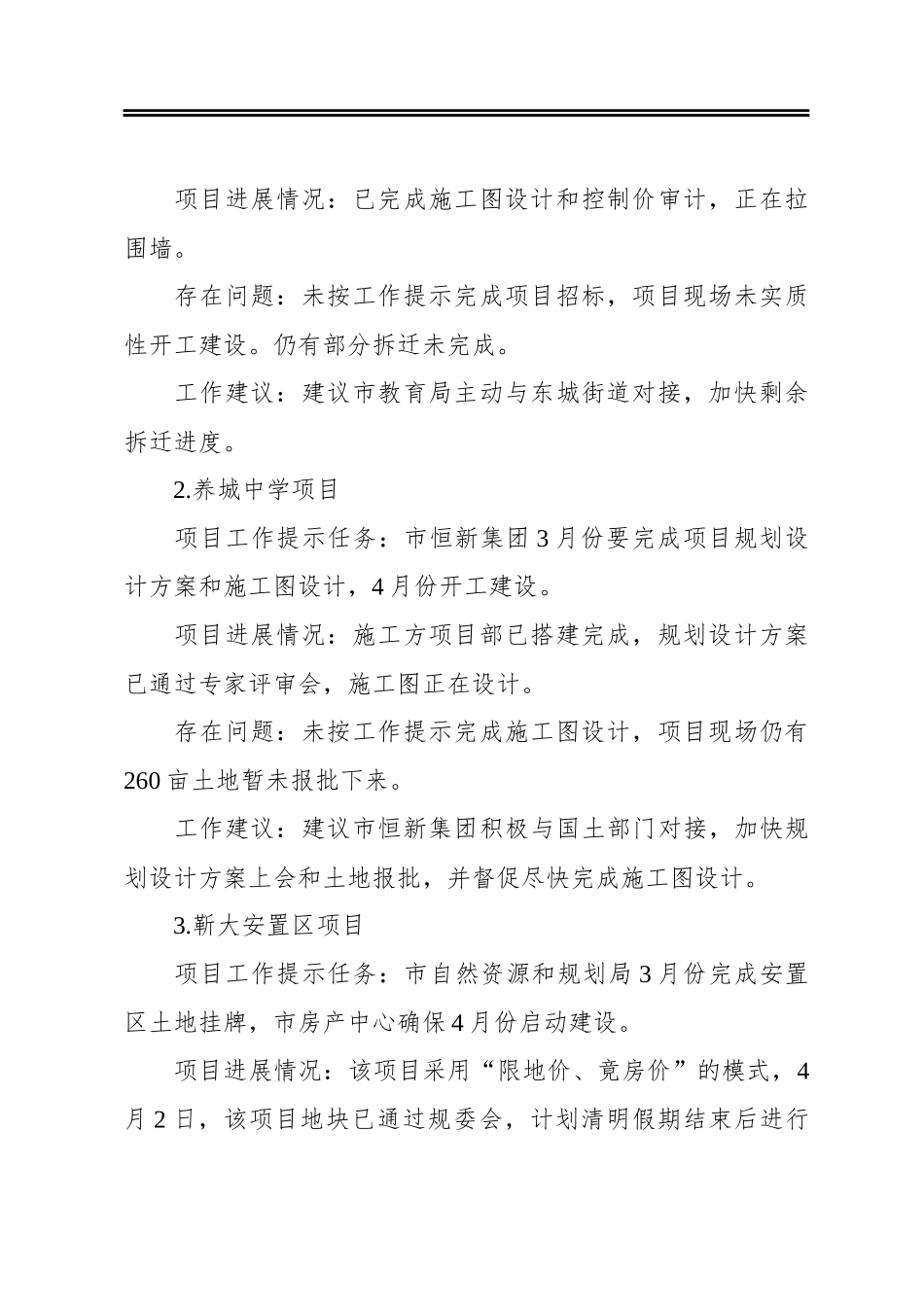

存在问题:未按
