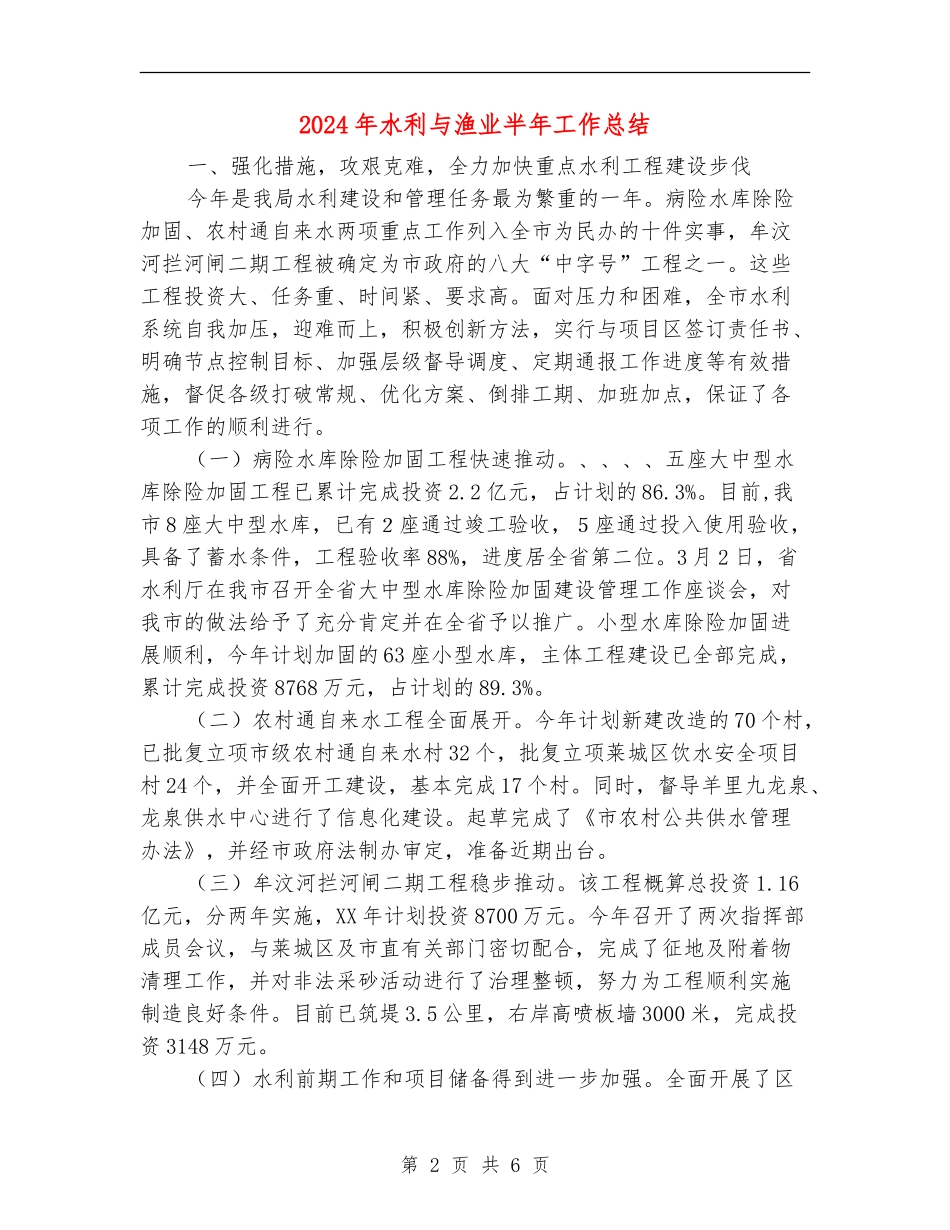

第1页共6页编号:_____2024年水利与渔业半年工作总结学校:_________教师:_____________年___月___日(此文内容仅供参考,可自行修改)2024年水利与渔业半年工作总结一、强化措施,攻艰克难,全力加快重点水利工程建设步伐今年是我局水利建设和管理任务最为繁重的一年

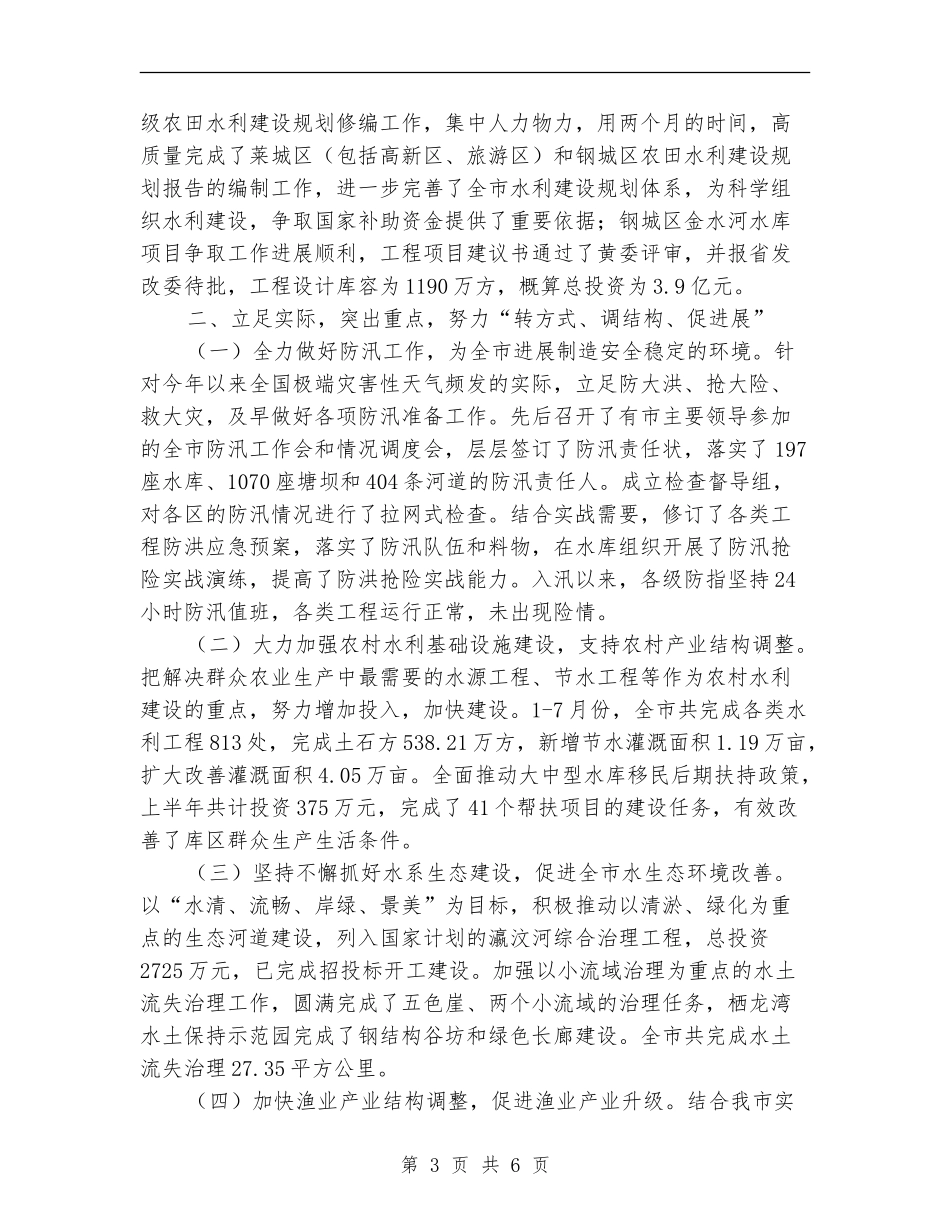

病险水库除险加固、农村通自来水两项重点工作列入全市为民办的十件实事,牟汶河拦河闸二期工程被确定为市政府的八大“中字号”工程之一
这些工程投资大、任务重、时间紧、要求高
面对压力和困难,全市水利系统自我加压,迎难而上,积极创新方法,实行与项目区签订责任书、明确节点控制目标、加强层级督导调度、定期通报工作进度等有效措施,督促各级打破常规、优化方案、倒排工期、加班加点,保证了各项工作的顺利进行
(一)病险水库除险加固工程快速推动
、、、、五座大中型水库除险加固工程已累计完成投资2
2亿元,占计划的86
目前,我市8座大中型水库,已有2座通过竣工验收,5座通过投入使用验收,具备了蓄水条件,工程验收率88%,进度居全省第二位
3月2日,省水利厅在我市召开全省大中型水库除险加固建设管理工作座谈会,对我市的做法给予了充分肯定并在全省予以推广
小型水库除险加固进展顺利,今年计划加固的63座小型水库,主体工程建设已全部完成,累计完成投资8768万元,占计划的89
(二)农村通自来水工程全面展开
今年计划新建改造的70个村,已批复立项市级农村通自来水村32个,批复立项莱城区饮水安全项目村24个,并全面开工建设,基本完成17个村
同时,督导羊里九龙泉、龙泉供水中心进行了信息化建设
起草完成了《市农村公共供水管理办法》,并经市政府法制办审定,准备近期出台
(三)牟汶河拦河闸二期工程稳步推动
该工程概算总投资1
16亿元,分两年实施,XX年计划投资8700万元
今年召开了两次指挥部成员会议,与莱城区
