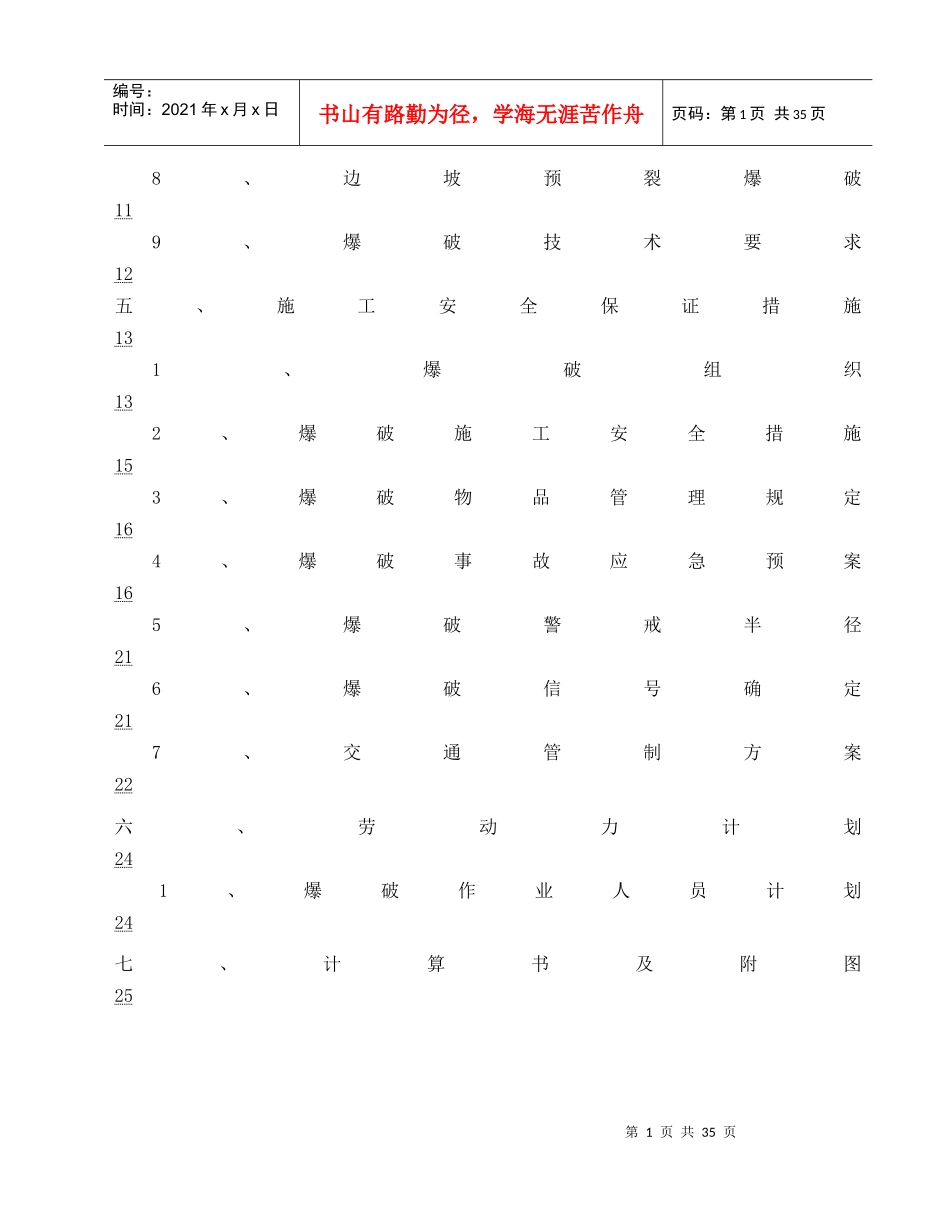

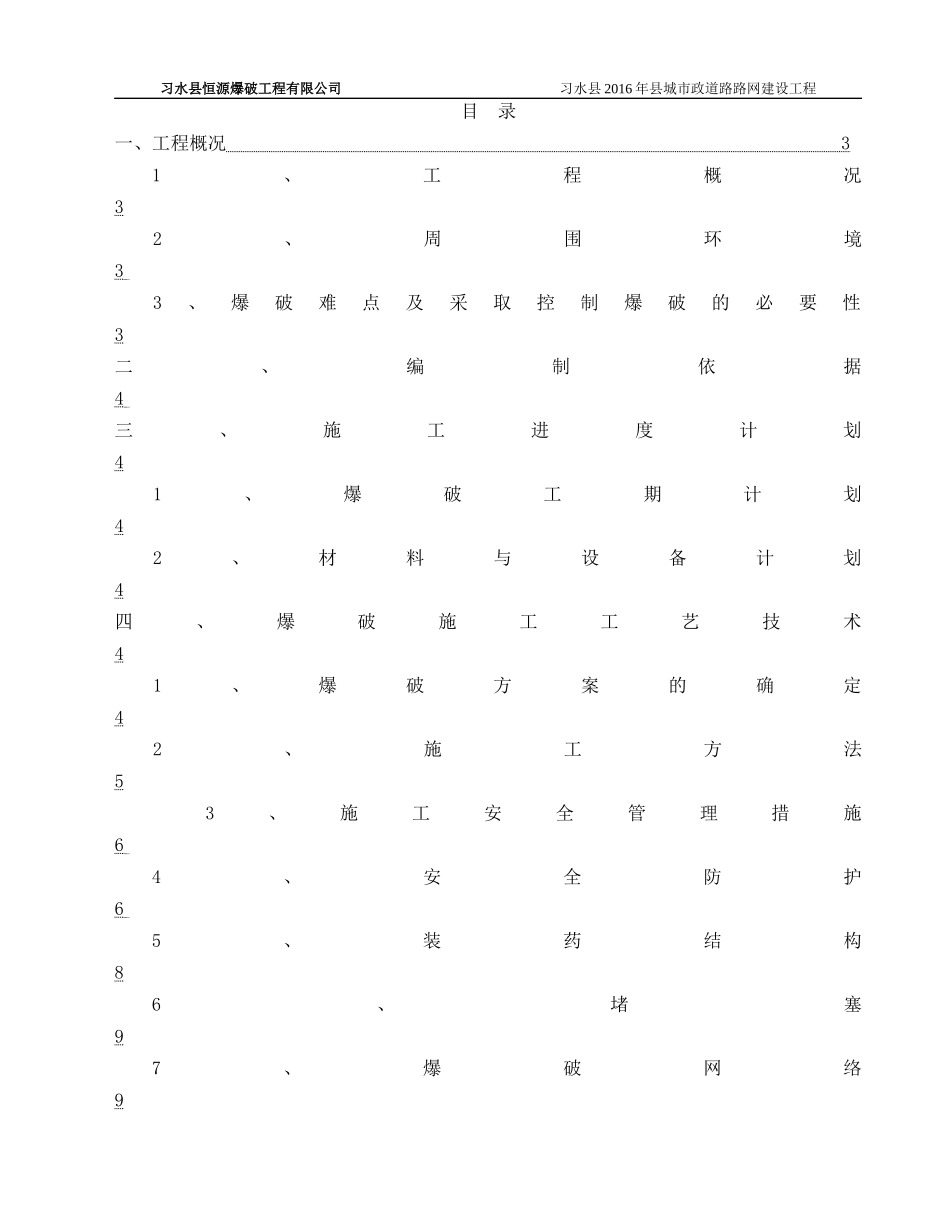

习水县恒源爆破工程有限公司习水县2016年县城市政道路路网建设工程习水县2016年县城市政道路路网建设工程秦岭东路道路工程石方开挖控制爆破安全专项施工方案编制:审核:批准:习水县恒源爆破工程有限公司二O一七年六月习水县恒源爆破工程有限公司习水县2016年县城市政道路路网建设工程目录一、工程概况31、工程概况32、周围环境33、爆破难点及采取控制爆破的必要性3二、编制依据4三、施工进度计划41、爆破工期计划42、材料与设备计划4四、爆破施工工艺技术41、爆破方案的确定42、施工方法53、施工安全管理措施64、安全防护65、装药结构86、堵塞97、爆破网络9第1页共35页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共35页8、边坡预裂爆破119、爆破技术要求12五、施工安全保证措施131、爆破组织132、爆破施工安全措施153、爆破物品管理规定164、爆破事故应急预案165、爆破警戒半径216、爆破信号确定217、交通管制方案22六、劳动力计划241、爆破作业人员计划24七、计算书及附图25第1页共35页第2页共35页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共35页一、工程概况1、工程概况秦岭东路呈东西走向,起点接秦岭路处,终点至环北大道,全长585
205米,道路标准路幅宽度30米,双向四车道
设计等级为城市次干路,设计速度40km/h
具体分幅如下:B=5
5m(人行道)+9
5m(车行道)+9
5m(车行道)+5
5m(人行道)=30m,最大开挖高度4m左右,石方开挖总量为7700m3,基岩为寒武系下统清虚洞组(∈1q)白云质灰岩
岩石主体为灰岩,天然湿度平均容重2
5t/m3,岩石硬度f=8~12;普坚石2、周边环境第3页共35页第2页共35页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第
