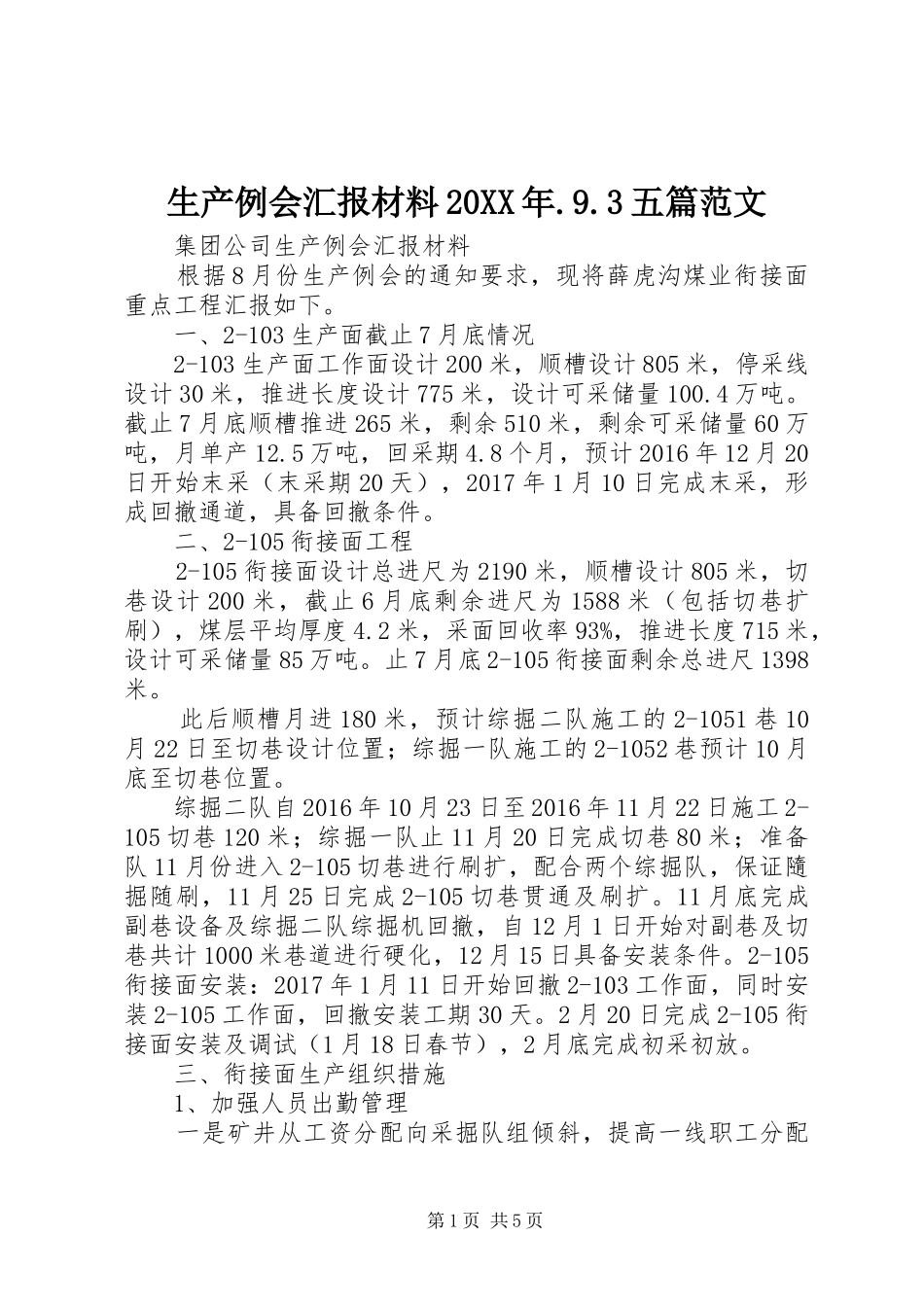

生产例会汇报材料20XX年

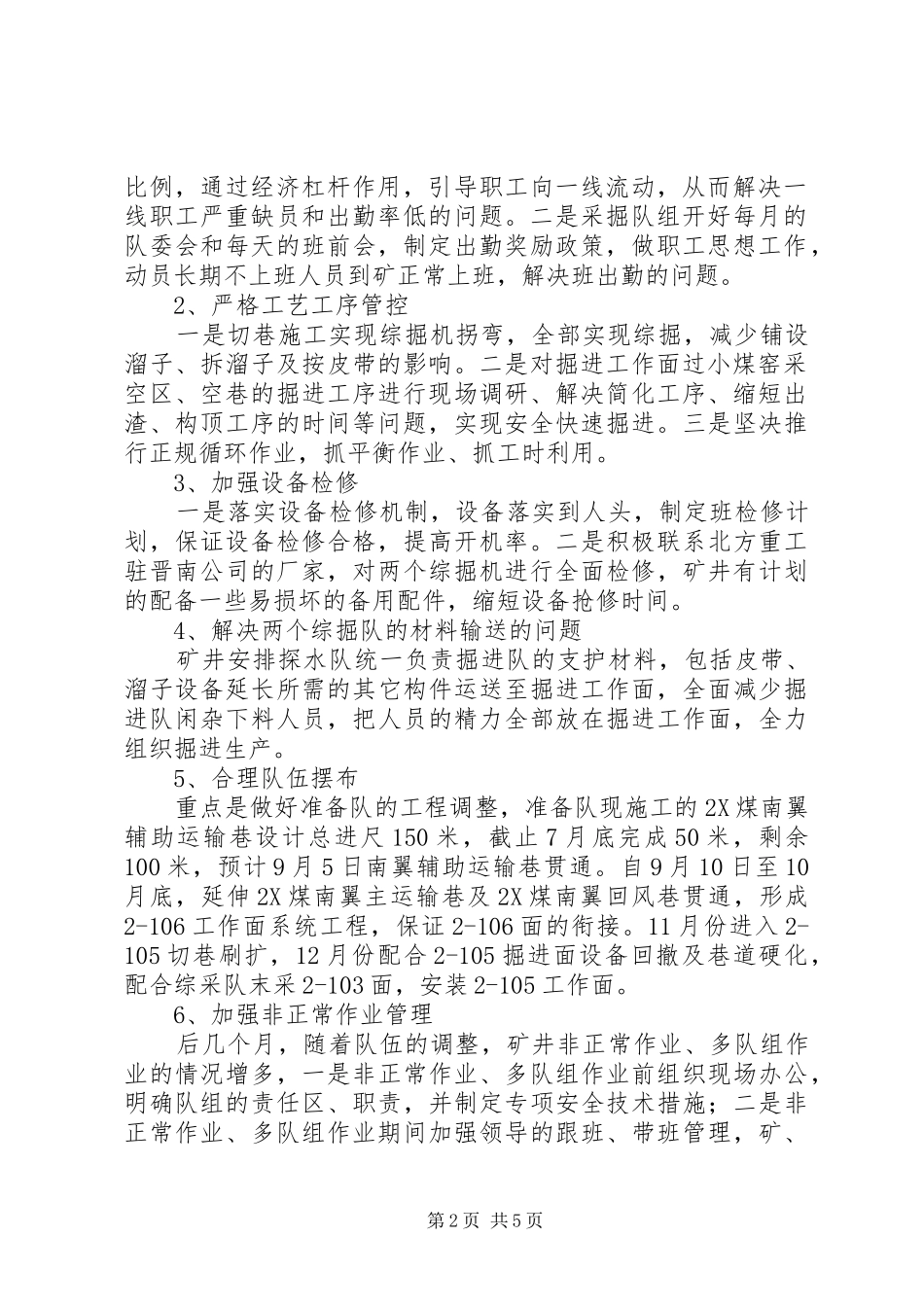

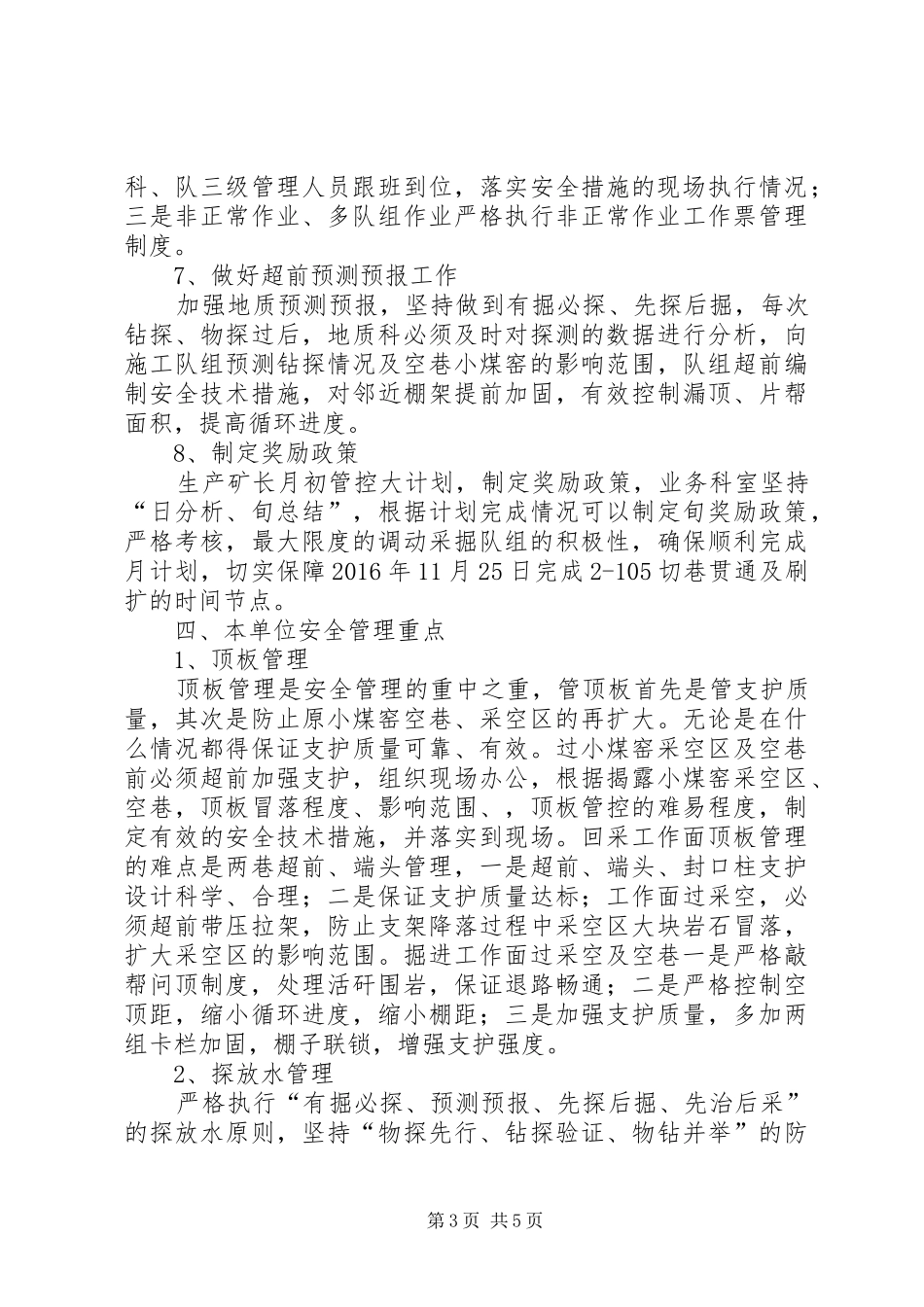

3五篇范文集团公司生产例会汇报材料根据8月份生产例会的通知要求,现将薛虎沟煤业衔接面重点工程汇报如下
一、2-103生产面截止7月底情况2-103生产面工作面设计200米,顺槽设计805米,停采线设计30米,推进长度设计775米,设计可采储量100
截止7月底顺槽推进265米,剩余510米,剩余可采储量60万吨,月单产12
5万吨,回采期4
8个月,预计2016年12月20日开始末采(末采期20天),2017年1月10日完成末采,形成回撤通道,具备回撤条件
二、2-105衔接面工程2-105衔接面设计总进尺为2190米,顺槽设计805米,切巷设计200米,截止6月底剩余进尺为1588米(包括切巷扩刷),煤层平均厚度4
2米,采面回收率93%,推进长度715米,设计可采储量85万吨
止7月底2-105衔接面剩余总进尺1398米
此后顺槽月进180米,预计综掘二队施工的2-1051巷10月22日至切巷设计位置;综掘一队施工的2-1052巷预计10月底至切巷位置
综掘二队自2016年10月23日至2016年11月22日施工2-105切巷120米;综掘一队止11月20日完成切巷80米;准备队11月份进入2-105切巷进行刷扩,配合两个综掘队,保证隨掘随刷,11月25日完成2-105切巷贯通及刷扩
11月底完成副巷设备及综掘二队综掘机回撤,自12月1日开始对副巷及切巷共计1000米巷道进行硬化,12月15日具备安装条件
2-105衔接面安装:2017年1月11日开始回撤2-103工作面,同时安装2-105工作面,回撤安装工期30天
2月20日完成2-105衔接面安装及调试(1月18日春节),2月底完成初采初放
三、衔接面生产组织措施1、加强人员出勤管理一是矿井从工资分配向采掘队组倾斜,提高一线职工分配第1页共5页比例,通过经济杠杆作用,引导职工
