第1页共21页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共21页内邓高速公路NO
1合同段预应力箱梁首件工艺总结中铁二十局集团有限公司内邓高速公路NO

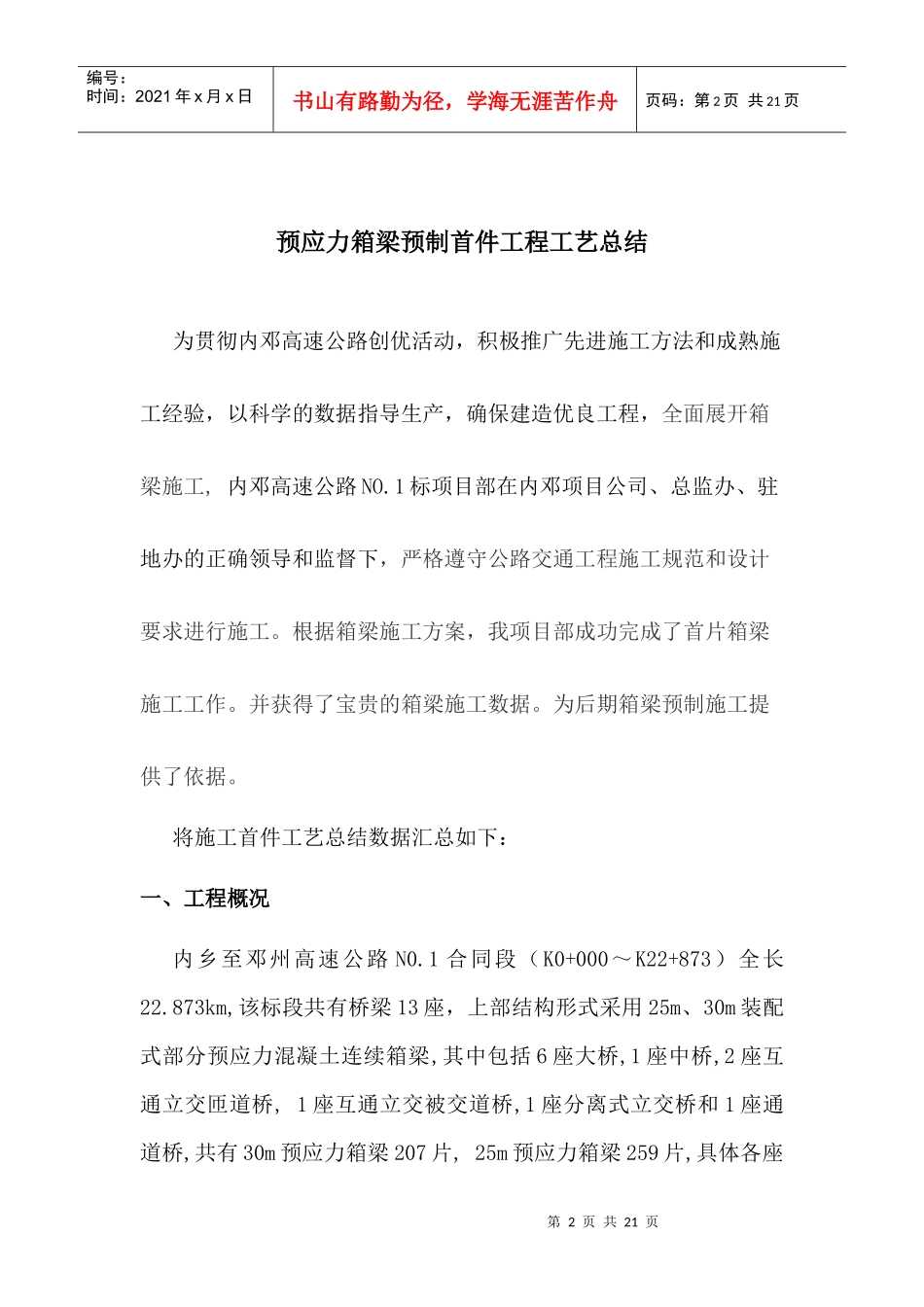

1标合同段项目经理部二〇一〇年八月第2页共21页第1页共21页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共21页预应力箱梁预制首件工程工艺总结为贯彻内邓高速公路创优活动,积极推广先进施工方法和成熟施工经验,以科学的数据指导生产,确保建造优良工程,全面展开箱梁施工,内邓高速公路NO
1标项目部在内邓项目公司、总监办、驻地办的正确领导和监督下,严格遵守公路交通工程施工规范和设计要求进行施工
根据箱梁施工方案,我项目部成功完成了首片箱梁施工工作
并获得了宝贵的箱梁施工数据
为后期箱梁预制施工提供了依据
将施工首件工艺总结数据汇总如下:一、工程概况内乡至邓州高速公路N0
1合同段(K0+000~K22+873)全长22

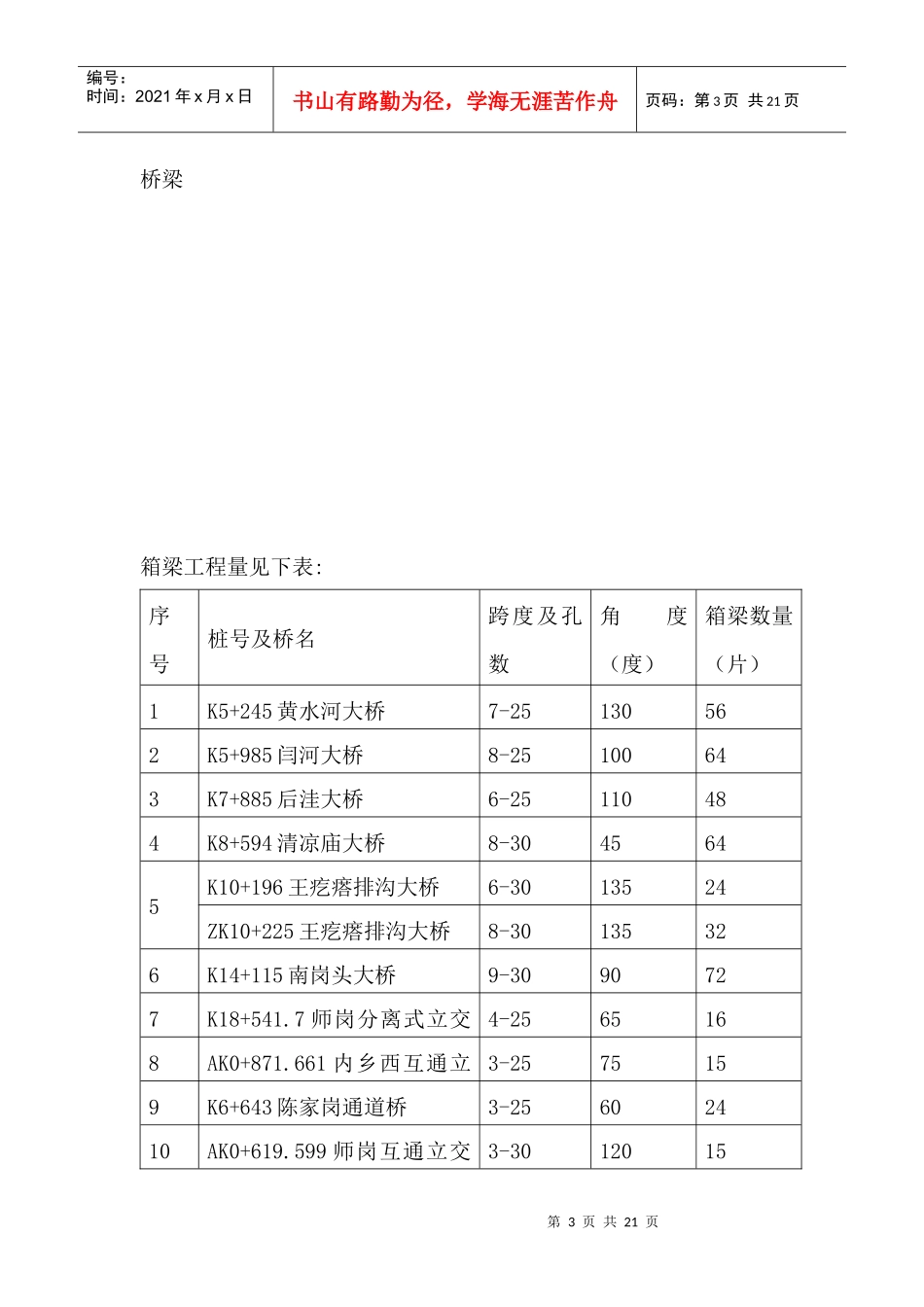

873km,该标段共有桥梁13座,上部结构形式采用25m、30m装配式部分预应力混凝土连续箱梁,其中包括6座大桥,1座中桥,2座互通立交匝道桥,1座互通立交被交道桥,1座分离式立交桥和1座通道桥,共有30m预应力箱梁207片,25m预应力箱梁259片,具体各座第3页共21页第2页共21页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共21页桥梁箱梁工程量见下表:序号桩号及桥名跨度及孔数角度(度)箱梁数量(片)1K5+245黄水河大桥7-25130562K5+985闫河大桥8-25100643K7+885后洼大桥6-25110484K8+594清凉庙大桥8-3045645K10+196王疙瘩排沟大桥6-3013524ZK10+225王疙瘩排沟大桥8-30135326K14+115南岗头大桥9-3090727K18+541
7师岗分离式
