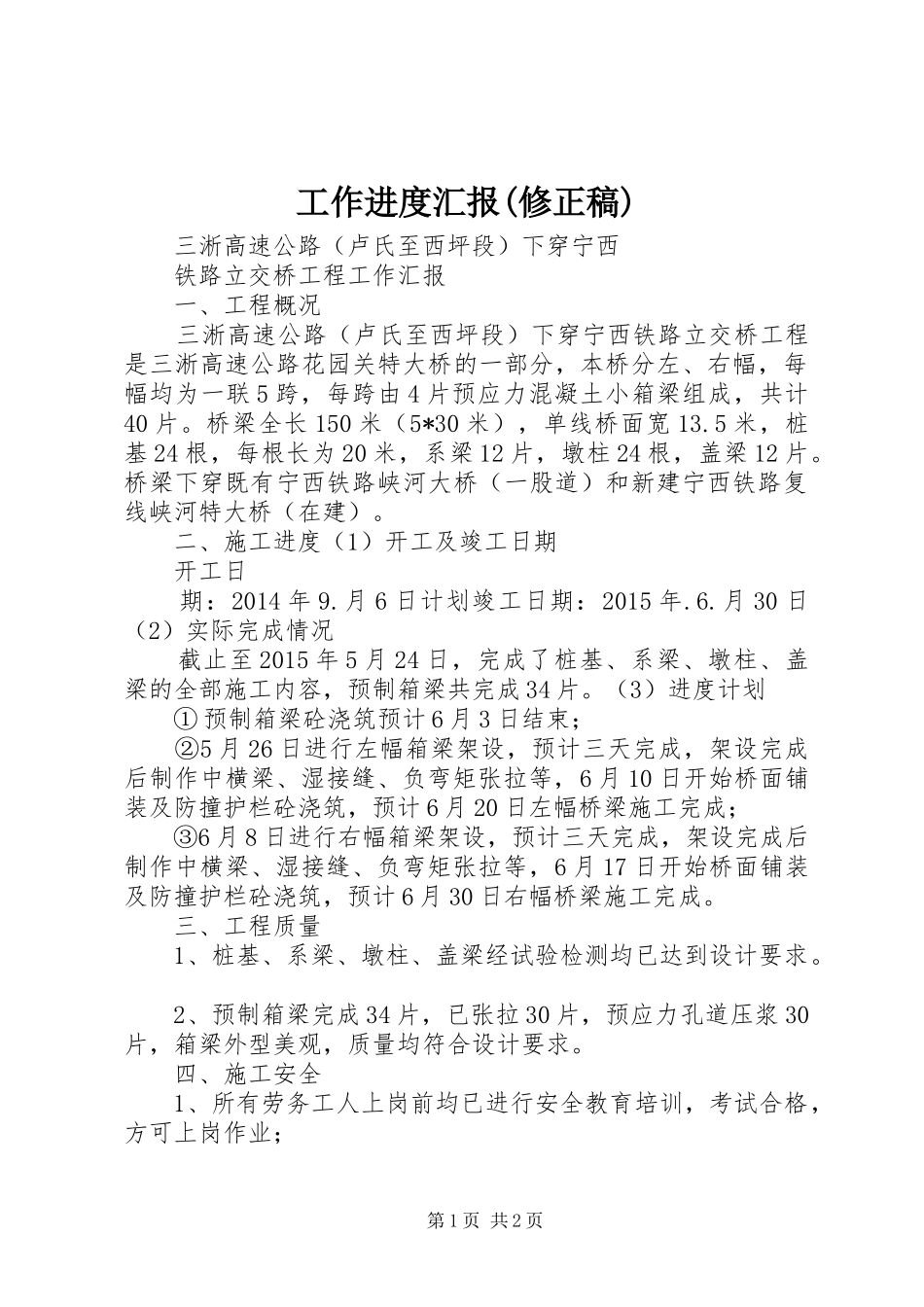

工作进度汇报(修正稿)三淅高速公路(卢氏至西坪段)下穿宁西铁路立交桥工程工作汇报一、工程概况三淅高速公路(卢氏至西坪段)下穿宁西铁路立交桥工程是三淅高速公路花园关特大桥的一部分,本桥分左、右幅,每幅均为一联5跨,每跨由4片预应力混凝土小箱梁组成,共计40片
桥梁全长150米(5*30米),单线桥面宽13
5米,桩基24根,每根长为20米,系梁12片,墩柱24根,盖梁12片
桥梁下穿既有宁西铁路峡河大桥(一股道)和新建宁西铁路复线峡河特大桥(在建)
二、施工进度(1)开工及竣工日期开工日期:2014年9
月6日计划竣工日期:2015年
月30日(2)实际完成情况截止至2015年5月24日,完成了桩基、系梁、墩柱、盖梁的全部施工内容,预制箱梁共完成34片
(3)进度计划①预制箱梁砼浇筑预计6月3日结束;②5月26日进行左幅箱梁架设,预计三天完成,架设完成后制作中横梁、湿接缝、负弯矩张拉等,6月10日开始桥面铺装及防撞护栏砼浇筑,预计6月20日左幅桥梁施工完成;③6月8日进行右幅箱梁架设,预计三天完成,架设完成后制作中横梁、湿接缝、负弯矩张拉等,6月17日开始桥面铺装及防撞护栏砼浇筑,预计6月30日右幅桥梁施工完成
三、工程质量1、桩基、系梁、墩柱、盖梁经试验检测均已达到设计要求
2、预制箱梁完成34片,已张拉30片,预应力孔道压浆30片,箱梁外型美观,质量均符合设计要求

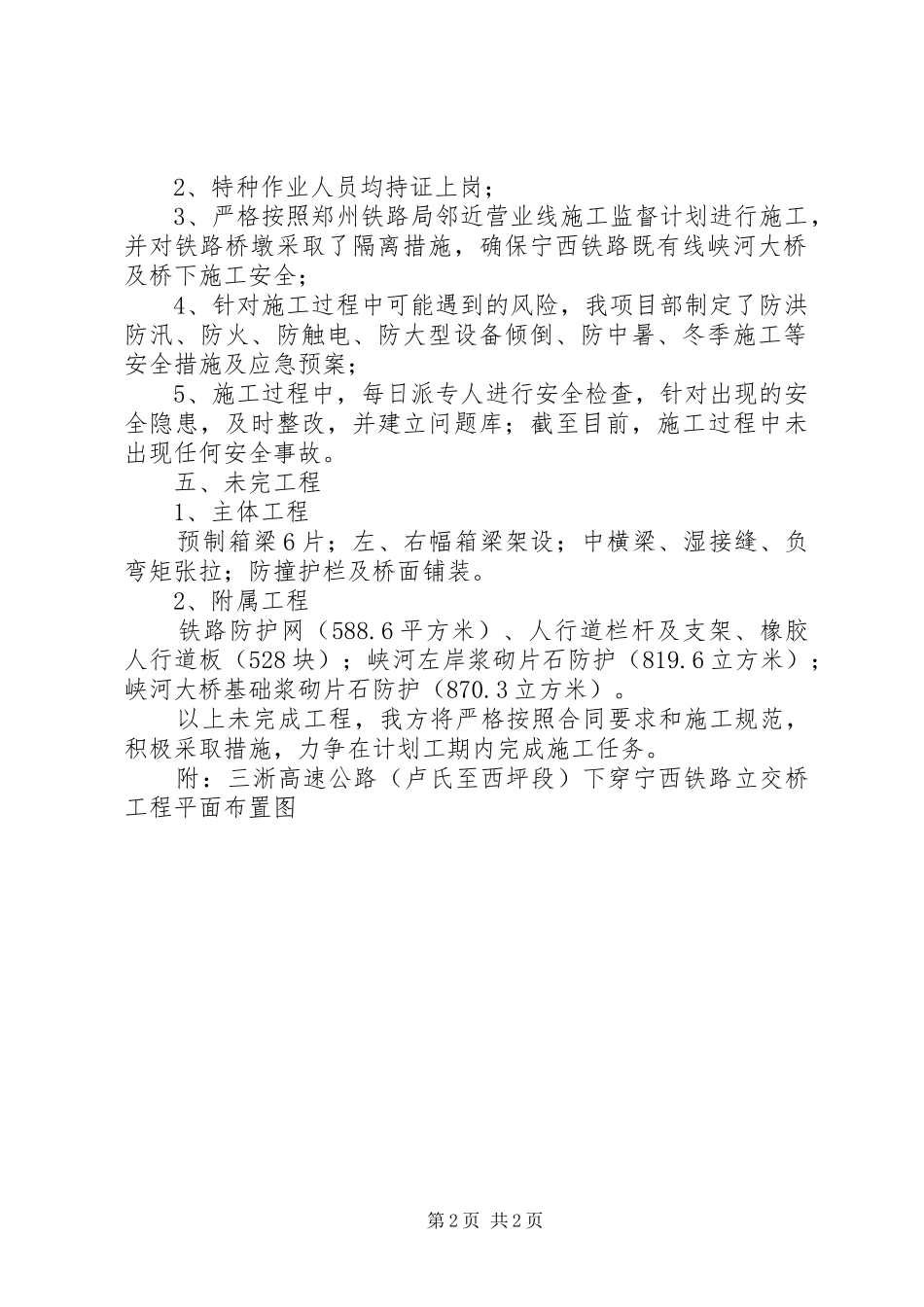

四、施工安全1、所有劳务工人上岗前均已进行安全教育培训,考试合格,方可上岗作业;第1页共2页2、特种作业人员均持证上岗;3、严格按照郑州铁路局邻近营业线施工监督计划进行施工,并对铁路桥墩采取了隔离措施,确保宁西铁路既有线峡河大桥及桥下施工安全;4、针对施工过程中可能遇到的风险,我项目部制定了防洪防汛、防火、防触电、防大型设备倾倒、防中暑、冬季施工等安全措施及应急预案;5、施工过程中,每日派专人进行安全检查,
