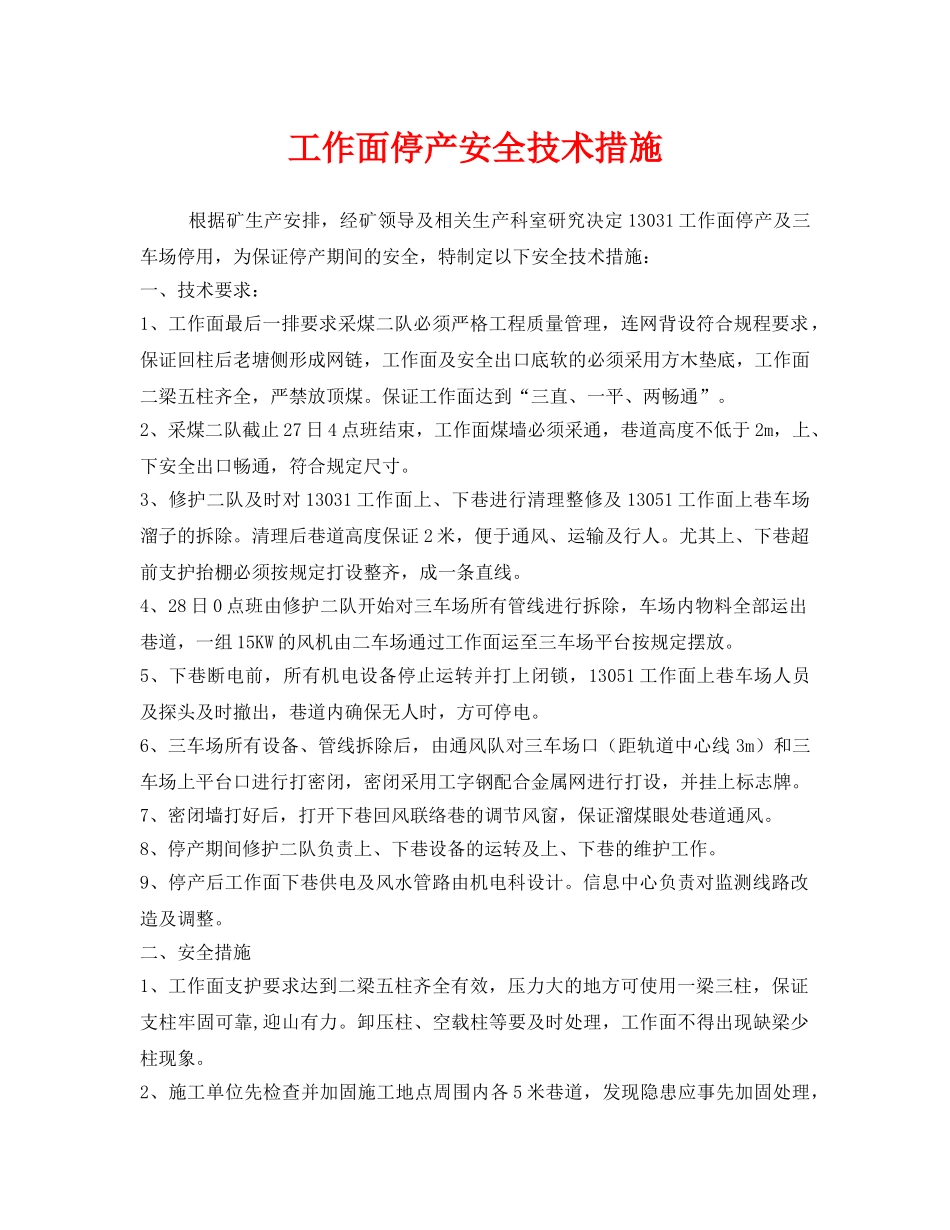

工作面停产安全技术措施根据矿生产安排,经矿领导及相关生产科室研究决定13031工作面停产及三车场停用,为保证停产期间的安全,特制定以下安全技术措施:一、技术要求:1、工作面最后一排要求采煤二队必须严格工程质量管理,连网背设符合规程要求,保证回柱后老塘侧形成网链,工作面及安全出口底软的必须采用方木垫底,工作面二梁五柱齐全,严禁放顶煤
保证工作面达到“三直、一平、两畅通”
2、采煤二队截止27日4点班结束,工作面煤墙必须采通,巷道高度不低于2m,上、下安全出口畅通,符合规定尺寸
3、修护二队及时对13031工作面上、下巷进行清理整修及13051工作面上巷车场溜子的拆除
清理后巷道高度保证2米,便于通风、运输及行人
尤其上、下巷超前支护抬棚必须按规定打设整齐,成一条直线
4、28日0点班由修护二队开始对三车场所有管线进行拆除,车场内物料全部运出巷道,一组15KW的风机由二车场通过工作面运至三车场平台按规定摆放
5、下巷断电前,所有机电设备停止运转并打上闭锁,13051工作面上巷车场人员及探头及时撤出,巷道内确保无人时,方可停电
6、三车场所有设备、管线拆除后,由通风队对三车场口(距轨道中心线3m)和三车场上平台口进行打密闭,密闭采用工字钢配合金属网进行打设,并挂上标志牌
7、密闭墙打好后,打开下巷回风联络巷的调节风窗,保证溜煤眼处巷道通风
8、停产期间修护二队负责上、下巷设备的运转及上、下巷的维护工作
9、停产后工作面下巷供电及风水管路由机电科设计
信息中心负责对监测线路改造及调整
二、安全措施1、工作面支护要求达到二梁五柱齐全有效,压力大的地方可使用一梁三柱,保证支柱牢固可靠,迎山有力
卸压柱、空载柱等要及时处理,工作面不得出现缺梁少柱现象
2、施工单位先检查并加固施工地点周围内各5米巷道,发现隐患应事先加固处理,把巷道内杂物清理干净后,确认无隐患后再施工

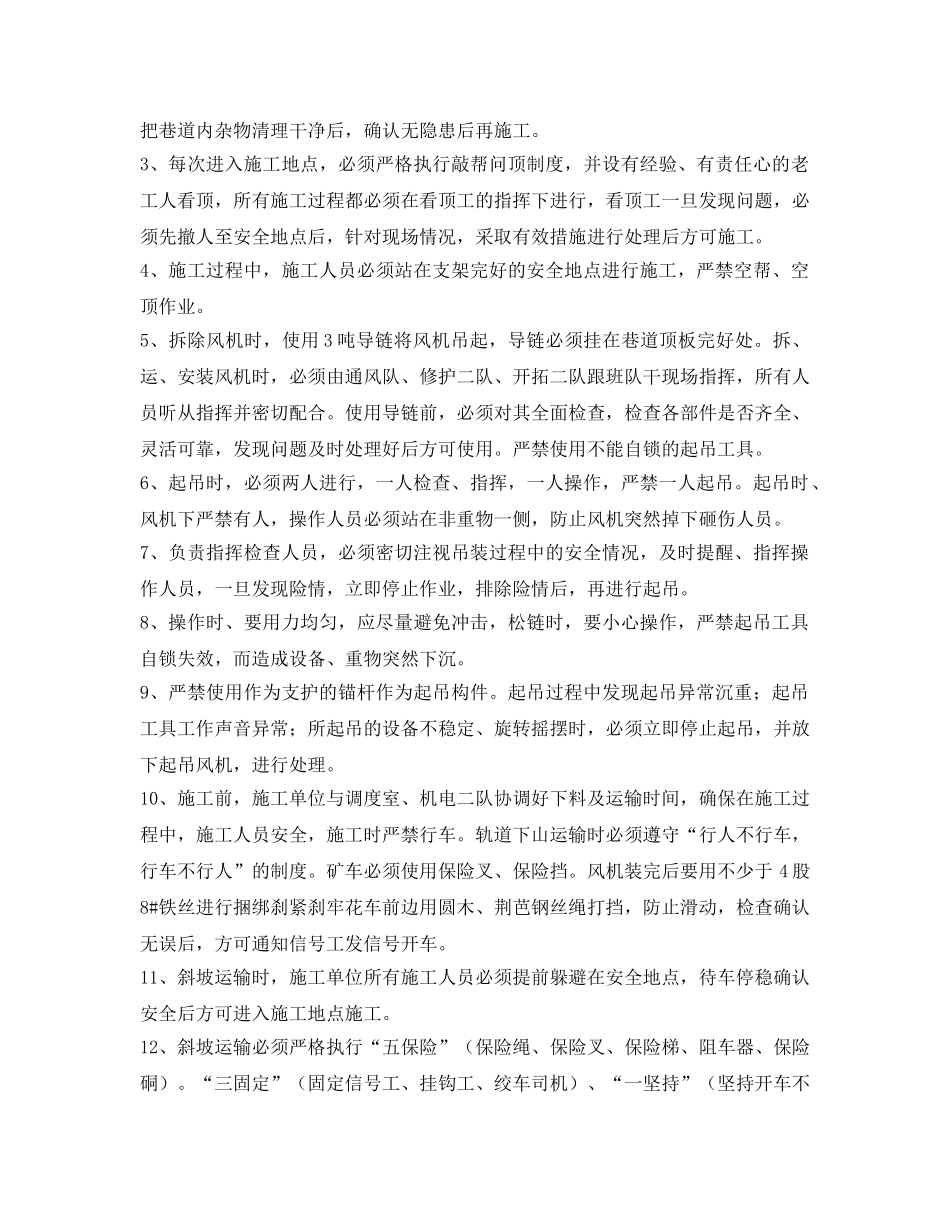

3、每次进入施工地点
