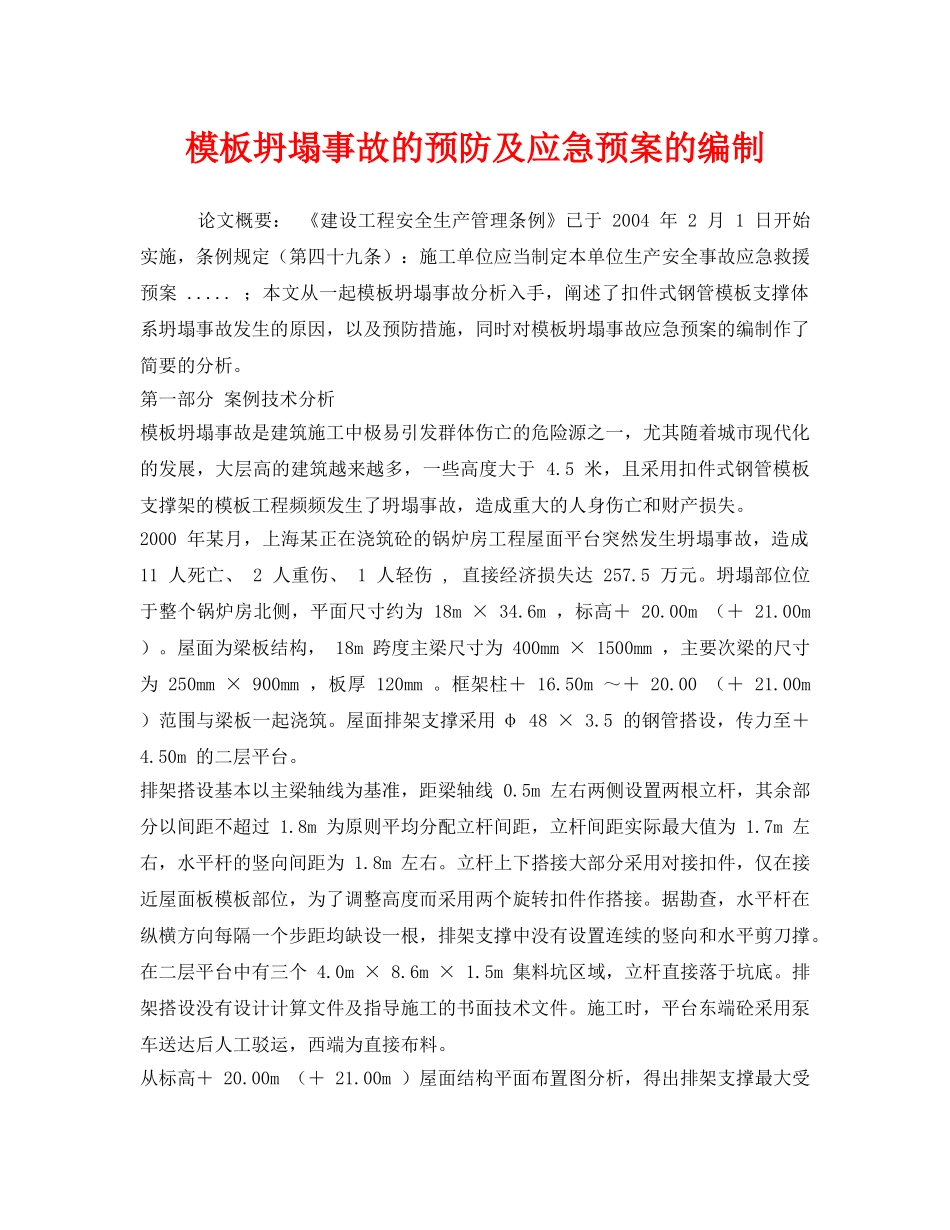

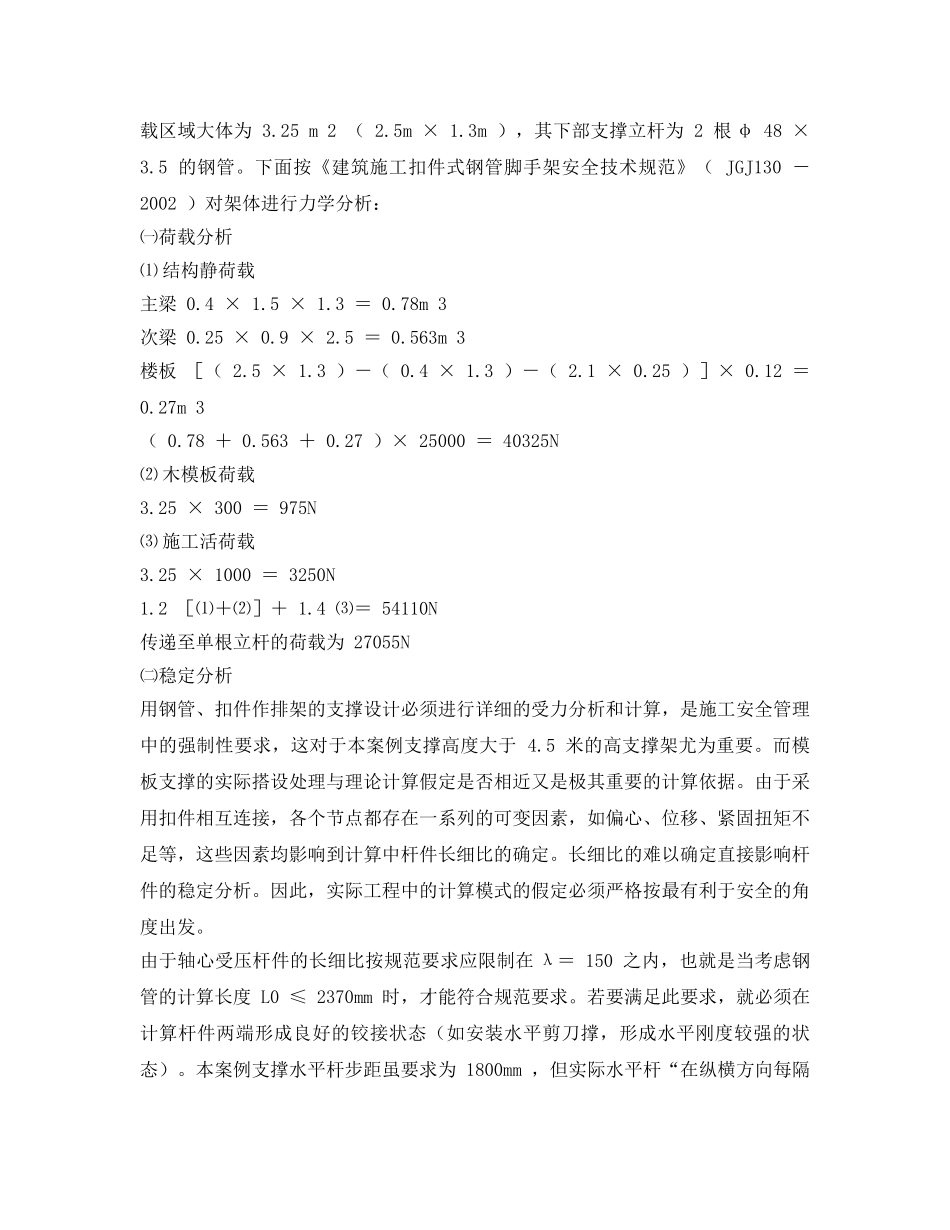

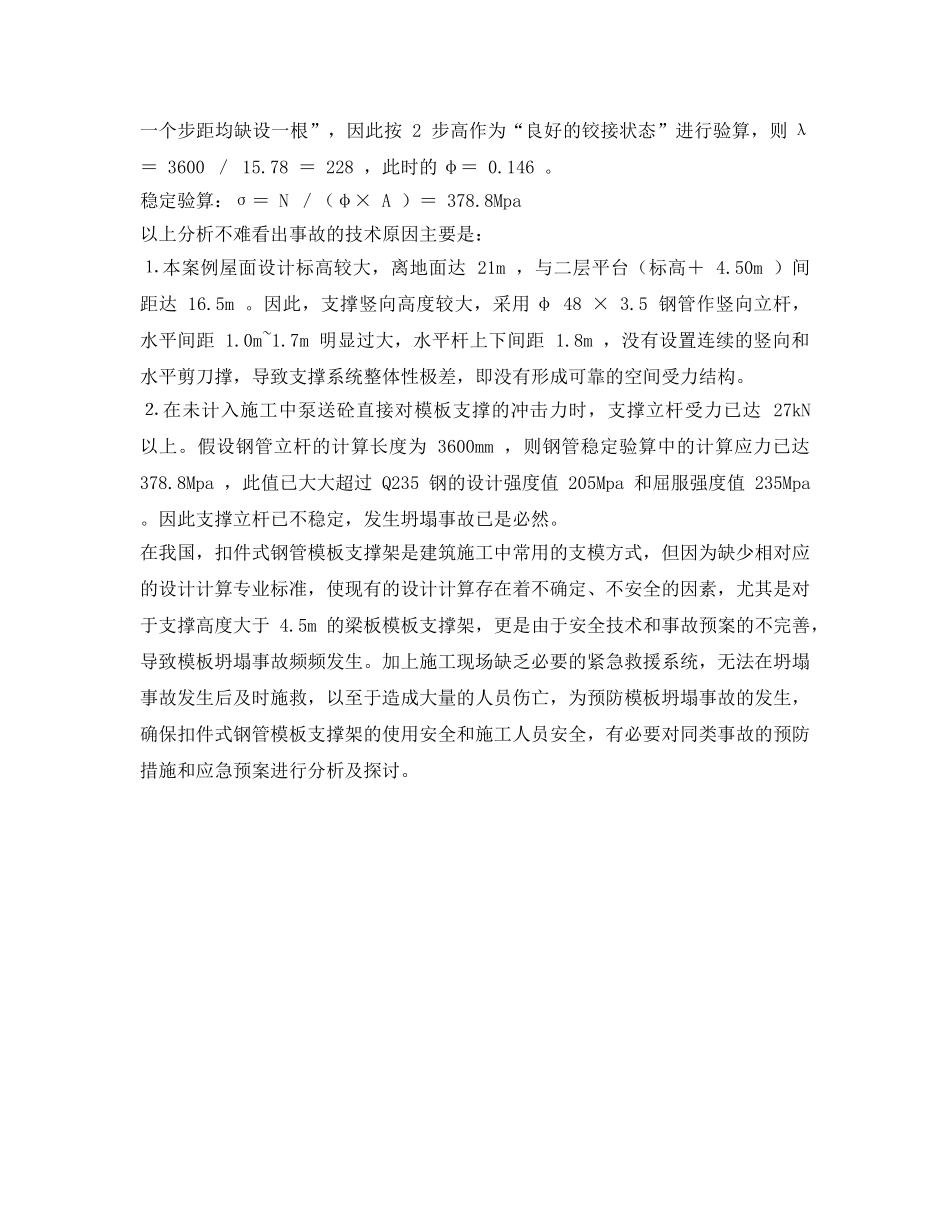

模板坍塌事故的预防及应急预案的编制论文概要:《建设工程安全生产管理条例》已于2004年2月1日开始实施,条例规定(第四十九条):施工单位应当制定本单位生产安全事故应急救援预案
;本文从一起模板坍塌事故分析入手,阐述了扣件式钢管模板支撑体系坍塌事故发生的原因,以及预防措施,同时对模板坍塌事故应急预案的编制作了简要的分析
第一部分案例技术分析模板坍塌事故是建筑施工中极易引发群体伤亡的危险源之一,尤其随着城市现代化的发展,大层高的建筑越来越多,一些高度大于4
5米,且采用扣件式钢管模板支撑架的模板工程频频发生了坍塌事故,造成重大的人身伤亡和财产损失
2000年某月,上海某正在浇筑砼的锅炉房工程屋面平台突然发生坍塌事故,造成11人死亡、2人重伤、1人轻伤,直接经济损失达257
坍塌部位位于整个锅炉房北侧,平面尺寸约为18m×34
6m,标高+20
00m(+21
屋面为梁板结构,18m跨度主梁尺寸为400mm×1500mm,主要次梁的尺寸为250mm×900mm,板厚120mm
框架柱+16
50m~+20
00(+21
00m)范围与梁板一起浇筑
屋面排架支撑采用φ48×3
5的钢管搭设,传力至+4
50m的二层平台
排架搭设基本以主梁轴线为基准,距梁轴线0
5m左右两侧设置两根立杆,其余部分以间距不超过1
8m为原则平均分配立杆间距,立杆间距实际最大值为1
7m左右,水平杆的竖向间距为1
立杆上下搭接大部分采用对接扣件,仅在接近屋面板模板部位,为了调整高度而采用两个旋转扣件作搭接
据勘查,水平杆在纵横方向每隔一个步距均缺设一根,排架支撑中没有设置连续的竖向和水平剪刀撑
在二层平台中有三个4
5m集料坑区域,立杆直接落于坑底
排架搭设没有设计计算文件及指导施工的书面技术文件
施工时,平台东端砼采用泵车送达后人工驳运,西端为直
