第1页共10页煤矿电工2024年终工作总结煤矿电工2024年终工作总结煤矿电工2024年终工作总结(一)20xx年,我紧紧围绕公司年初制定的各项目标为中心,以设备管理、供电管理、防爆管理、技术培训为抓手,加快机电工程施工进度为目标,在公司领导的正确领导下,各职能科室的大力协调帮助下,在机电战线全体员工的共同努力下,主要完成了以下工作:1、设备管理:①、针对施工队机电工技术力量薄弱、人员少的实际情况,组织我公司的机电工对主、副、回风斜井井下所有设备进行了四次全覆盖的大整顿,做到了台台开盖检查,发觉的问题现场立即进行处理,确保了设备无安全隐患
②、对主、副、回风斜井的提升绞车、空压机进行了重点监管,严格对比《机电质量标准化》的相关要求及规定,要求施工队对提升绞车、空压机等大型设备进行升级改造,目前提升绞车全部实现了变频调速
③、针对注浆期间机电设备无专人管理的现状,要求注浆设备的安装及维护必须由井巷施工队的专职电工进行安装,并且加大了注浆期间的设备检查力度,确保注浆设备不停转,为顺利通过流沙层提供坚实的基础
④、督促各施工队对大型设备进行了检验检测
⑤、通过市场走访、向兄弟单位的学习,对蒸汽锅炉、主、副斜井空气加热室、起重机、井下架空乘人装置、中央变电所等设备制定了严格的技术法律规范,顺利完成了设备的招标工作
⑥、结合建设井的实际情况制定了《机电设备管理制度》、《提升绞车管理制度》等制度,并下发各施工队,要求各施工队严格执行并加大了检查力度,达到了将事故消灭于萌芽状态的目的
2、供电管理:①、10KV双电源工程顺利开工,截止目前,已完成了35KV线路I回基础开挖、组装铁塔等施工工作,共计8
②、取得了35KV供电系统的批复,设计已完成,待晋城市电力公司审图完成后即可对35KV线路、变电站等进行施工

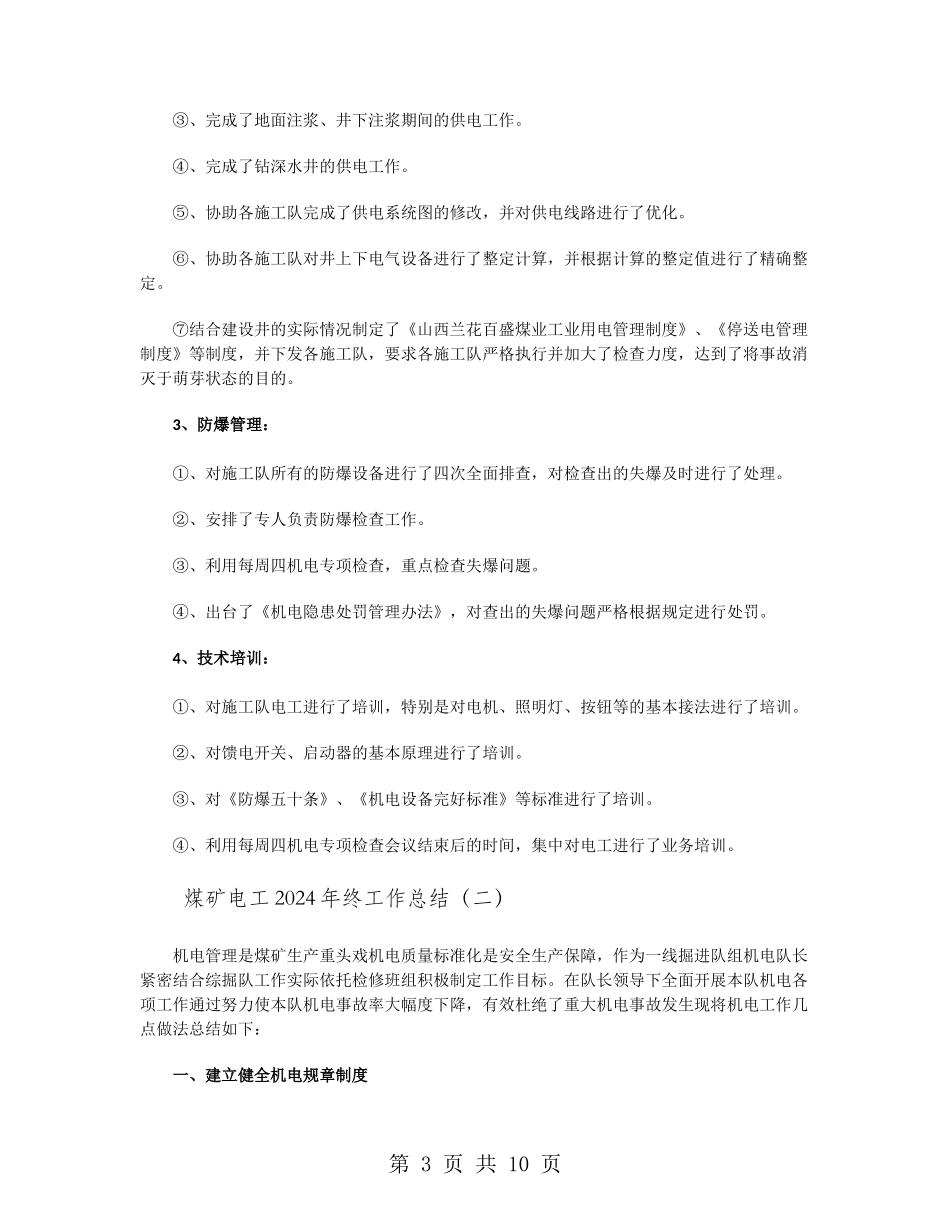

第2页共10页③、完成了地面注浆、井下注浆期间的供电工作
④、完成了钻深
