工程线交叉作业安全培训正式开始培训之前,先分析一个既有线施工事故案例:20xx年1月23日,北京开往四方(青岛)的D59次动车组列车,运行至胶济线安丘至昌邑间时,发生重大路外交通事故,造成18人死亡,9人受伤
目前,受伤人员正在积极救治中,胶济线正常运输未受影响
事故原因初步查明:由于施工方中铁十六局的作业人员提前20分钟进入作业区,导致惨剧发生
分析:“工人疑被气流卷进火车”此次事故中遇难的18名工人应该是被动车组驶过时产生的气流卷进火车所致死
“从结果上分析,施工单位在现场没有采取任何有效的预警措施,否则不会有18人遇难
”施工时施工人员自身的麻痹大意也是惨剧发生的一大原因
“特快列车的刹车距离大概是一公里左右,动车组的距离就更可想而知了
”动车组司机在突发情况时,难以作出及时反应
希望通过这个案例,能提高大家对安全施工的重视,进一步保证在施工中如何确保安全生产
为明确XX客专工程线运输与施工安全管理,规范工程线运输和参建单位权限及其责任,统筹兼顾工程线运输与施工,协调各单位的施工和运输组织,确保XX铁路客运专线所有工程车辆(包括各种工程列车、单机、自轮运转机械、轨道车、非机动单轨小车等)的行车安全及相关机械设备的使用安全,充分发挥工程线的运输效率,保证施工、行车和人身安全,特制定本办法
一、工程线行车组织管理行车工作必须坚持集中领导、统一指挥、逐级负责的原则
凡管段内的机车车辆、轨道车、接触网架线车、放线车等各种自轮运转特种设备统一由行车调度指挥,未经计划安排,严禁上线作业
在工程线运输单位管段,由行车调度负责协调行车计划,以提高工程线的使用效率,按期安全的完成铺轨和电气化接触网等专业的施工任务

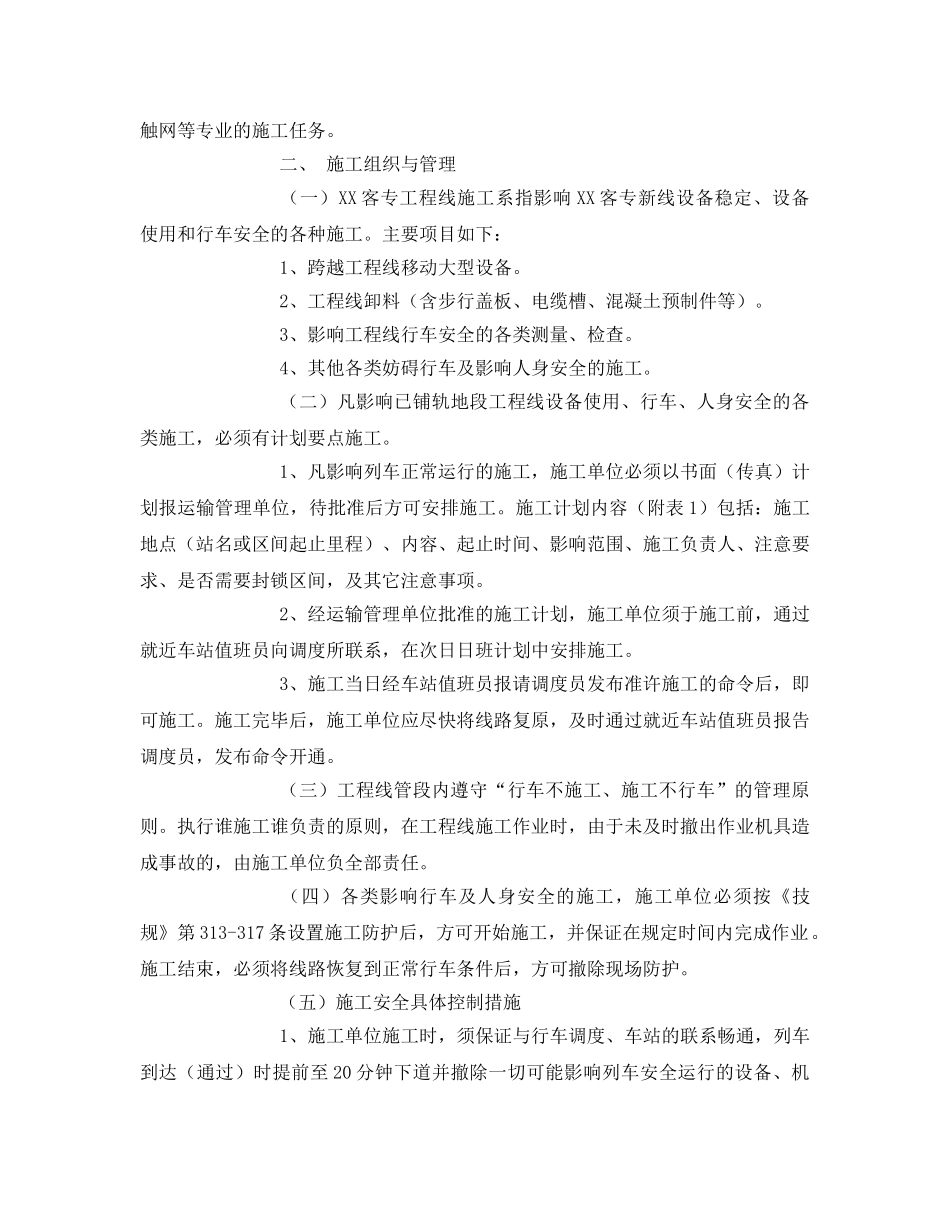

二、施工组织与管理(一)XX客专工程线施工系指影响XX客专新线设备稳定、设备使用和行车安全的各种施工
主要项目如下:1、跨越工程线移动大型设备

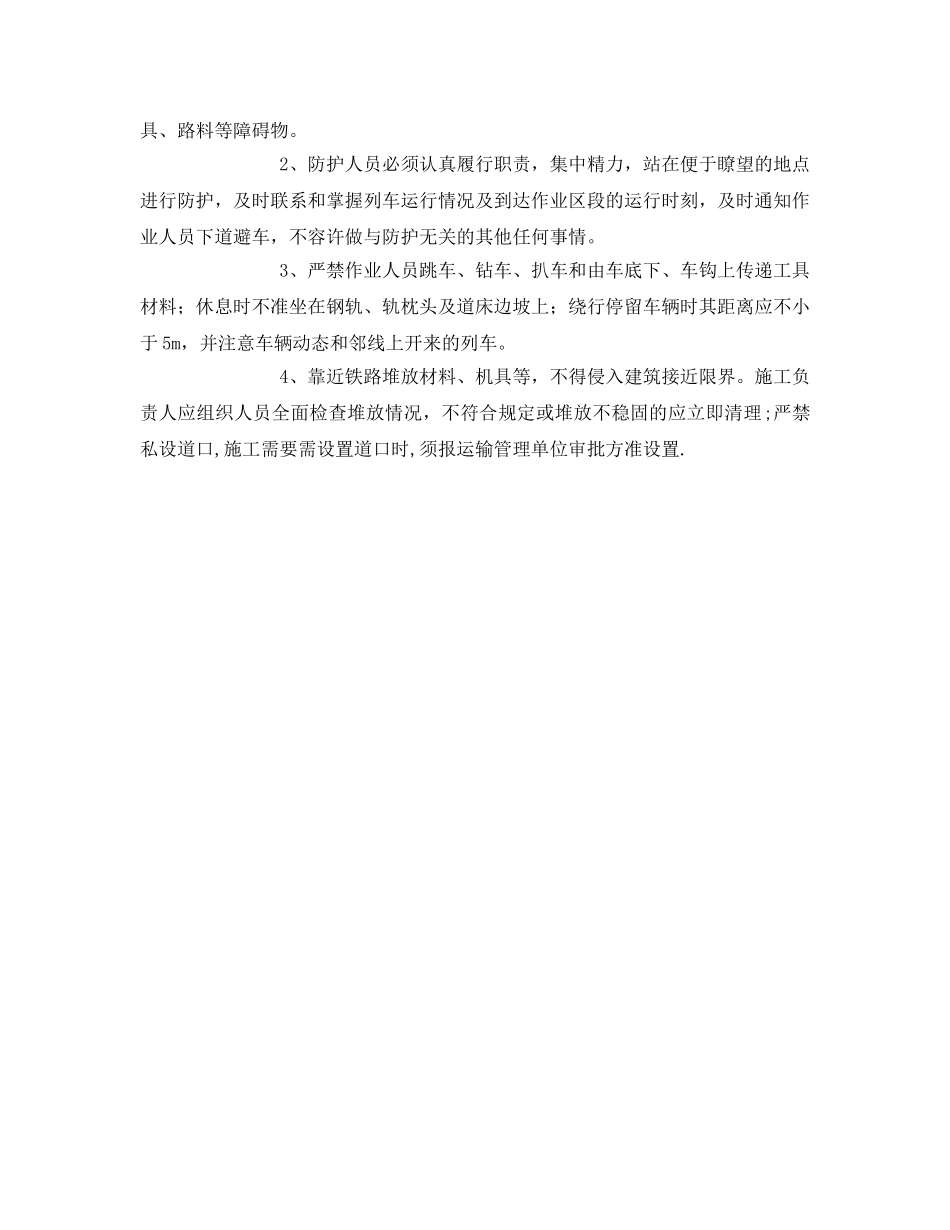

2、工程线卸料(含步行盖板、电
