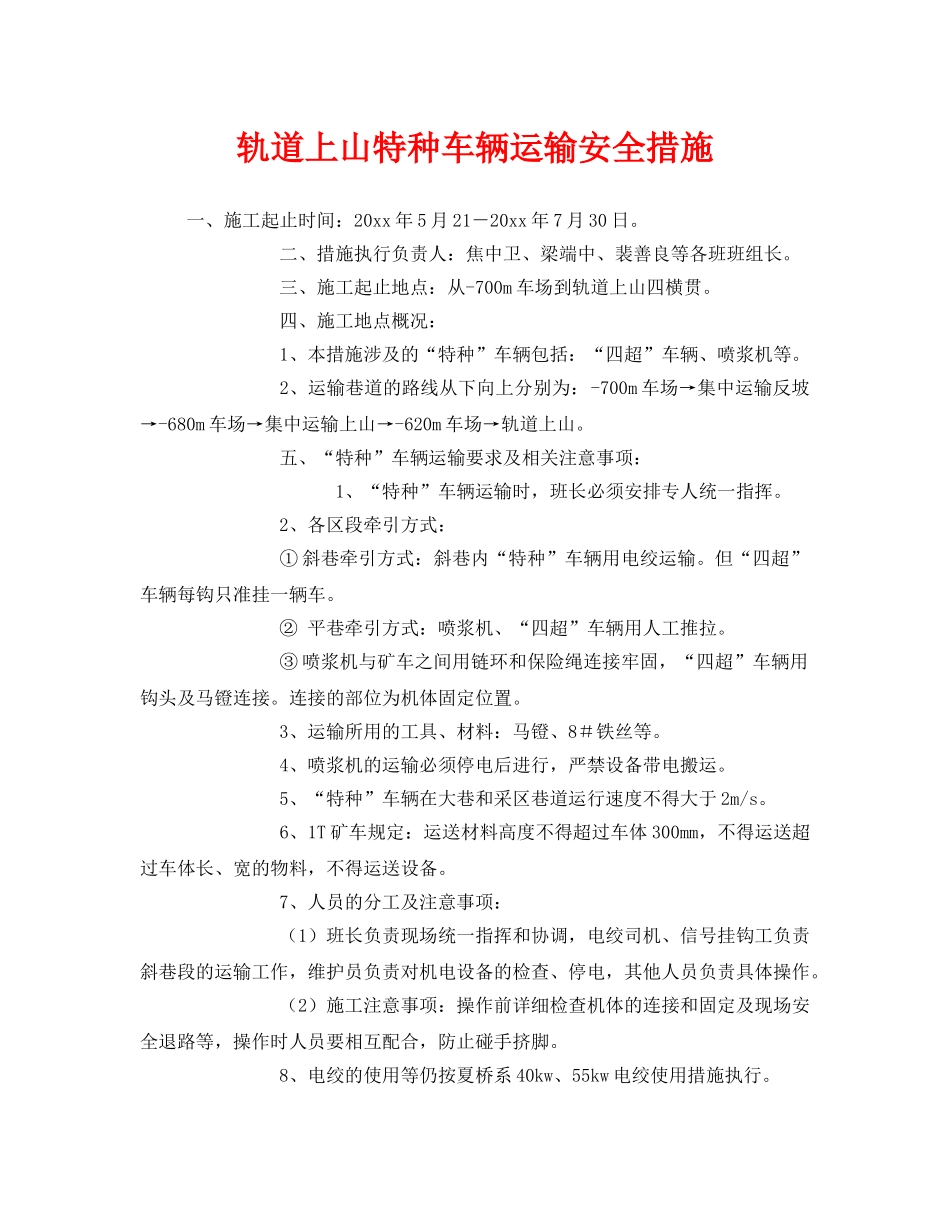

轨道上山特种车辆运输安全措施一、施工起止时间:20xx年5月21-20xx年7月30日
二、措施执行负责人:焦中卫、梁端中、裴善良等各班班组长
三、施工起止地点:从-700m车场到轨道上山四横贯
四、施工地点概况:1、本措施涉及的“特种”车辆包括:“四超”车辆、喷浆机等
2、运输巷道的路线从下向上分别为:-700m车场→集中运输反坡→-680m车场→集中运输上山→-620m车场→轨道上山
五、“特种”车辆运输要求及相关注意事项:1、“特种”车辆运输时,班长必须安排专人统一指挥
