11702回风巷落底安全技术措施一、概况:11702回风巷从工作面往外70m范围内由于巷道底鼓严重,需进行落底作业,为了保证施工顺利、安全进行,特编制该措施,审批后严格执行
二、施工前的准备1、材料:正常支护所需的材料;2、工具:手镐、锨、长柄工具
三、技术要求:1、落底位置:11702回风巷工作面往外
2、工程量:70m
3、落底深度:要求落底结束后,巷道高度不低于2000mm,巷道底板平整,无台阶现象
4、施工方式:落底时采用手镐、锨进行作业
5、出货方式:采用人工出货,矿车运输
6、落底顺序:从外往里
7、开挖水沟要求:巷道右帮开挖(宽300mm×深200mm)毛水沟,挖好后水沟保证流水畅通
8、铺轨要求:轨道间距为600mm,轨距误差不大于5mm、不小于-2mm,高低、左右偏差不得大于2mm
轨道的接头间隙不得超过5mm
先将轨道延伸铺到落低位置,落完一段之后再向里铺一段
四、施工安全技术措施:1、落底采用手镐及铁锹等工具进行:采用手镐、锨施工
2、落底后必须保证巷道高度达到2米
3、落底后保证巷道底板平整
4、落底时由于巷道高度较矮,人员使用锨和手镐作业时要时刻注意四方,做到不伤害他人,也不被别人伤害

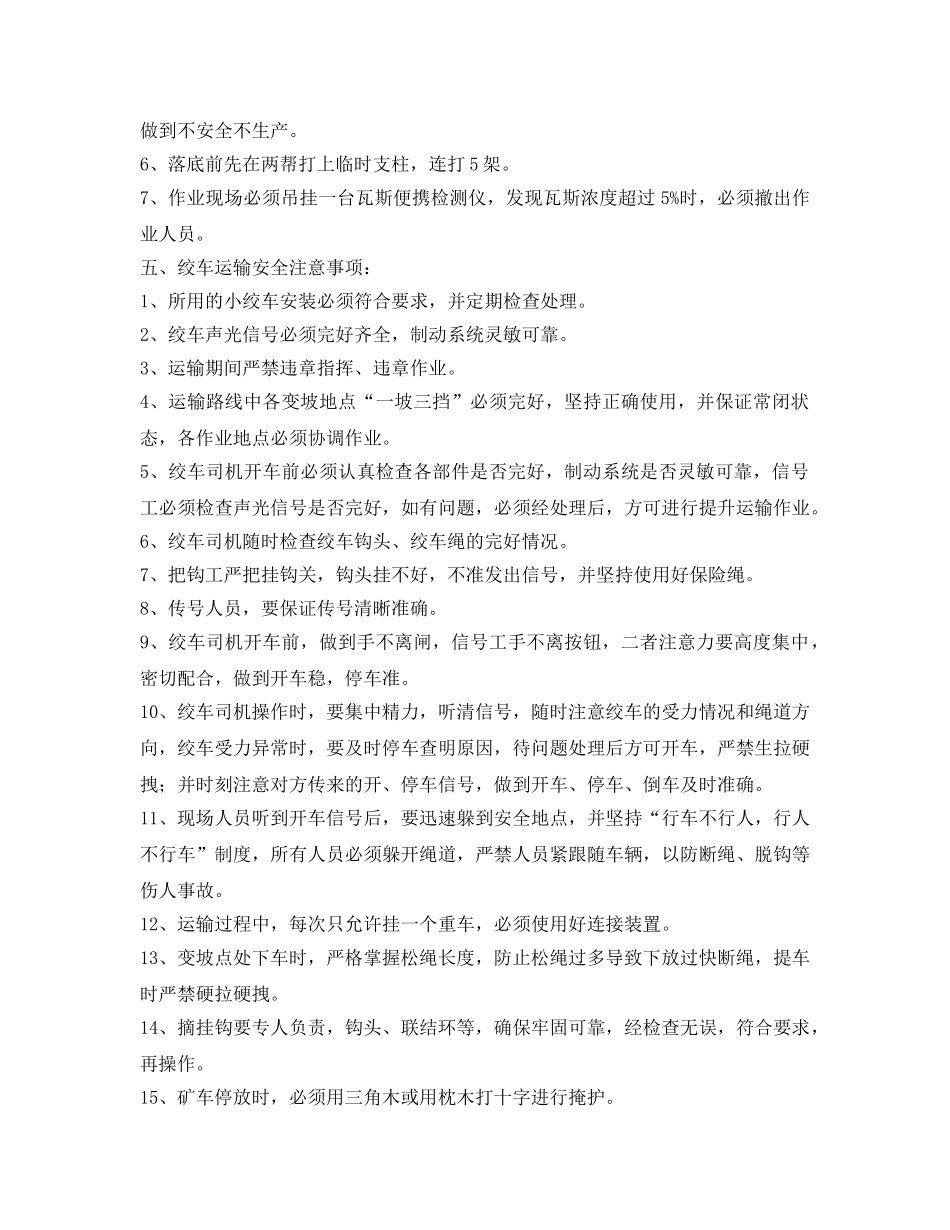

5、开始作业前必须严格执行敲帮问顶制度,有漏顶漏帮地点及时用半圆木背实,做到不安全不生产
6、落底前先在两帮打上临时支柱,连打5架
7、作业现场必须吊挂一台瓦斯便携检测仪,发现瓦斯浓度超过5%时,必须撤出作业人员
五、绞车运输安全注意事项:1、所用的小绞车安装必须符合要求,并定期检查处理
2、绞车声光信号必须完好齐全,制动系统灵敏可靠
3、运输期间严禁违章指挥、违章作业
4、运输路线中各变坡地点“一坡三挡”必须完好,坚持正确使用,并保证常闭状态,各作业地点必须协调作业
5、绞车司机开车前必须认真检查各部件是否完好,制动系统是否灵敏可靠,信号工必须检查声光信号是否完好
