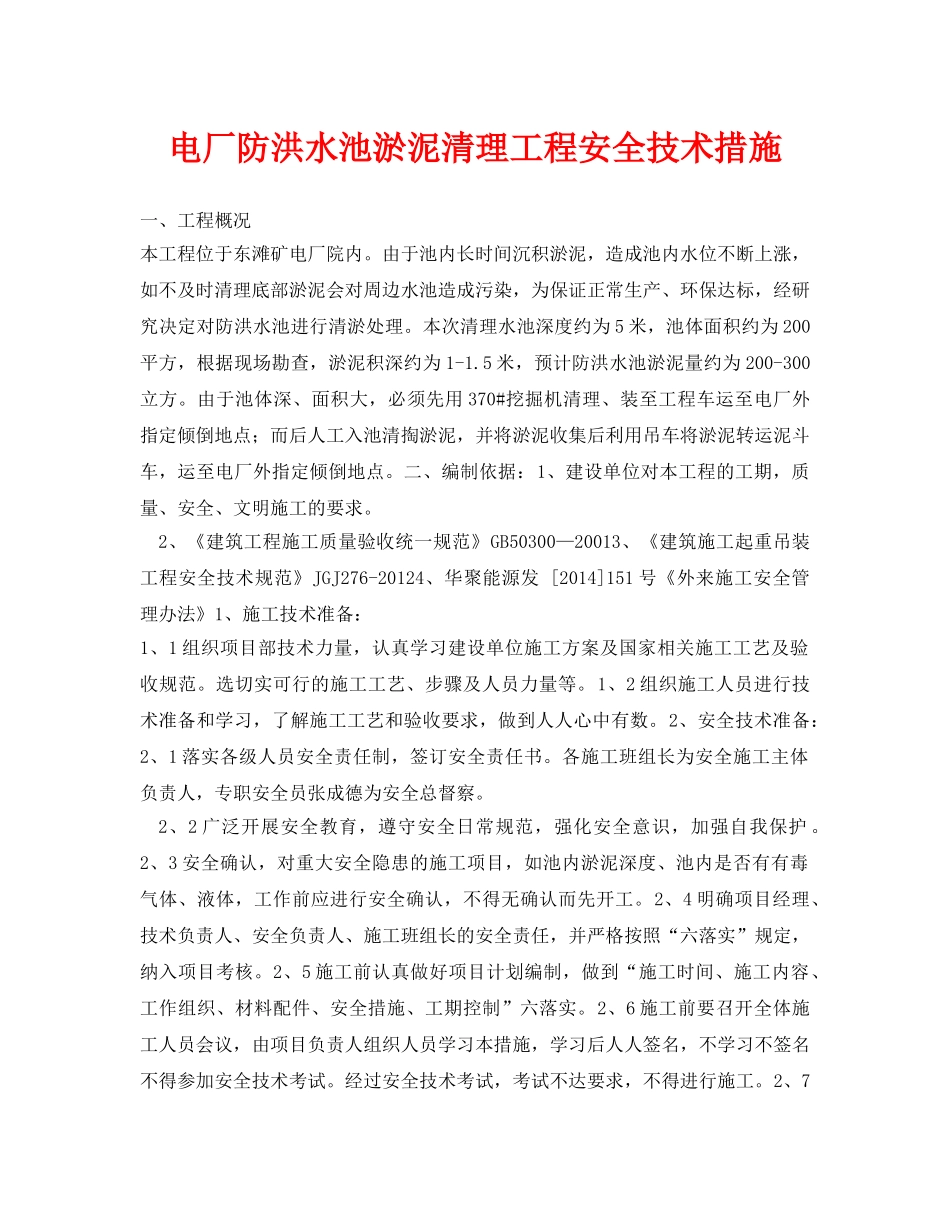

电厂防洪水池淤泥清理工程安全技术措施一、工程概况本工程位于东滩矿电厂院内
由于池内长时间沉积淤泥,造成池内水位不断上涨,如不及时清理底部淤泥会对周边水池造成污染,为保证正常生产、环保达标,经研究决定对防洪水池进行清淤处理
本次清理水池深度约为5米,池体面积约为200平方,根据现场勘查,淤泥积深约为1-1
5米,预计防洪水池淤泥量约为200-300立方
由于池体深、面积大,必须先用370#挖掘机清理、装至工程车运至电厂外指定倾倒地点;而后人工入池清掏淤泥,并将淤泥收集后利用吊车将淤泥转运泥斗车,运至电厂外指定倾倒地点
二、编制依据:1、建设单位对本工程的工期,质量、安全、文明施工的要求
2、《建筑工程施工质量验收统一规范》GB50300—20013、《建筑施工起重吊装工程安全技术规范》JGJ276-20124、华聚能源发[2014]151号《外来施工安全管理办法》1、施工技术准备:1、1组织项目部技术力量,认真学习建设单位施工方案及国家相关施工工艺及验收规范
选切实可行的施工工艺、步骤及人员力量等
1、2组织施工人员进行技术准备和学习,了解施工工艺和验收要求,做到人人心中有数
2、安全技术准备:2、1落实各级人员安全责任制,签订安全责任书
各施工班组长为安全施工主体负责人,专职安全员张成德为安全总督察
2、2广泛开展安全教育,遵守安全日常规范,强化安全意识,加强自我保护
2、3安全确认,对重大安全隐患的施工项目,如池内淤泥深度、池内是否有有毒气体、液体,工作前应进行安全确认,不得无确认而先开工
2、4明确项目经理、技术负责人、安全负责人、施工班组长的安全责任,并严格按照“六落实”规定,纳入项目考核

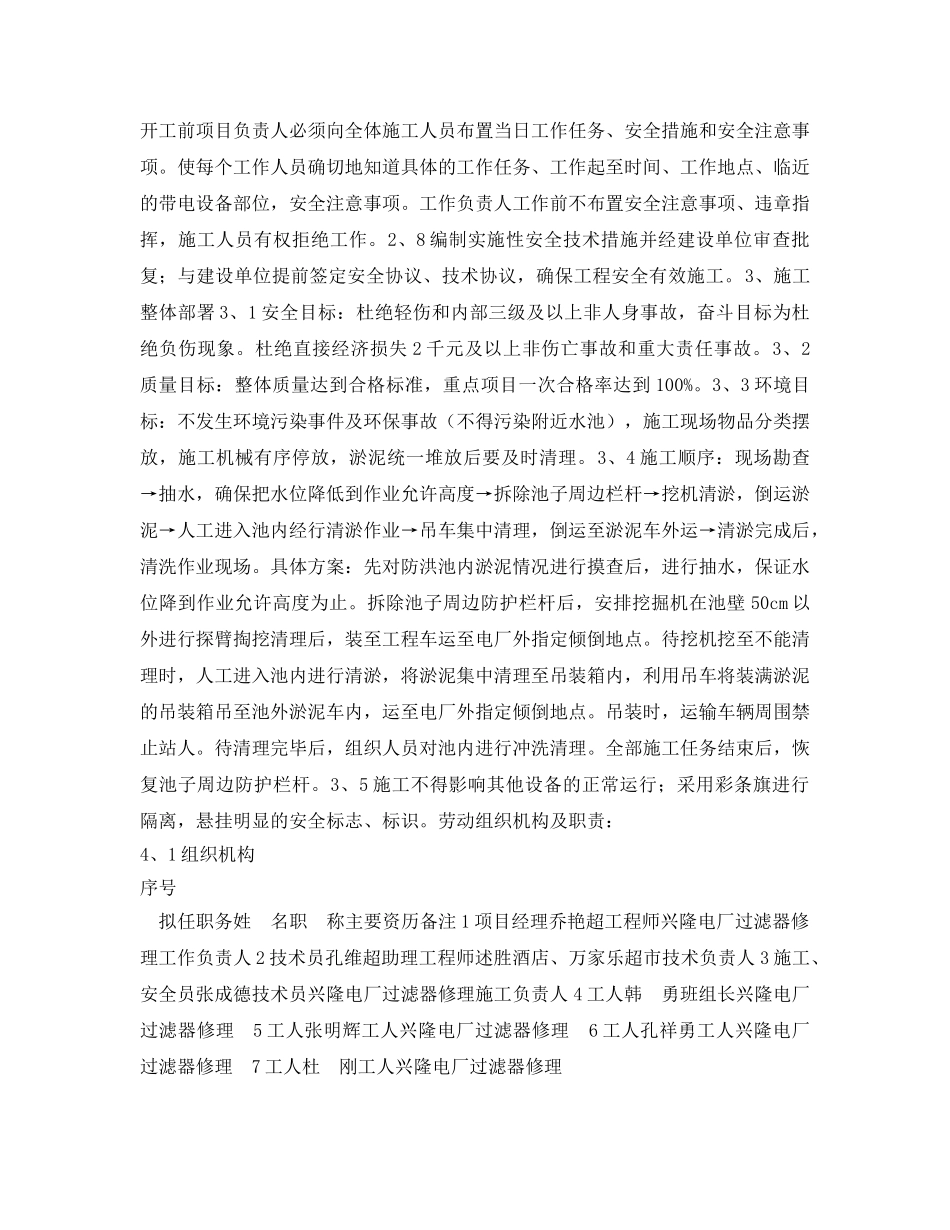

2、5施工前认真做好项目计划编制,做到“施工时间、施工内容、工作组织、材料配件、安全措施、工期控制”六落实
2、6施工前要召开全体施工人员会议,由项目负责人组织人员学习本措施,学习
