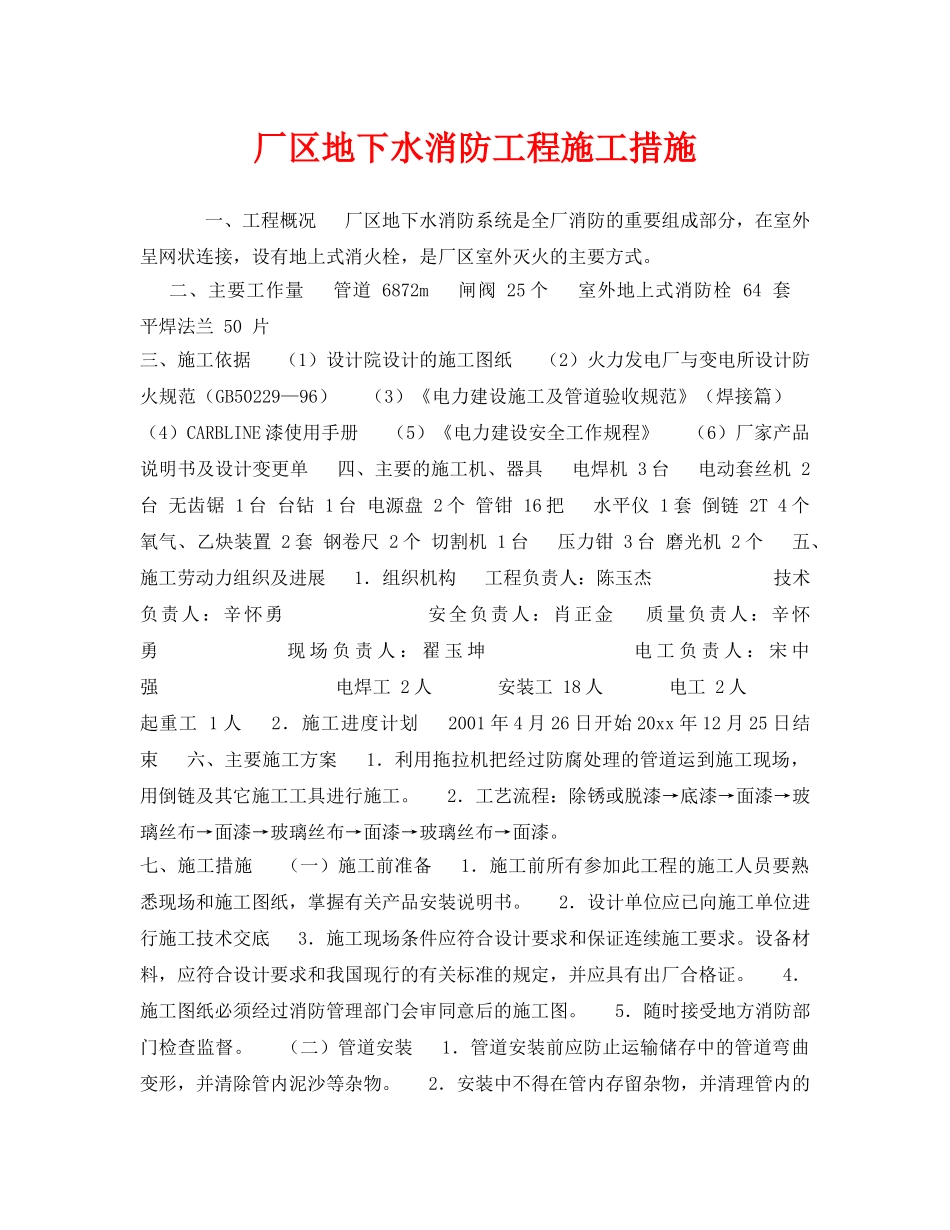

厂区地下水消防工程施工措施一、工程概况厂区地下水消防系统是全厂消防的重要组成部分,在室外呈网状连接,设有地上式消火栓,是厂区室外灭火的主要方式
二、主要工作量管道6872m闸阀25个室外地上式消防栓64套平焊法兰50片三、施工依据(1)设计院设计的施工图纸(2)火力发电厂与变电所设计防火规范(GB50229—96)(3)《电力建设施工及管道验收规范》(焊接篇)(4)CARBLINE漆使用手册(5)《电力建设安全工作规程》(6)厂家产品说明书及设计变更单四、主要的施工机、器具电焊机3台电动套丝机2台无齿锯1台台钻1台电源盘2个管钳16把水平仪1套倒链2T4个氧气、乙炔装置2套钢卷尺2个切割机1台压力钳3台磨光机2个五、施工劳动力组织及进展1.组织机构工程负责人:陈玉杰技术负责人:辛怀勇安全负责人:肖正金质量负责人:辛怀勇现场负责人:翟玉坤电工负责人:宋中强电焊工2人安装工18人电工2人起重工1人2.施工进度计划2001年4月26日开始20xx年12月25日结束六、主要施工方案1.利用拖拉机把经过防腐处理的管道运到施工现场,用倒链及其它施工工具进行施工
2.工艺流程:除锈或脱漆→底漆→面漆→玻璃丝布→面漆→玻璃丝布→面漆→玻璃丝布→面漆
七、施工措施(一)施工前准备1.施工前所有参加此工程的施工人员要熟悉现场和施工图纸,掌握有关产品安装说明书
2.设计单位应已向施工单位进行施工技术交底3.施工现场条件应符合设计要求和保证连续施工要求
设备材料,应符合设计要求和我国现行的有关标准的规定,并应具有出厂合格证
4.施工图纸必须经过消防管理部门会审同意后的施工图
5.随时接受地方消防部门检查监督
(二)管道安装1.管道安装前应防止运输储存中的管道弯曲变形,并清除管内泥沙等杂物
2.安装中不得在管内存留杂物,并清理管内的焊渣、密封材料等残留物

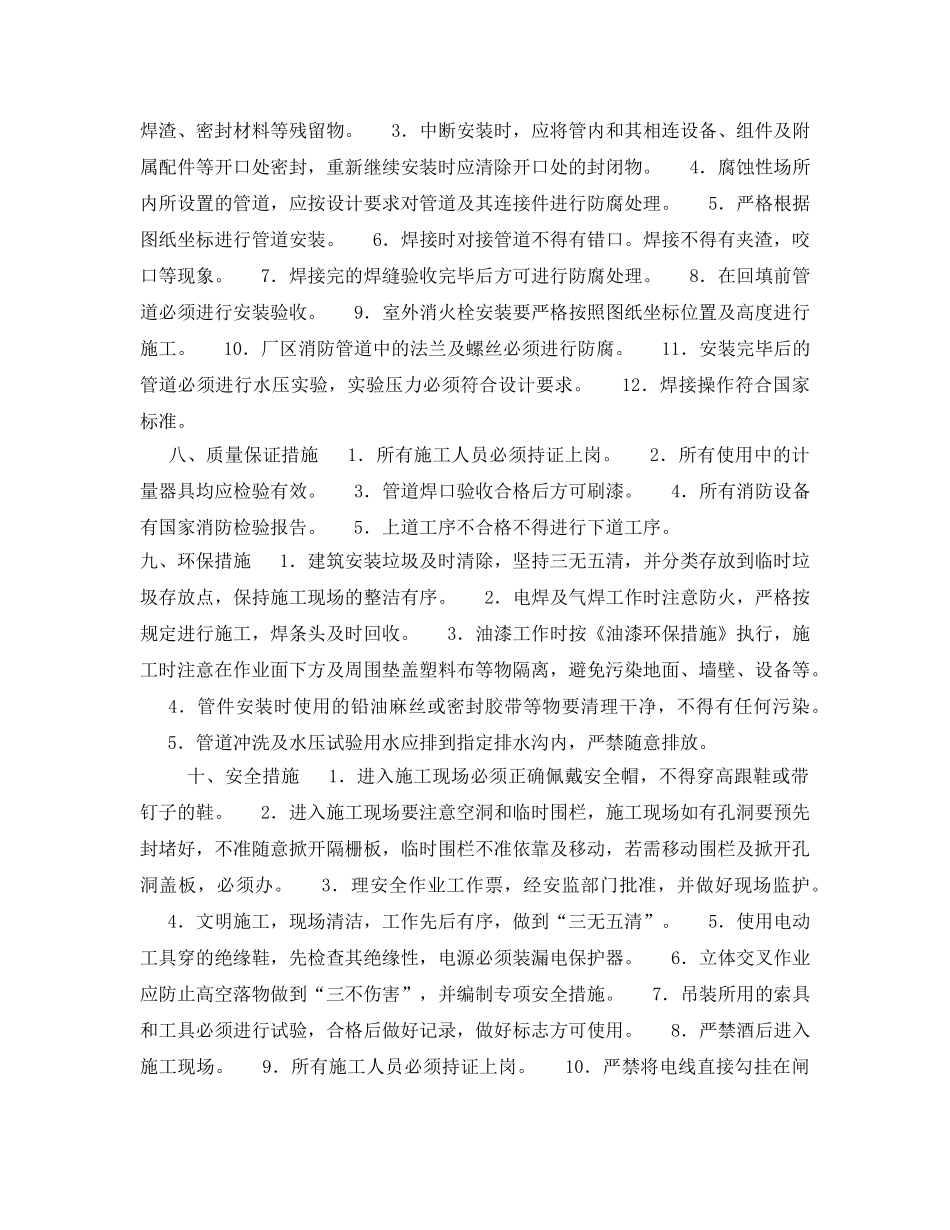

3.中断安装时,应将管内和其相连设备、组件及
