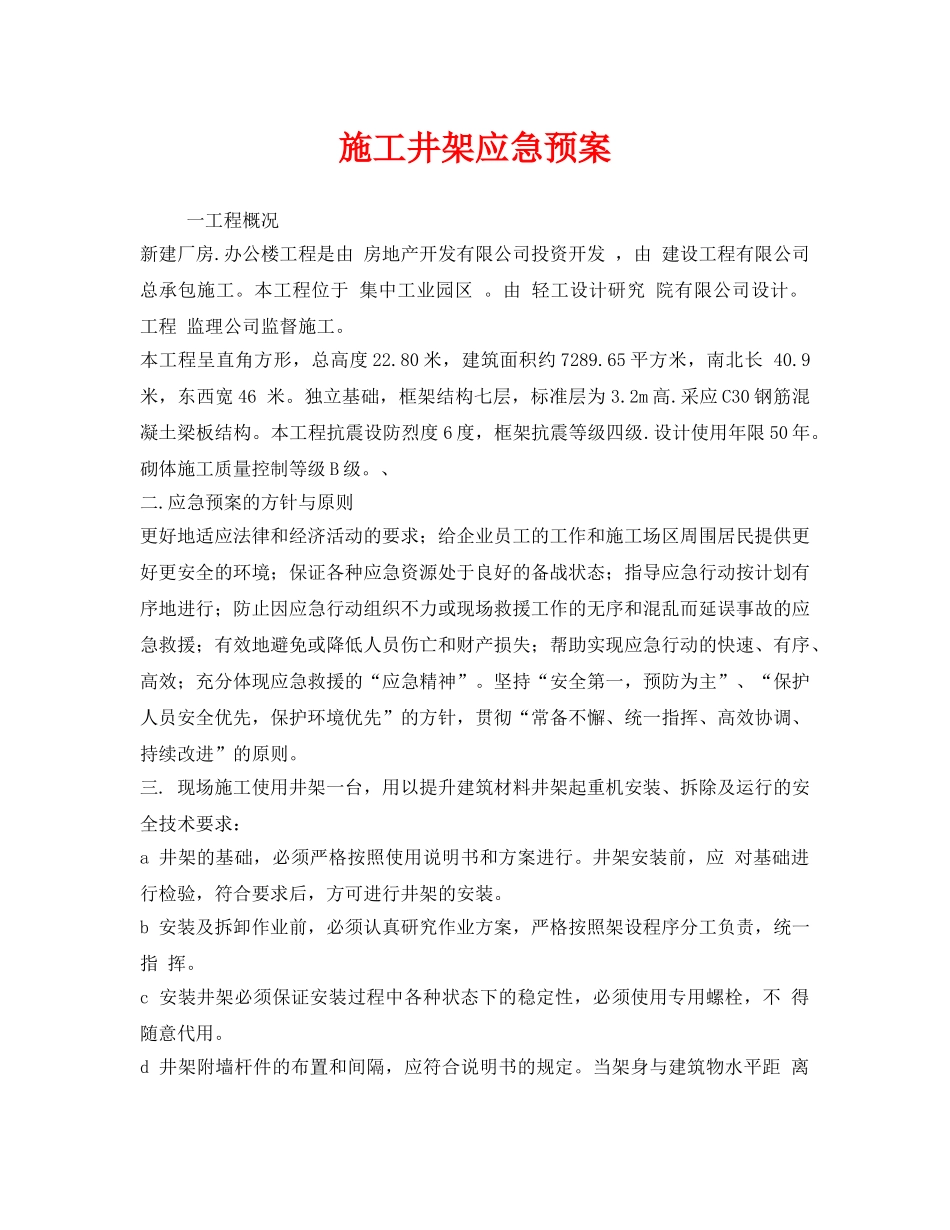

施工井架应急预案一工程概况新建厂房
办公楼工程是由房地产开发有限公司投资开发,由建设工程有限公司总承包施工
本工程位于集中工业园区
由轻工设计研究院有限公司设计
工程监理公司监督施工
本工程呈直角方形,总高度22
80米,建筑面积约7289
65平方米,南北长40
9米,东西宽46米
独立基础,框架结构七层,标准层为3
采应C30钢筋混凝土梁板结构
本工程抗震设防烈度6度,框架抗震等级四级
设计使用年限50年
砌体施工质量控制等级B级
应急预案的方针与原则更好地适应法律和经济活动的要求;给企业员工的工作和施工场区周围居民提供更好更安全的环境;保证各种应急资源处于良好的备战状态;指导应急行动按计划有序地进行;防止因应急行动组织不力或现场救援工作的无序和混乱而延误事故的应急救援;有效地避免或降低人员伤亡和财产损失;帮助实现应急行动的快速、有序、高效;充分体现应急救援的“应急精神”
坚持“安全第一,预防为主”、“保护人员安全优先,保护环境优先”的方针,贯彻“常备不懈、统一指挥、高效协调、持续改进”的原则

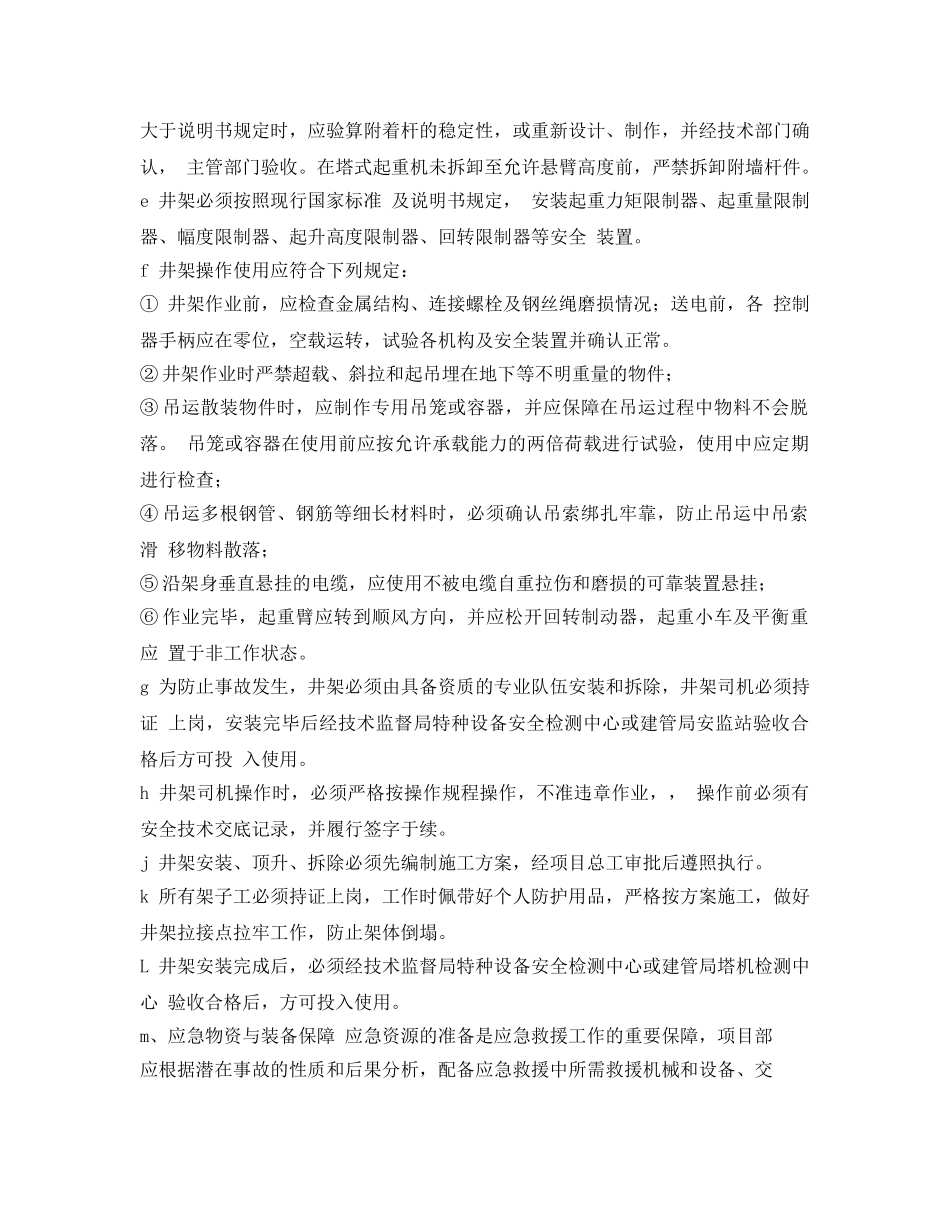

现场施工使用井架一台,用以提升建筑材料井架起重机安装、拆除及运行的安全技术要求:a井架的基础,必须严格按照使用说明书和方案进行
井架安装前,应对基础进行检验,符合要求后,方可进行井架的安装
b安装及拆卸作业前,必须认真研究作业方案,严格按照架设程序分工负责,统一指挥
c安装井架必须保证安装过程中各种状态下的稳定性,必须使用专用螺栓,不得随意代用
d井架附墙杆件的布置和间隔,应符合说明书的规定
当架身与建筑物水平距离大于说明书规定时,应验算附着杆的稳定性,或重新设计、制作,并经技术部门确认,主管部门验收
在塔式起重机未拆卸至允许悬臂高度前,严禁拆卸附墙杆件

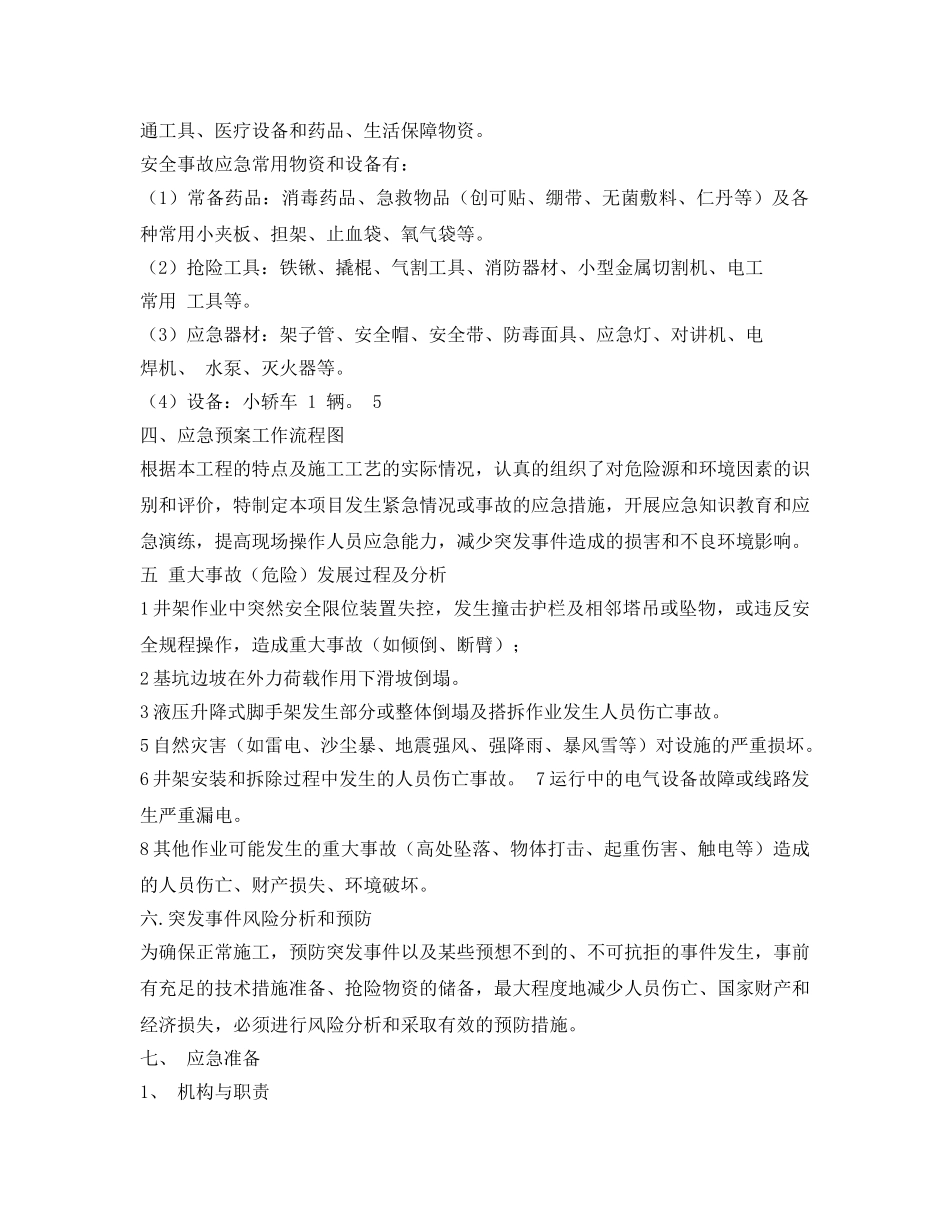

e井架必须按照现行国家标准及说明书规定,安装起重力矩限制器、起重量限制器、幅度限制器、起升高度限制器、回转限
