高压电缆耐压试验技术安全交底交底内容:1、范围本施工工艺适用于宁夏宁东欣润300MWp并网光伏发电项目高压电力电缆耐压试验
2、试验目的高压动力电缆现场电缆头、中间接头制作完毕后,为了确认电缆的绝缘好,在接线送电之前,需要的交接实验
3、施工依据3
1《电气装置安装工程电气设备交接实验标准》GB50150-20063
2《电气建设安全规程》(火力发电厂部分)GB5009
1-20023
3《电力建设安全健康与环境工作管理》2001-01-214、施工前要准备及具备的条件4
1电缆敷设到位,电缆终端头及中间接头已制作完毕;4
2实验现场清洁干净、道路畅通;4
3实验所需的工具仪器已准备齐全;4
4实验人员熟悉仪器的操作方法
5、人员的资格要求所有人员必须经过安全培训,持证上岗
电气实验人员应持有相关部门颁发的有效证件,所有参加实验的人员已接受技术交底和安全交底并签字

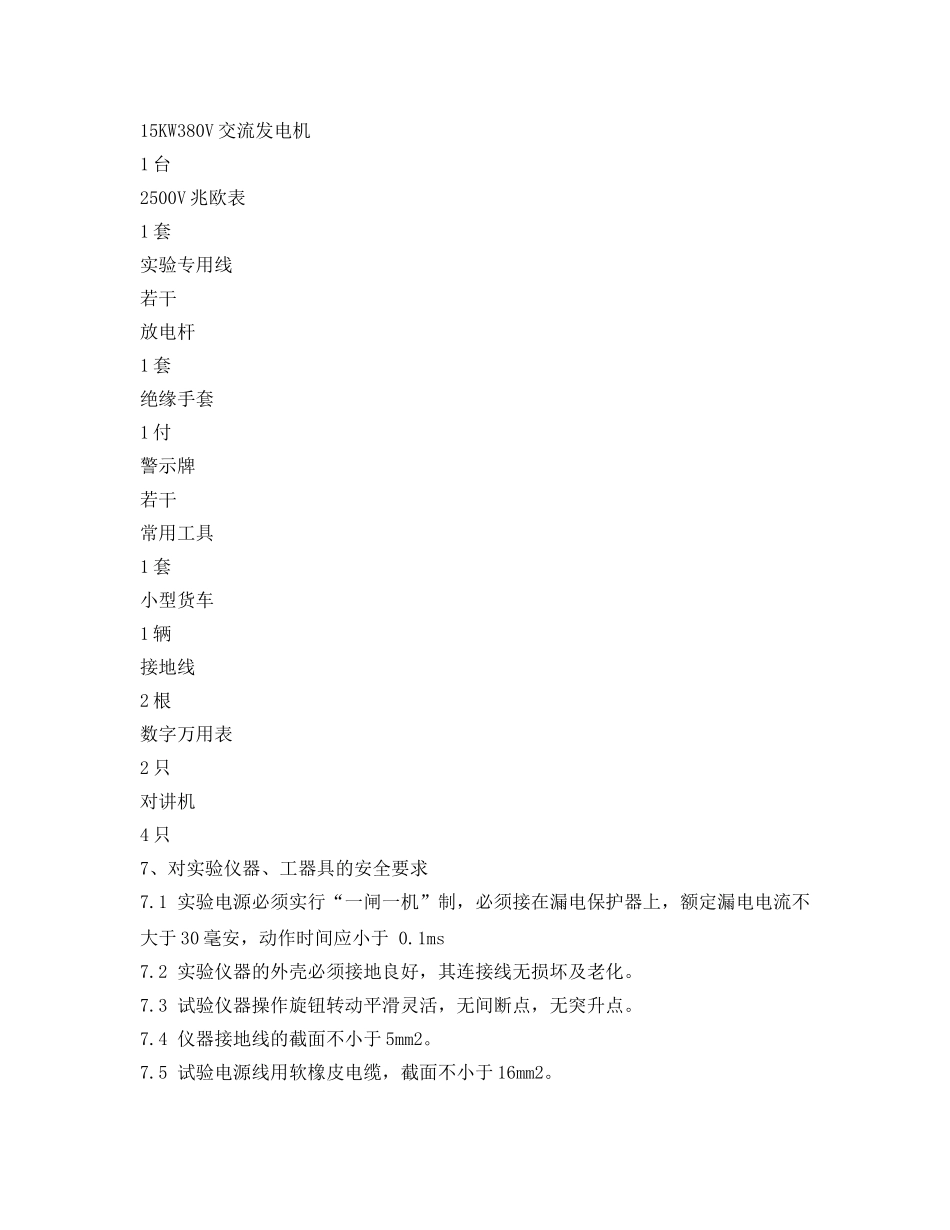

6、所需的实验仪器、工器具仪器名称数量仪器名称数量35KV交流耐压试验仪1套15KW380V交流发电机1台2500V兆欧表1套实验专用线若干放电杆1套绝缘手套1付警示牌若干常用工具1套小型货车1辆接地线2根数字万用表2只对讲机4只7、对实验仪器、工器具的安全要求7
1实验电源必须实行“一闸一机”制,必须接在漏电保护器上,额定漏电电流不大于30毫安,动作时间应小于0
2实验仪器的外壳必须接地良好,其连接线无损坏及老化
3试验仪器操作旋钮转动平滑灵活,无间断点,无突升点
4仪器接地线的截面不小于5mm2
5试验电源线用软橡皮电缆,截面不小于16mm2
6万用表、兆欧表、移动电源盘、绝缘手套等经检查合格,并在有效期范围之内
7常用工具应绝缘良好
8安全带经检验合格,无验证磨损,小背带及其他附件齐全

施工工序、施工方法及要求8
1施工工序试验准备→试验接线→设备试验→试验拆线→试验结
