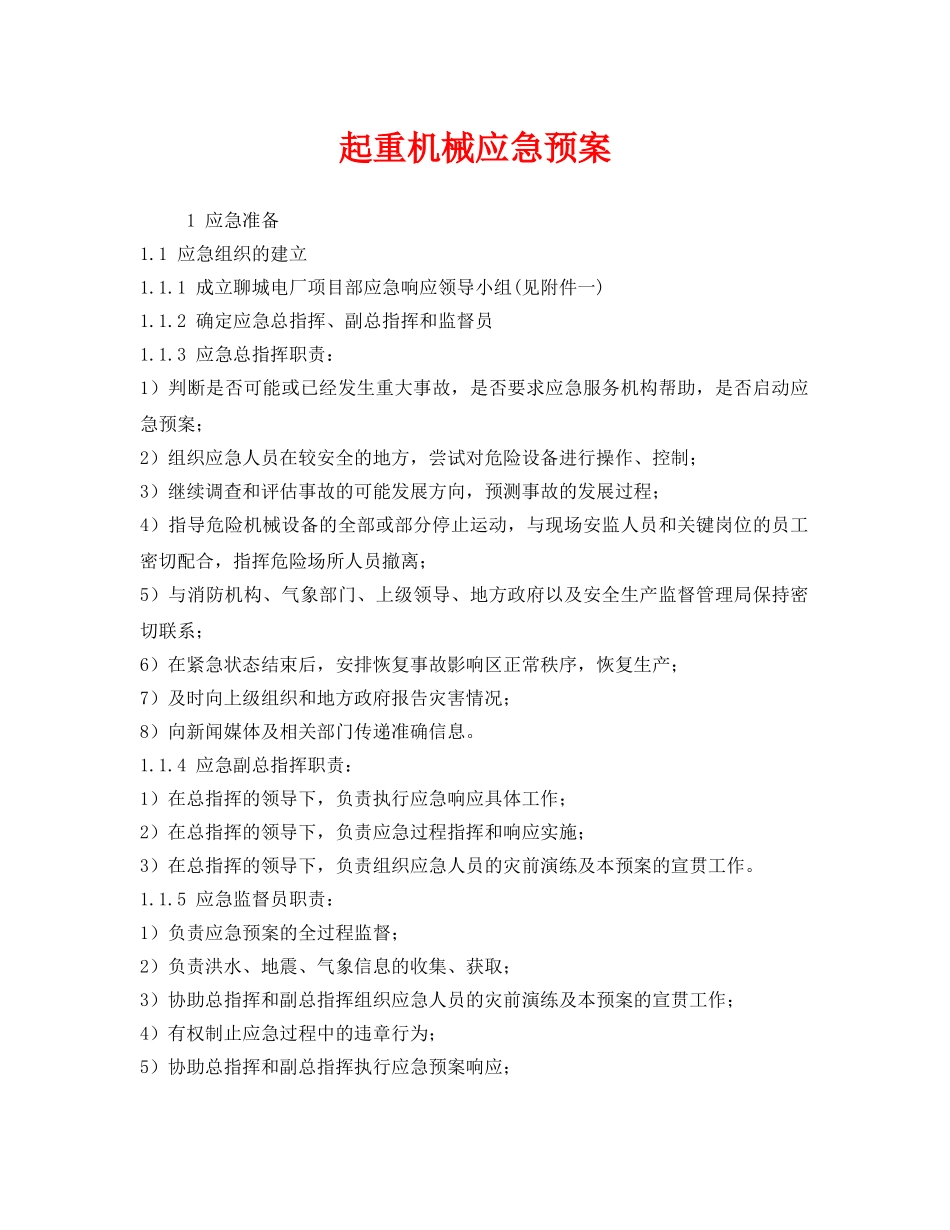

起重机械应急预案1应急准备1
1应急组织的建立1
1成立聊城电厂项目部应急响应领导小组(见附件一)1
2确定应急总指挥、副总指挥和监督员1
3应急总指挥职责:1)判断是否可能或已经发生重大事故,是否要求应急服务机构帮助,是否启动应急预案;2)组织应急人员在较安全的地方,尝试对危险设备进行操作、控制;3)继续调查和评估事故的可能发展方向,预测事故的发展过程;4)指导危险机械设备的全部或部分停止运动,与现场安监人员和关键岗位的员工密切配合,指挥危险场所人员撤离;5)与消防机构、气象部门、上级领导、地方政府以及安全生产监督管理局保持密切联系;6)在紧急状态结束后,安排恢复事故影响区正常秩序,恢复生产;7)及时向上级组织和地方政府报告灾害情况;8)向新闻媒体及相关部门传递准确信息

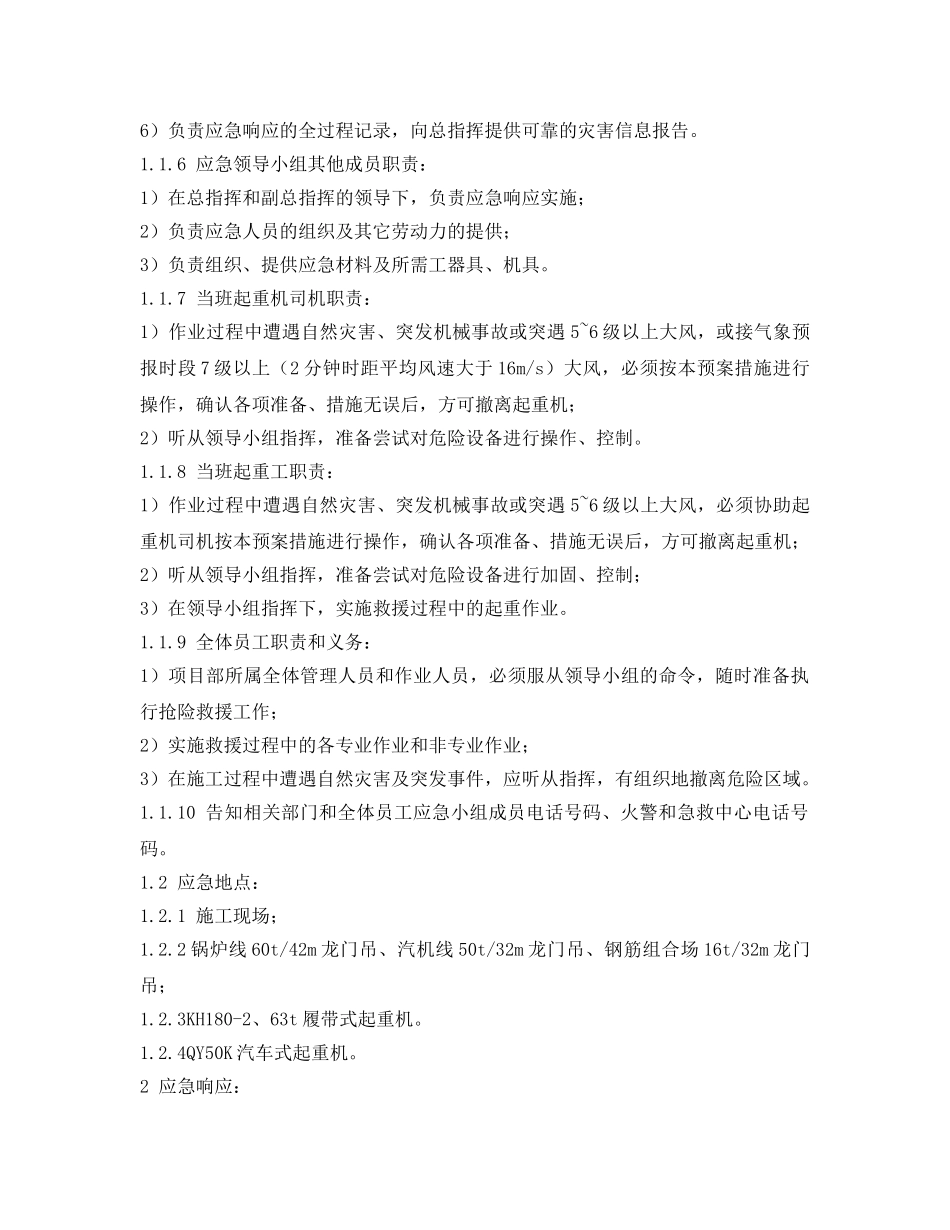

4应急副总指挥职责:1)在总指挥的领导下,负责执行应急响应具体工作;2)在总指挥的领导下,负责应急过程指挥和响应实施;3)在总指挥的领导下,负责组织应急人员的灾前演练及本预案的宣贯工作
5应急监督员职责:1)负责应急预案的全过程监督;2)负责洪水、地震、气象信息的收集、获取;3)协助总指挥和副总指挥组织应急人员的灾前演练及本预案的宣贯工作;4)有权制止应急过程中的违章行为;5)协助总指挥和副总指挥执行应急预案响应;6)负责应急响应的全过程记录,向总指挥提供可靠的灾害信息报告
6应急领导小组其他成员职责:1)在总指挥和副总指挥的领导下,负责应急响应实施;2)负责应急人员的组织及其它劳动力的提供;3)负责组织、提供应急材料及所需工器具、机具

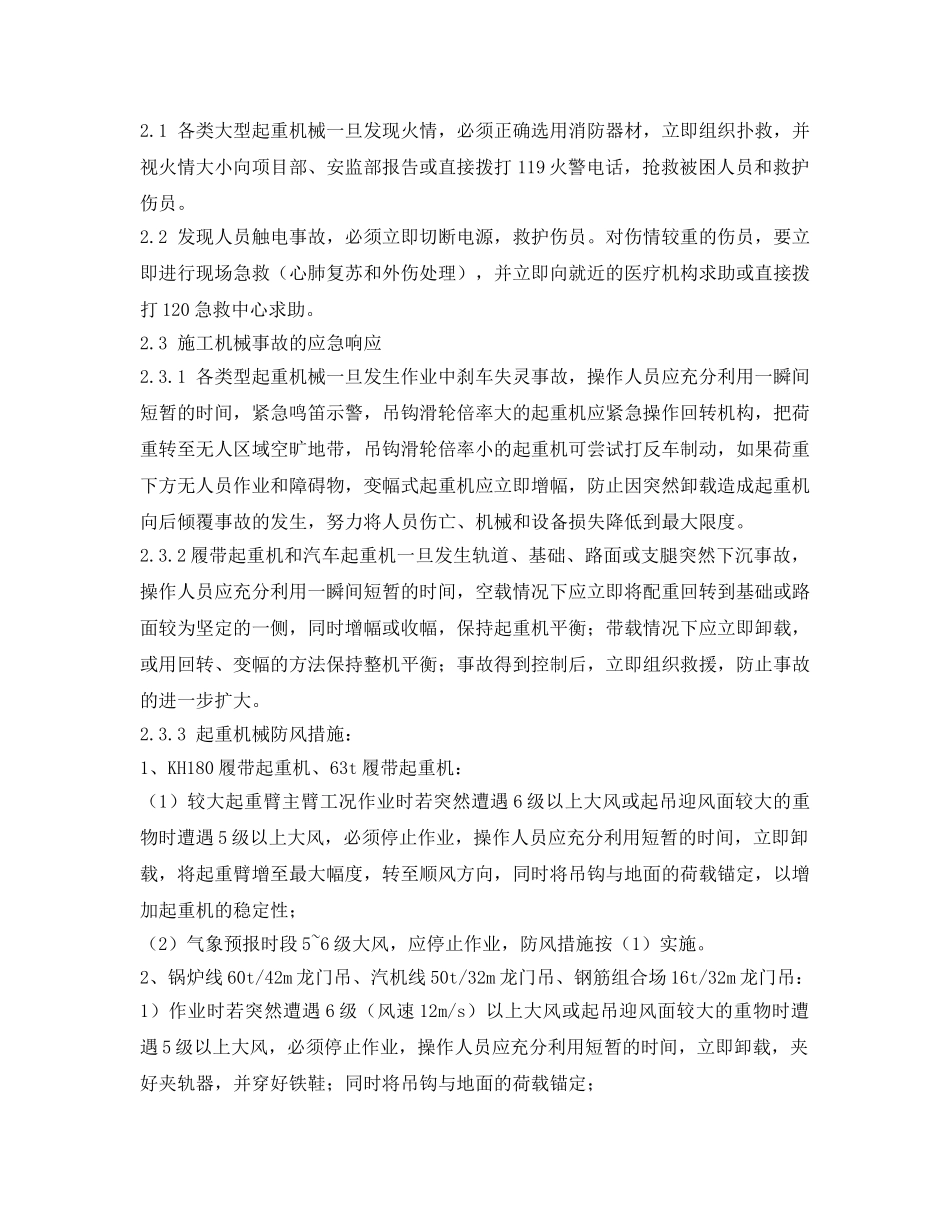

7当班起重机司机职责:1)作业过程中遭遇自然灾害、突发机械事故或突遇5~6级以上大风,或接气象预报时段7级以上(2分钟时距平均风速大于16m/s)大风,必须按本预案措施进行操作,确认各项准备、措施无误后,方可撤离起重机;2)听从
