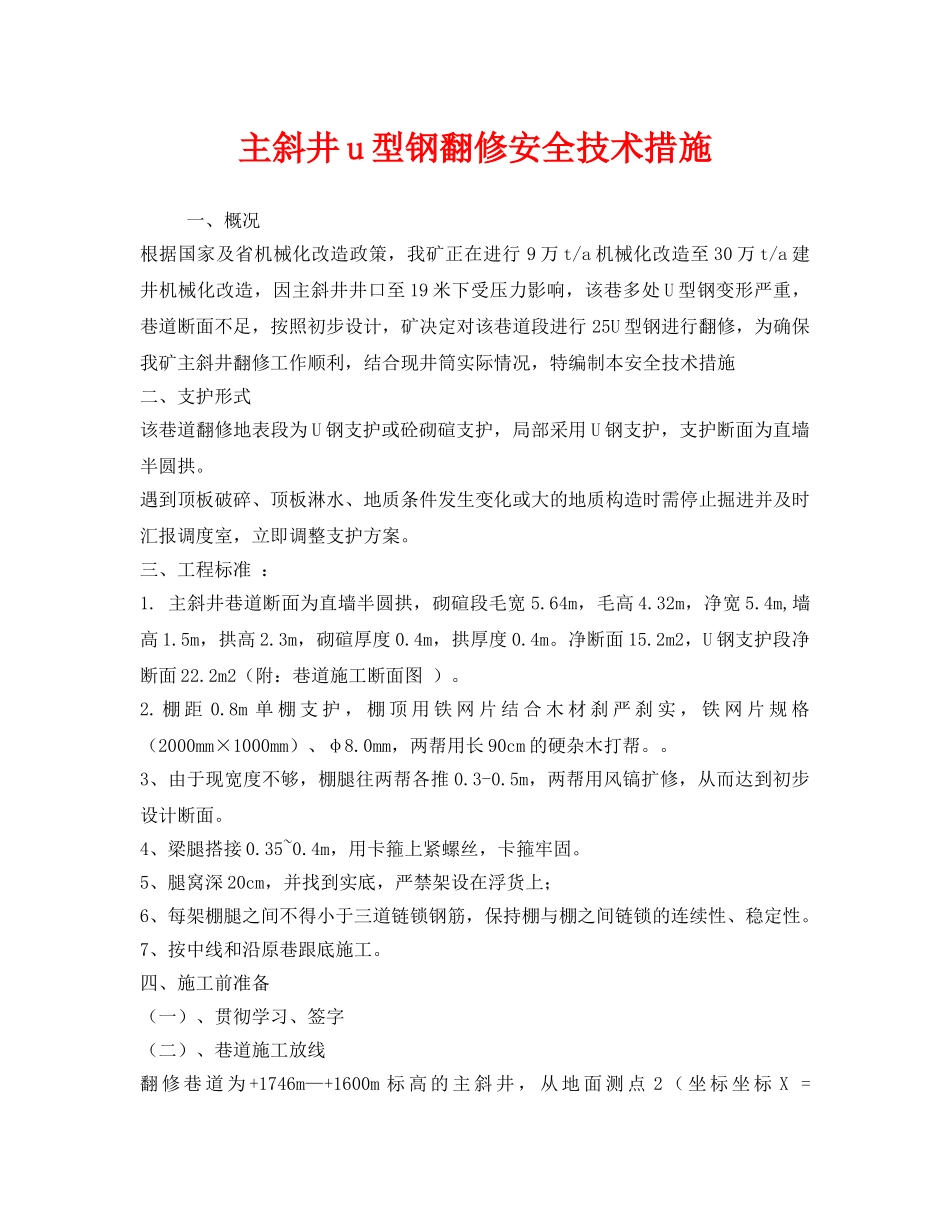

主斜井u型钢翻修安全技术措施一、概况根据国家及省机械化改造政策,我矿正在进行9万t/a机械化改造至30万t/a建井机械化改造,因主斜井井口至19米下受压力影响,该巷多处U型钢变形严重,巷道断面不足,按照初步设计,矿决定对该巷道段进行25U型钢进行翻修,为确保我矿主斜井翻修工作顺利,结合现井筒实际情况,特编制本安全技术措施二、支护形式该巷道翻修地表段为U钢支护或砼砌碹支护,局部采用U钢支护,支护断面为直墙半圆拱
遇到顶板破碎、顶板淋水、地质条件发生变化或大的地质构造时需停止掘进并及时汇报调度室,立即调整支护方案
三、工程标准:1
主斜井巷道断面为直墙半圆拱,砌碹段毛宽5
64m,毛高4
32m,净宽5
4m,墙高1
5m,拱高2
3m,砌碹厚度0
4m,拱厚度0
2m2,U钢支护段净断面22
2m2(附:巷道施工断面图)
8m单棚支护,棚顶用铁网片结合木材刹严刹实,铁网片规格(2000mm×1000mm)、φ8
0mm,两帮用长90cm的硬杂木打帮
3、由于现宽度不够,棚腿往两帮各推0
5m,两帮用风镐扩修,从而达到初步设计断面
4、梁腿搭接0
4m,用卡箍上紧螺丝,卡箍牢固
5、腿窝深20cm,并找到实底,严禁架设在浮货上;6、每架棚腿之间不得小于三道链锁钢筋,保持棚与棚之间链锁的连续性、稳定性
7、按中线和沿原巷跟底施工
四、施工前准备(一)、贯彻学习、签字(二)、巷道施工放线翻修巷道为+1746m—+1600m标高的主斜井,从地面测点2(坐标坐标X=2828372
26、Y=35435900
00、Z=+1746)处开始施工,方位角127°18′28″,坡度-25°
(三)、施工材料准备1、备齐砌碹施工工具大锤、瓦刀、振动棒等以及有关支护材料
2、检查并处理工作地点的安全隐患
3、检查施工所需的风、水、电
4、施工前,要
