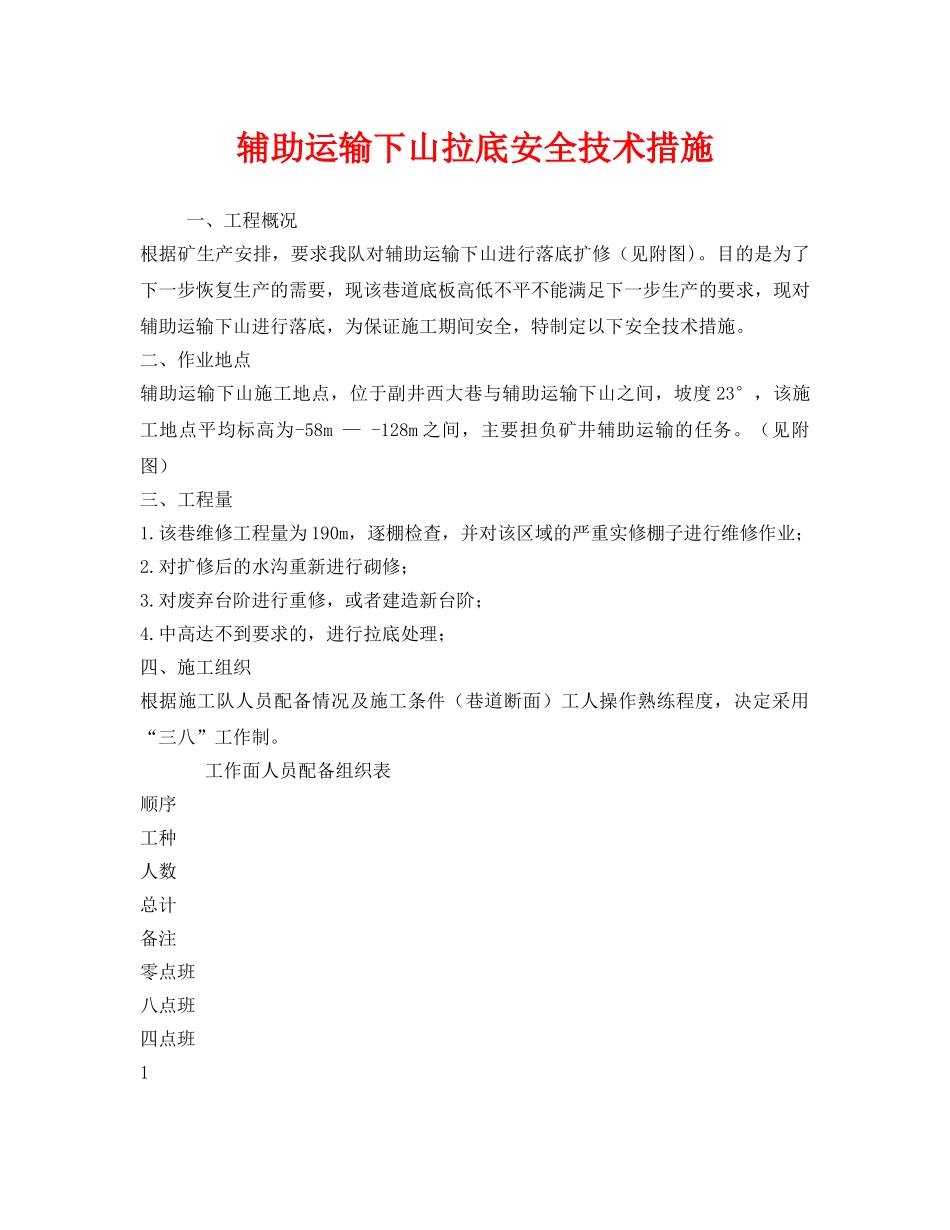

辅助运输下山拉底安全技术措施一、工程概况根据矿生产安排,要求我队对辅助运输下山进行落底扩修(见附图)
目的是为了下一步恢复生产的需要,现该巷道底板高低不平不能满足下一步生产的要求,现对辅助运输下山进行落底,为保证施工期间安全,特制定以下安全技术措施
二、作业地点辅助运输下山施工地点,位于副井西大巷与辅助运输下山之间,坡度23°,该施工地点平均标高为-58m—-128m之间,主要担负矿井辅助运输的任务
(见附图)三、工程量1
该巷维修工程量为190m,逐棚检查,并对该区域的严重实修棚子进行维修作业;2
对扩修后的水沟重新进行砌修;3
对废弃台阶进行重修,或者建造新台阶;4
中高达不到要求的,进行拉底处理;四、施工组织根据施工队人员配备情况及施工条件(巷道断面)工人操作熟练程度,决定采用“三八”工作制

工作面人员配备组织表顺序工种人数总计备注零点班八点班四点班1班长11132验收员11134运料工555155架棚工444126注水工2226小计13131339五、施工工程质量标准(一)支护形式巷道采用U29型U型钢进行支护
支护规格本工程支护规格(三)工程质量要求巷道净断面:宽3200,高2900mm,拱高1600mm,墙高1300mm
扩修过去的巷道,电缆悬挂整齐
六、施工方法七、扩修安全技术措施1、每班施工前,必须安排专人对施工范围内的巷道顶板情况详细检查一遍,必须找净帮顶上的活矸危岩,找顶人员用长柄工具站在完好的顶板下进行,找顶时一人找顶,一人观山
发现问题时,立即发出警号撤出人员,待顶板稳定和隐患排除确认无误后再进行作业,落底段施工前必须严格执行“敲帮问顶”制度,将“敲帮问顶”贯穿到整个施工的全过程中
2、开始施工前,必须清理好施工地点的后路,保证施工地点后路畅通
3、施工前必须将施工所需用的风镐、手镐等工具备齐,风管水管安装到施工地点,并保证能正常使用
