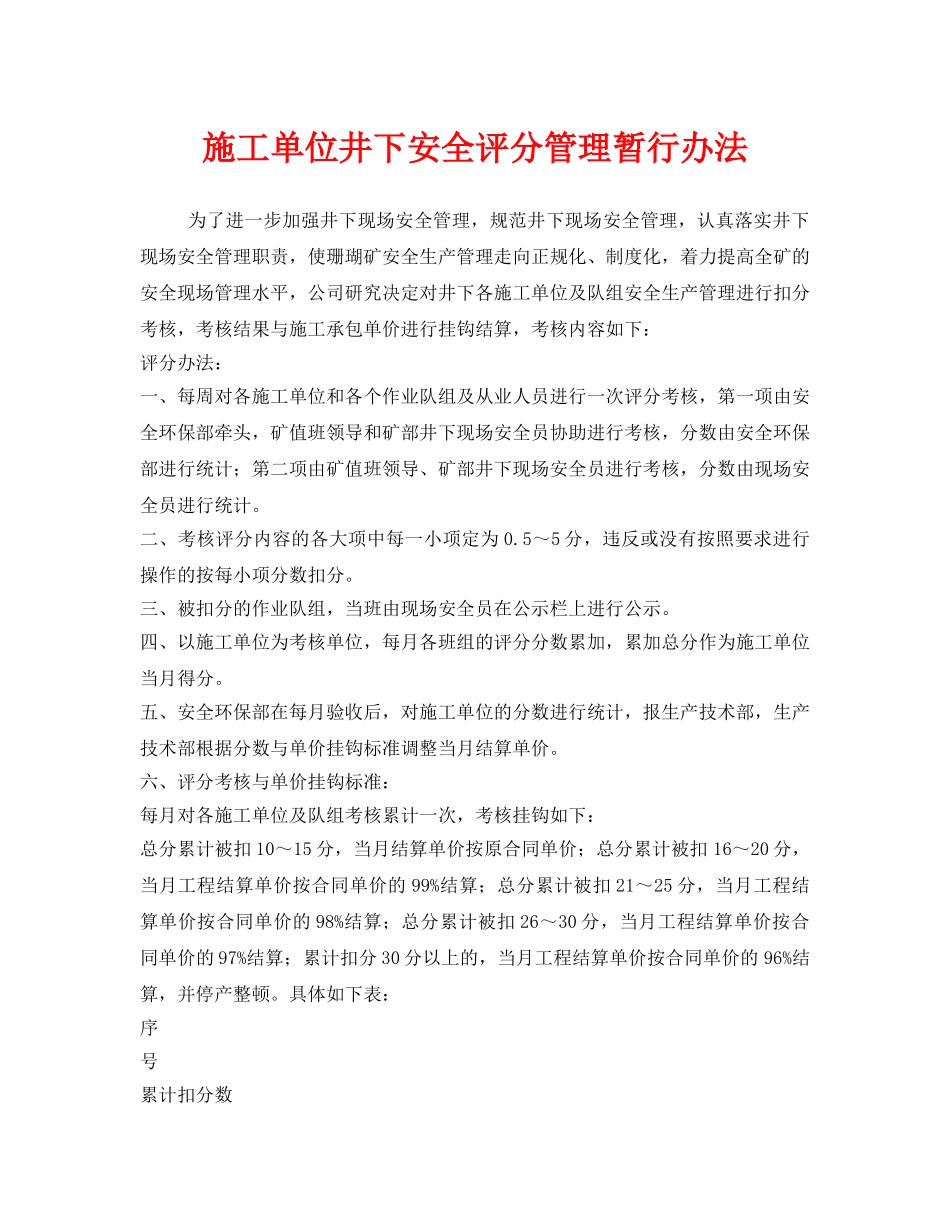

施工单位井下安全评分管理暂行办法为了进一步加强井下现场安全管理,规范井下现场安全管理,认真落实井下现场安全管理职责,使珊瑚矿安全生产管理走向正规化、制度化,着力提高全矿的安全现场管理水平,公司研究决定对井下各施工单位及队组安全生产管理进行扣分考核,考核结果与施工承包单价进行挂钩结算,考核内容如下:评分办法:一、每周对各施工单位和各个作业队组及从业人员进行一次评分考核,第一项由安全环保部牵头,矿值班领导和矿部井下现场安全员协助进行考核,分数由安全环保部进行统计;第二项由矿值班领导、矿部井下现场安全员进行考核,分数由现场安全员进行统计
二、考核评分内容的各大项中每一小项定为0
5~5分,违反或没有按照要求进行操作的按每小项分数扣分
三、被扣分的作业队组,当班由现场安全员在公示栏上进行公示
四、以施工单位为考核单位,每月各班组的评分分数累加,累加总分作为施工单位当月得分
五、安全环保部在每月验收后,对施工单位的分数进行统计,报生产技术部,生产技术部根据分数与单价挂钩标准调整当月结算单价
六、评分考核与单价挂钩标准:每月对各施工单位及队组考核累计一次,考核挂钩如下:总分累计被扣10~15分,当月结算单价按原合同单价;总分累计被扣16~20分,当月工程结算单价按合同单价的99%结算;总分累计被扣21~25分,当月工程结算单价按合同单价的98%结算;总分累计被扣26~30分,当月工程结算单价按合同单价的97%结算;累计扣分30分以上的,当月工程结算单价按合同单价的96%结算,并停产整顿

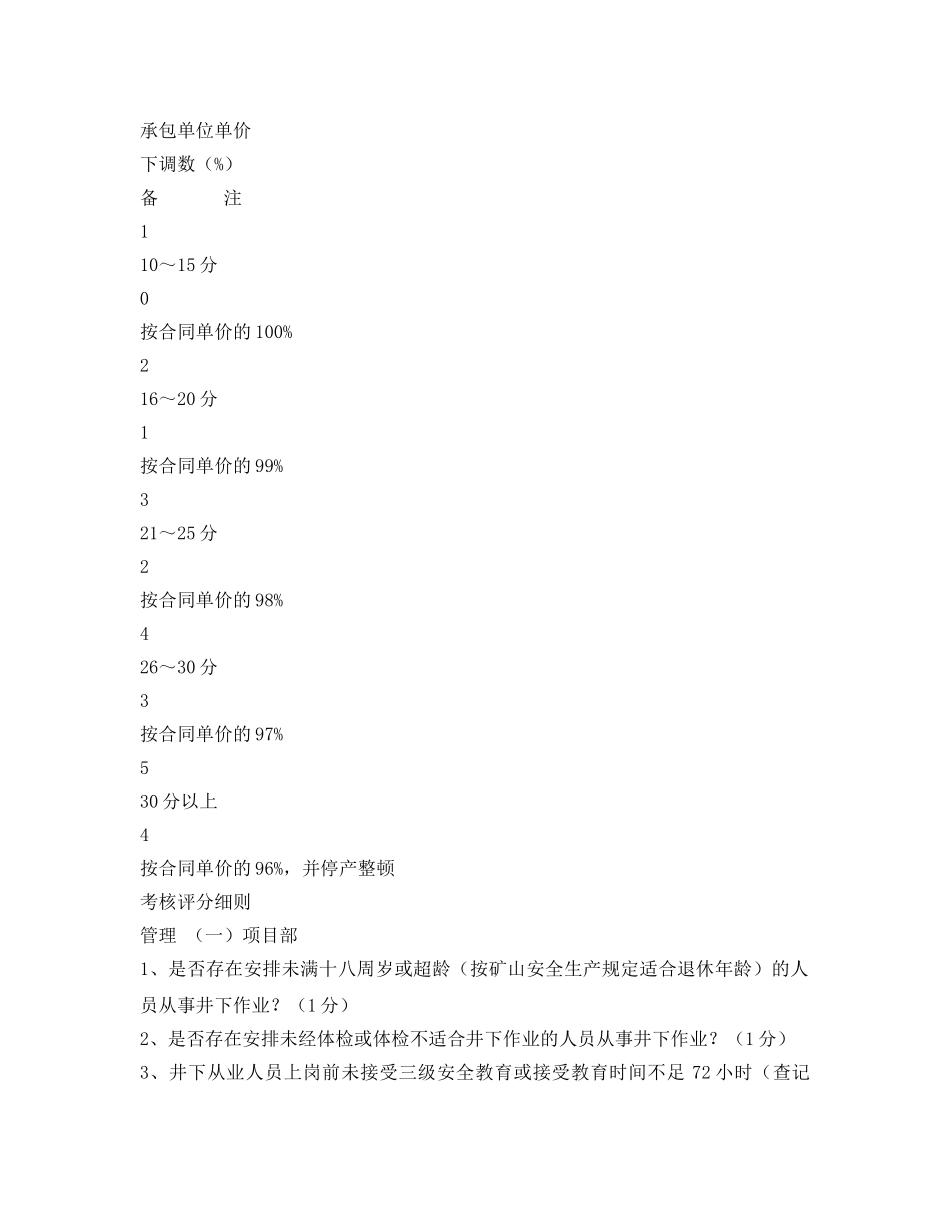

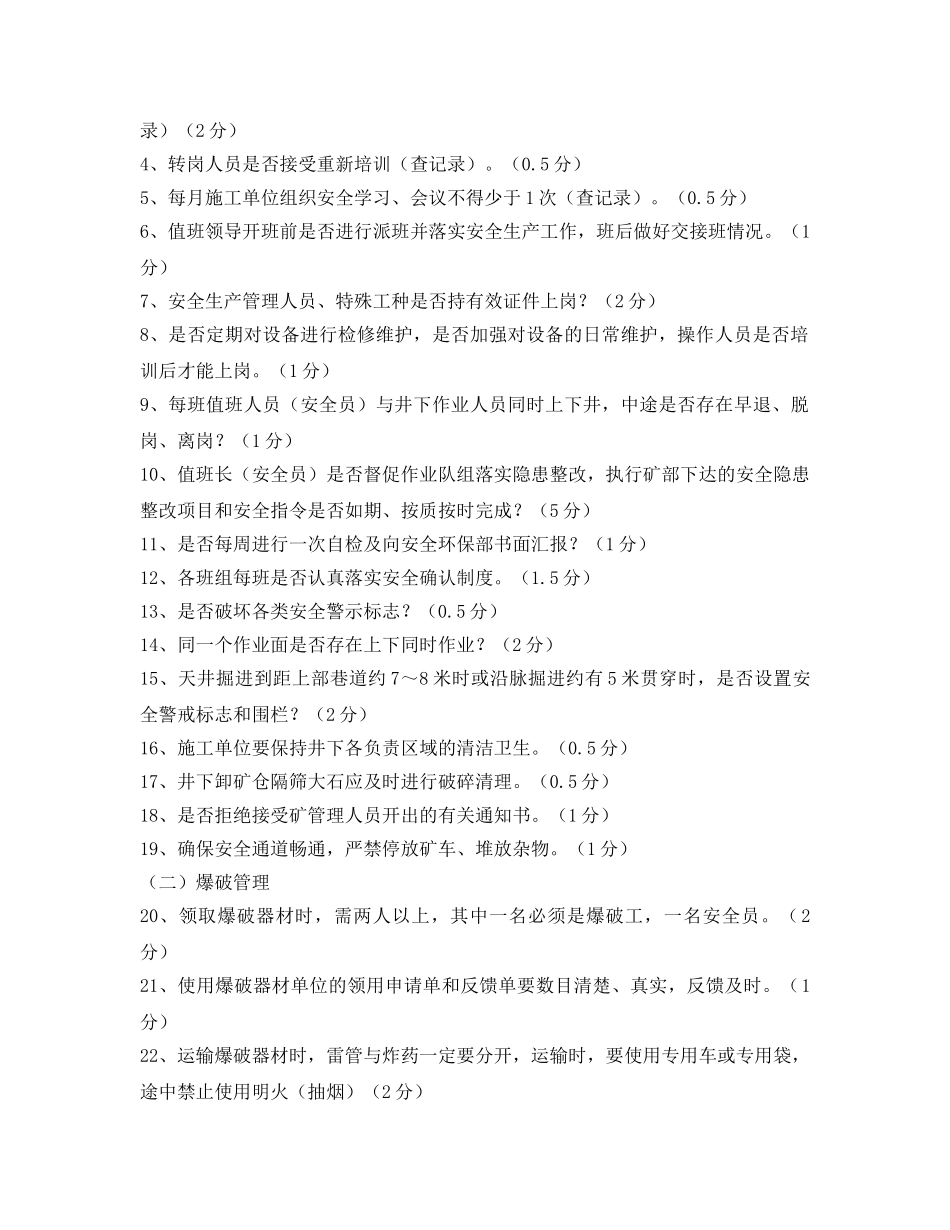

具体如下表:序号累计扣分数承包单位单价下调数(%)备注110~15分0按合同单价的100%216~20分1按合同单价的99%321~25分2按合同单价的98%426~30分3按合同单价的97%530分以上4按合同单价的96%,并停产整顿考核评分细则管理(一)项目部1、是否存在安排未满十八周岁或超龄(按矿
