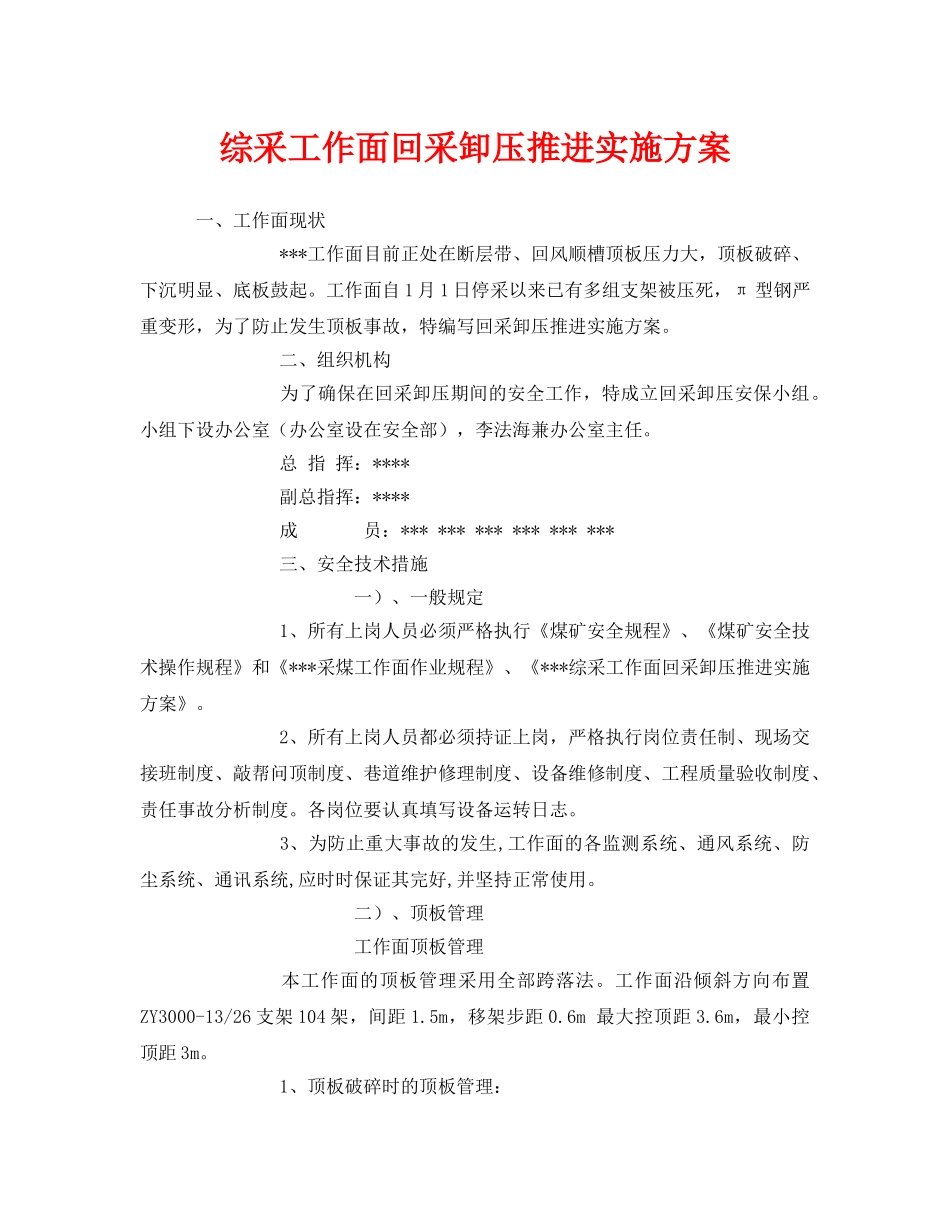

综采工作面回采卸压推进实施方案一、工作面现状***工作面目前正处在断层带、回风顺槽顶板压力大,顶板破碎、下沉明显、底板鼓起
工作面自1月1日停采以来已有多组支架被压死,π型钢严重变形,为了防止发生顶板事故,特编写回采卸压推进实施方案
二、组织机构为了确保在回采卸压期间的安全工作,特成立回采卸压安保小组
小组下设办公室(办公室设在安全部),李法海兼办公室主任
总指挥:****副总指挥:****成员:******************三、安全技术措施一)、一般规定1、所有上岗人员必须严格执行《煤矿安全规程》、《煤矿安全技术操作规程》和《***采煤工作面作业规程》、《***综采工作面回采卸压推进实施方案》
2、所有上岗人员都必须持证上岗,严格执行岗位责任制、现场交接班制度、敲帮问顶制度、巷道维护修理制度、设备维修制度、工程质量验收制度、责任事故分析制度
各岗位要认真填写设备运转日志
3、为防止重大事故的发生,工作面的各监测系统、通风系统、防尘系统、通讯系统,应时时保证其完好,并坚持正常使用
二)、顶板管理工作面顶板管理本工作面的顶板管理采用全部跨落法
工作面沿倾斜方向布置ZY3000-13/26支架104架,间距1
5m,移架步距0
6m最大控顶距3
6m,最小控顶距3m

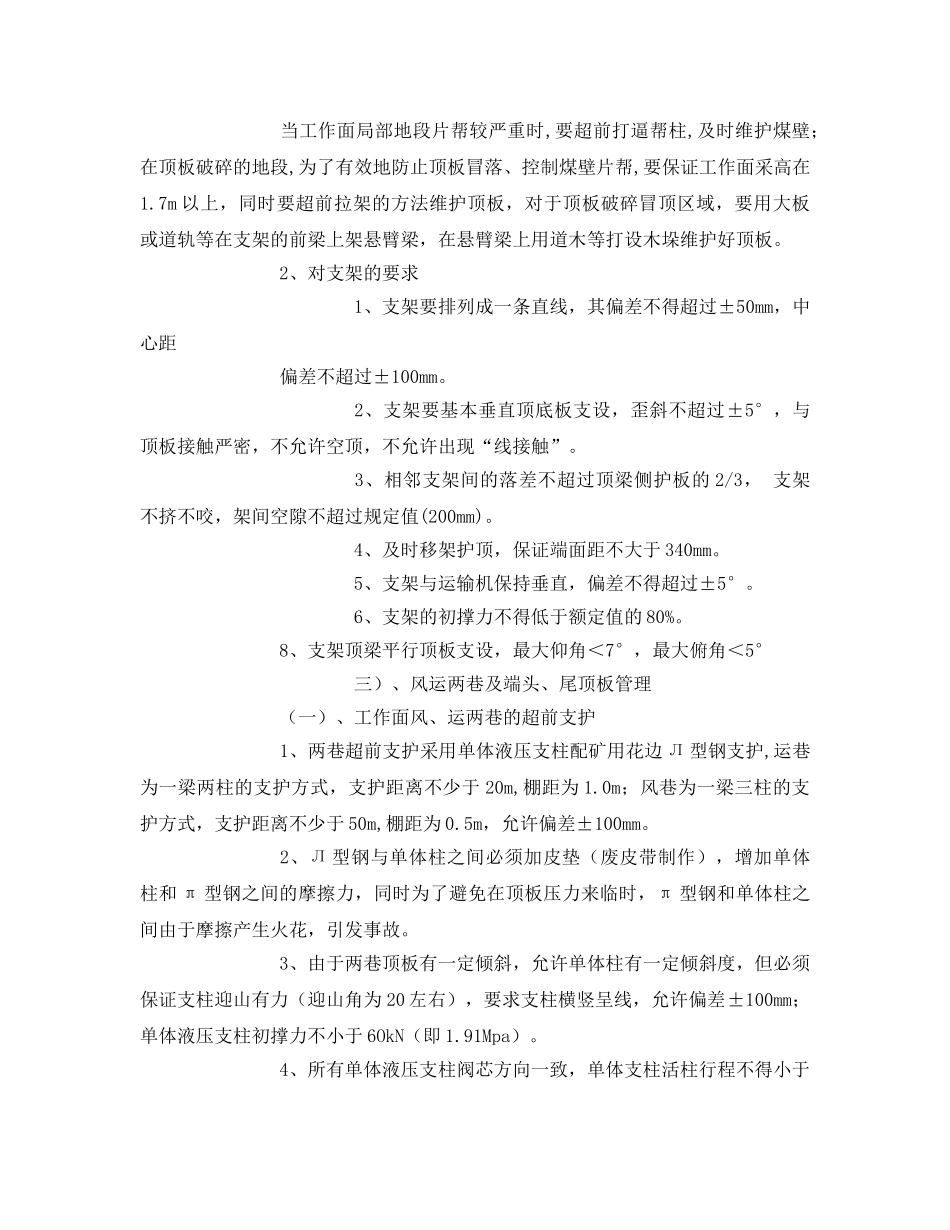

1、顶板破碎时的顶板管理:当工作面局部地段片帮较严重时,要超前打逼帮柱,及时维护煤壁;在顶板破碎的地段,为了有效地防止顶板冒落、控制煤壁片帮,要保证工作面采高在1
7m以上,同时要超前拉架的方法维护顶板,对于顶板破碎冒顶区域,要用大板或道轨等在支架的前梁上架悬臂梁,在悬臂梁上用道木等打设木垛维护好顶板
2、对支架的要求1、支架要排列成一条直线,其偏差不得超过±50mm,中心距偏差不超过±100mm
2、支架要基本垂直顶底板支设,歪斜不超过±5°,与顶板接触严密,不允许空顶,不允许出现“线接触”
3、相邻支架间
