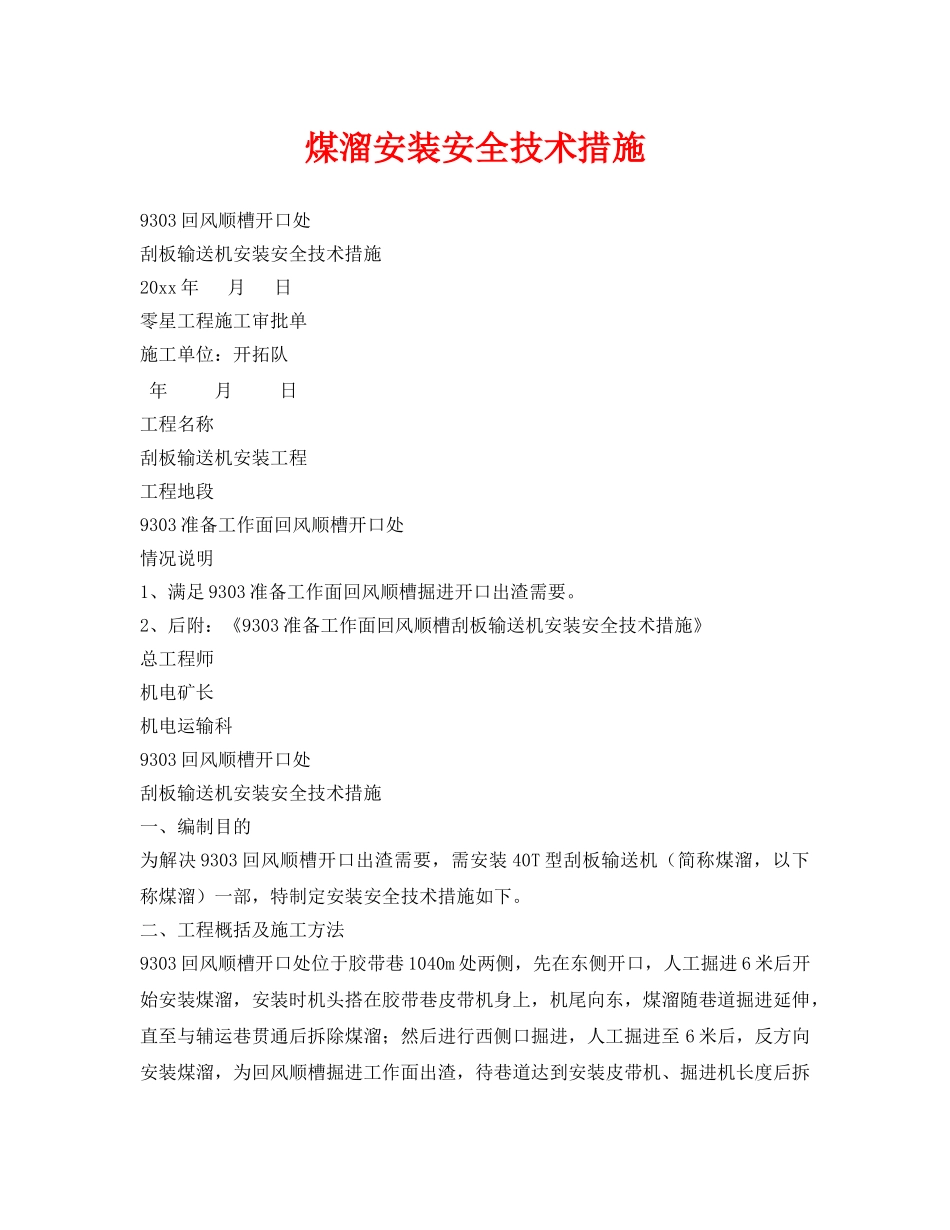

煤溜安装安全技术措施9303回风顺槽开口处刮板输送机安装安全技术措施20xx年月日零星工程施工审批单施工单位:开拓队年月日工程名称刮板输送机安装工程工程地段9303准备工作面回风顺槽开口处情况说明1、满足9303准备工作面回风顺槽掘进开口出渣需要
2、后附:《9303准备工作面回风顺槽刮板输送机安装安全技术措施》总工程师机电矿长机电运输科9303回风顺槽开口处刮板输送机安装安全技术措施一、编制目的为解决9303回风顺槽开口出渣需要,需安装40T型刮板输送机(简称煤溜,以下称煤溜)一部,特制定安装安全技术措施如下

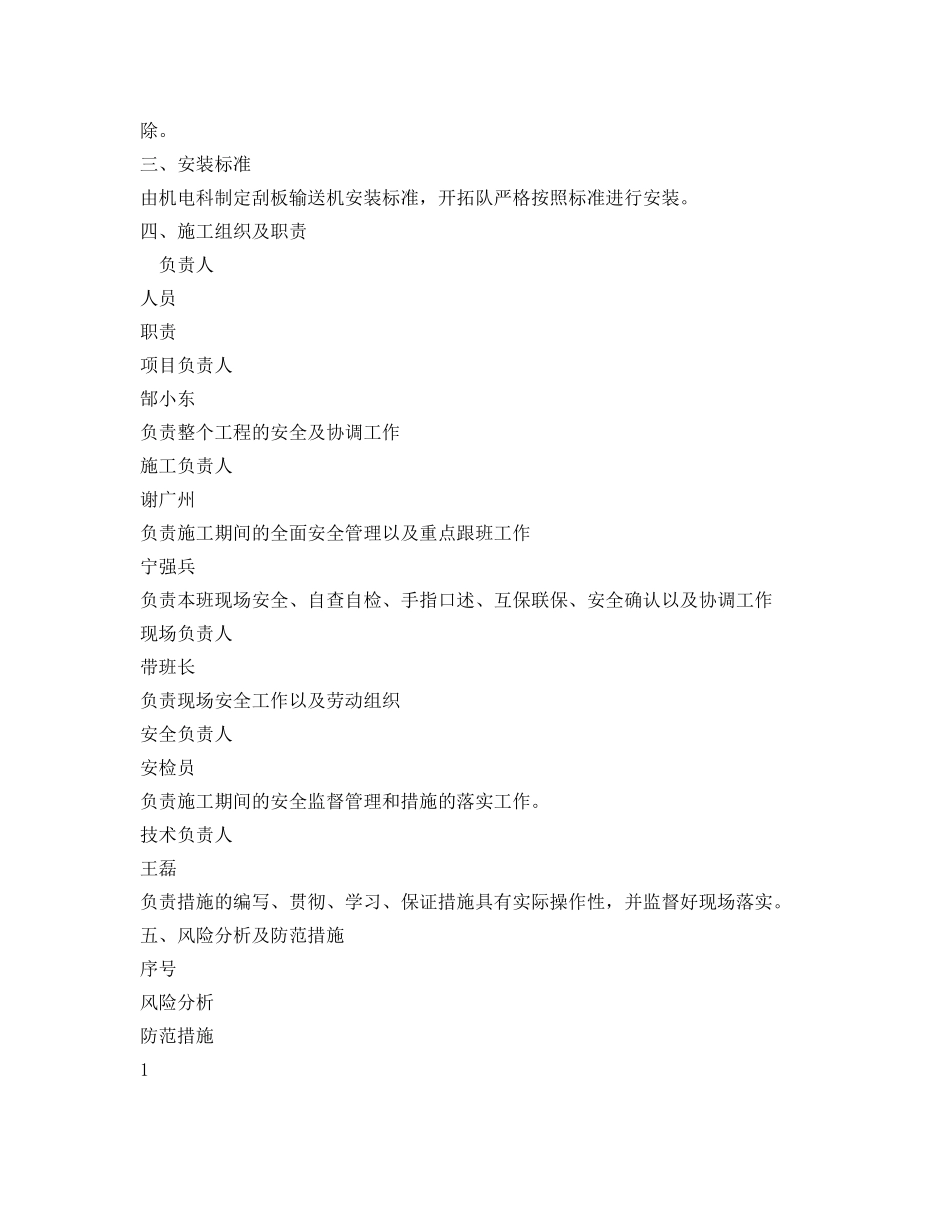

二、工程概括及施工方法9303回风顺槽开口处位于胶带巷1040m处两侧,先在东侧开口,人工掘进6米后开始安装煤溜,安装时机头搭在胶带巷皮带机身上,机尾向东,煤溜随巷道掘进延伸,直至与辅运巷贯通后拆除煤溜;然后进行西侧口掘进,人工掘进至6米后,反方向安装煤溜,为回风顺槽掘进工作面出渣,待巷道达到安装皮带机、掘进机长度后拆除
三、安装标准由机电科制定刮板输送机安装标准,开拓队严格按照标准进行安装
四、施工组织及职责负责人人员职责项目负责人郜小东负责整个工程的安全及协调工作施工负责人谢广州负责施工期间的全面安全管理以及重点跟班工作宁强兵负责本班现场安全、自查自检、手指口述、互保联保、安全确认以及协调工作现场负责人带班长负责现场安全工作以及劳动组织安全负责人安检员负责施工期间的安全监督管理和措施的落实工作
技术负责人王磊负责措施的编写、贯彻、学习、保证措施具有实际操作性,并监督好现场落实

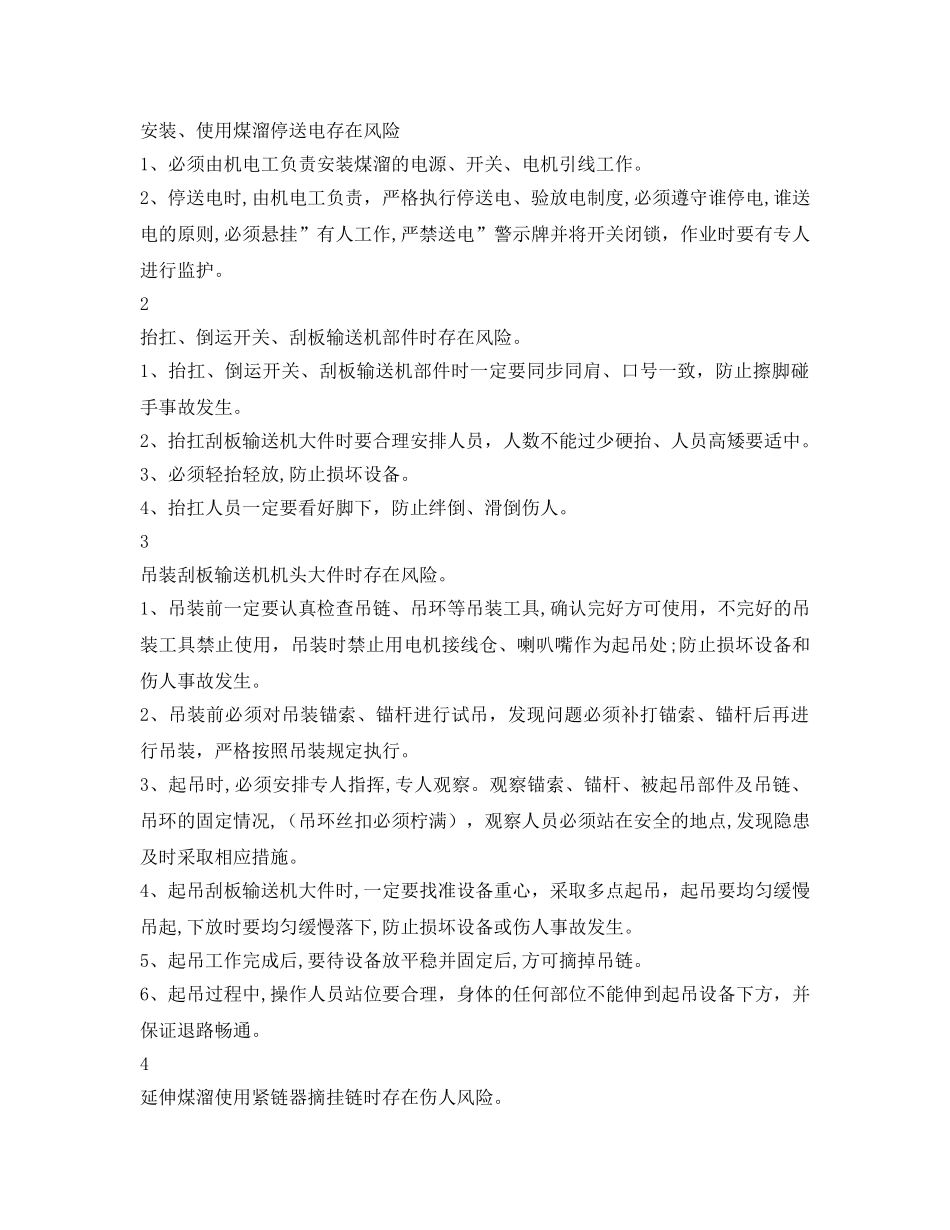

五、风险分析及防范措施序号风险分析防范措施1安装、使用煤溜停送电存在风险1、必须由机电工负责安装煤溜的电源、开关、电机引线工作
2、停送电时,由机电工负责,严格执行停送电、验放电制度,必须遵守谁停电,谁送电的原则,必须悬挂”有人工作,严禁送电”警示牌并将开关闭锁,作业时要有专人进行监护
