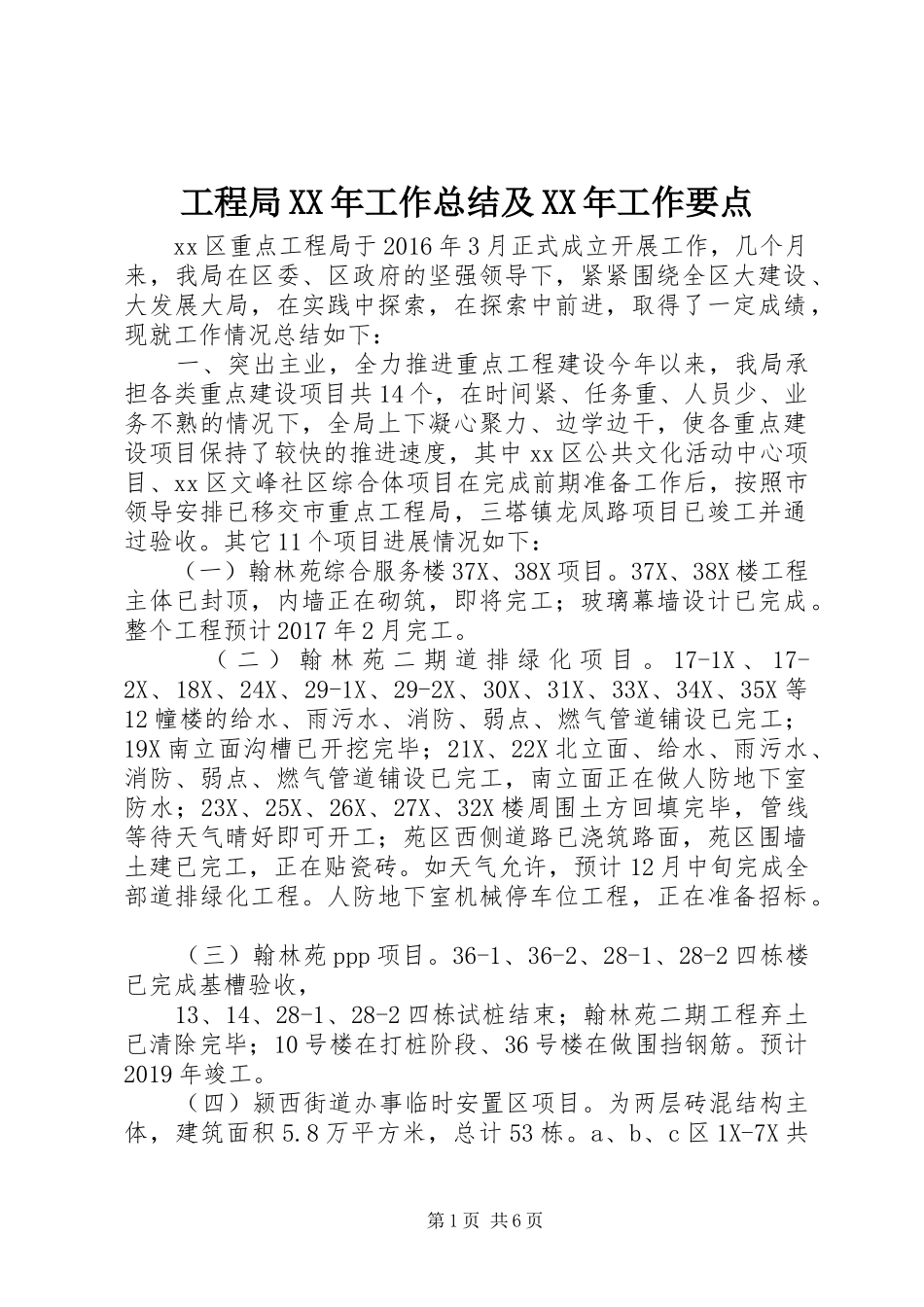

工程局XX年工作总结及XX年工作要点xx区重点工程局于2016年3月正式成立开展工作,几个月来,我局在区委、区政府的坚强领导下,紧紧围绕全区大建设、大发展大局,在实践中探索,在探索中前进,取得了一定成绩,现就工作情况总结如下:一、突出主业,全力推进重点工程建设今年以来,我局承担各类重点建设项目共14个,在时间紧、任务重、人员少、业务不熟的情况下,全局上下凝心聚力、边学边干,使各重点建设项目保持了较快的推进速度,其中xx区公共文化活动中心项目、xx区文峰社区综合体项目在完成前期准备工作后,按照市领导安排已移交市重点工程局,三塔镇龙凤路项目已竣工并通过验收

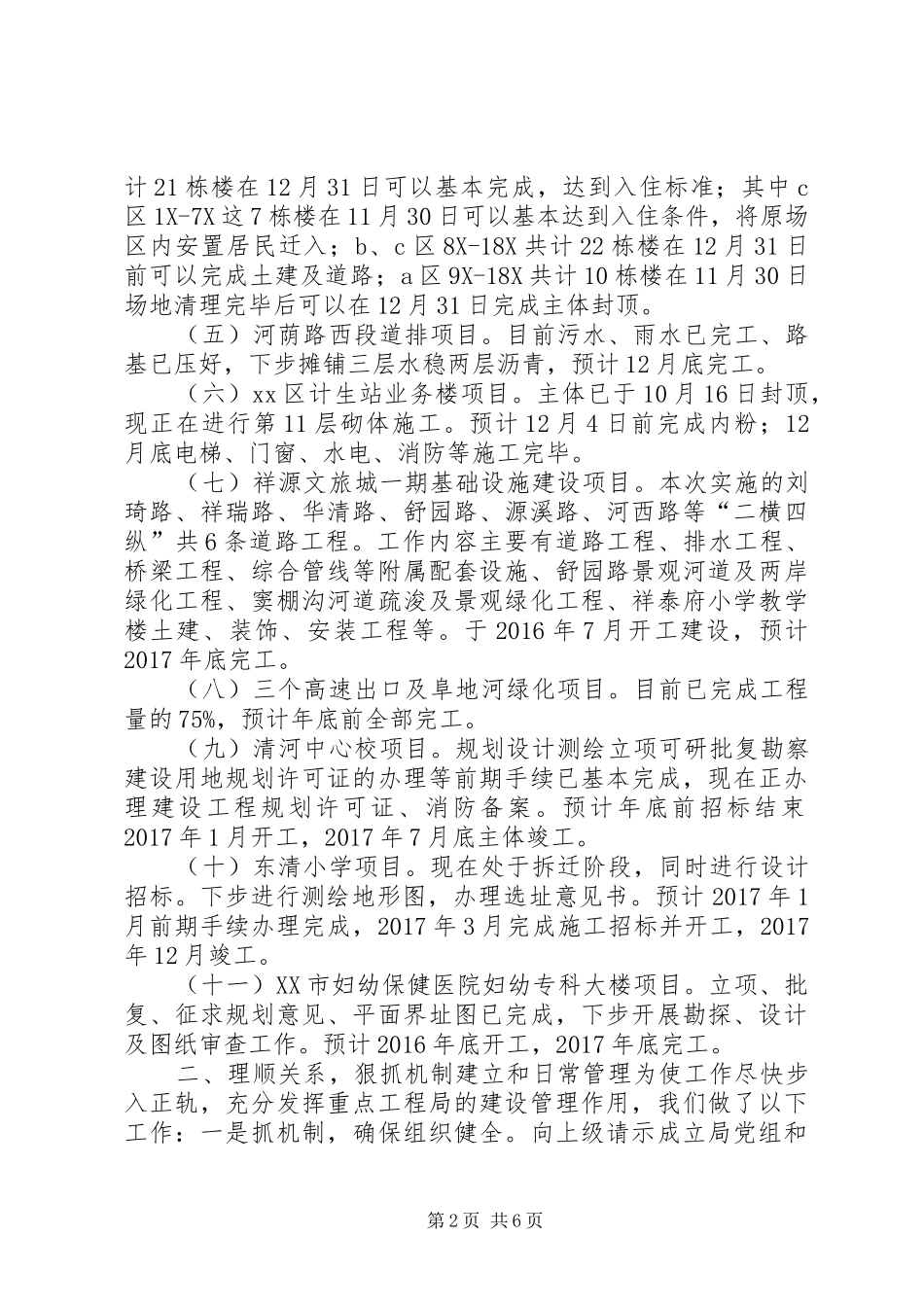

其它11个项目进展情况如下:(一)翰林苑综合服务楼37X、38X项目
37X、38X楼工程主体已封顶,内墙正在砌筑,即将完工;玻璃幕墙设计已完成
整个工程预计2017年2月完工
(二)翰林苑二期道排绿化项目
17-1X、17-2X、18X、24X、29-1X、29-2X、30X、31X、33X、34X、35X等12幢楼的给水、雨污水、消防、弱点、燃气管道铺设已完工;19X南立面沟槽已开挖完毕;21X、22X北立面、给水、雨污水、消防、弱点、燃气管道铺设已完工,南立面正在做人防地下室防水;23X、25X、26X、27X、32X楼周围土方回填完毕,管线等待天气晴好即可开工;苑区西侧道路已浇筑路面,苑区围墙土建已完工,正在贴瓷砖
如天气允许,预计12月中旬完成全部道排绿化工程
人防地下室机械停车位工程,正在准备招标
(三)翰林苑ppp项目
36-1、36-2、28-1、28-2四栋楼已完成基槽验收,13、14、28-1、28-2四栋试桩结束;翰林苑二期工程弃土已清除完毕;10号楼在打桩阶段、36号楼在做围挡钢筋
预计2019年竣工
(四)颍西街道办事临时安置区项目
为两层砖混结构主体,建筑面积5
8万平方米,总计53栋
