第1页共10页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共10页西华县2011年5月份农网工程工作汇报材料西华县电业局2011年5月15日第2页共10页第1页共10页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共10页一、西华农网工程进展情况为确保工程安全、优质、规范、顺利实施,西华县电业局下发了《新一轮农村电网改造升级工程建设策划方案》,策划方案中明确了各个相关部门职责,成立了农村电网升级改造工程领导组及升级改造工程项目部,项目部下设有10个管理组,分别是35千伏工程管理组、中低压工程管理组、物资管理组、财务管理组、纪检监察、审计组、工程质量管理、监督组、安全管理组、新闻宣传组等并明确了各个小组的责任及分工,保证2010年农网改造升级工程安全、优质、规范、如期、顺利实施

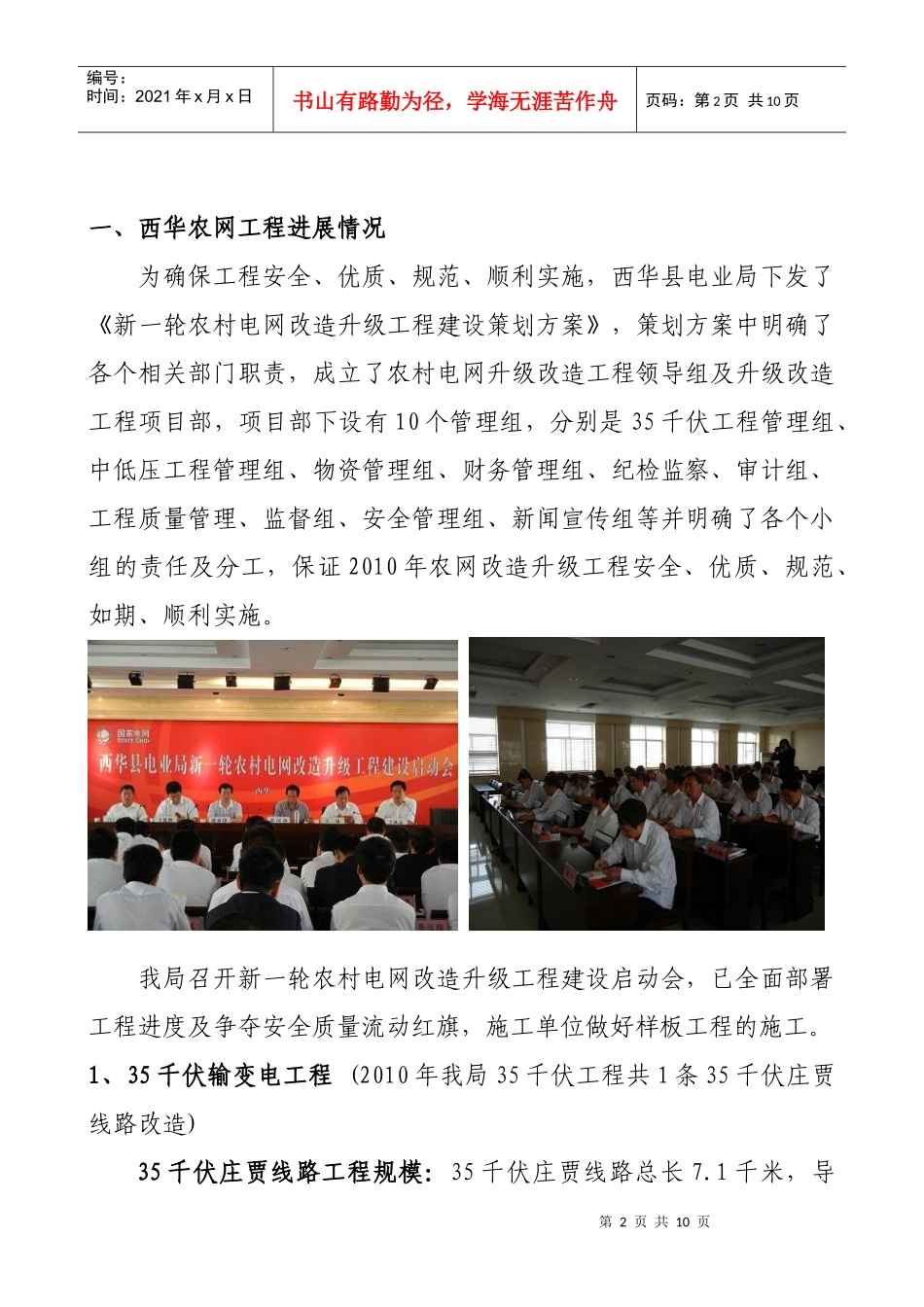

我局召开新一轮农村电网改造升级工程建设启动会,已全面部署工程进度及争夺安全质量流动红旗,施工单位做好样板工程的施工
1、35千伏输变电工程(2010年我局35千伏工程共1条35千伏庄贾线路改造)35千伏庄贾线路工程规模:35千伏庄贾线路总长7
1千米,导第3页共10页第2页共10页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共10页线型号为LGJ-120/25,避雷线总长1
5千米,地线型号为GJ-35
35千伏庄贾线路工程资金、工程进展情况:35千伏庄贾线路工程概算为170万元

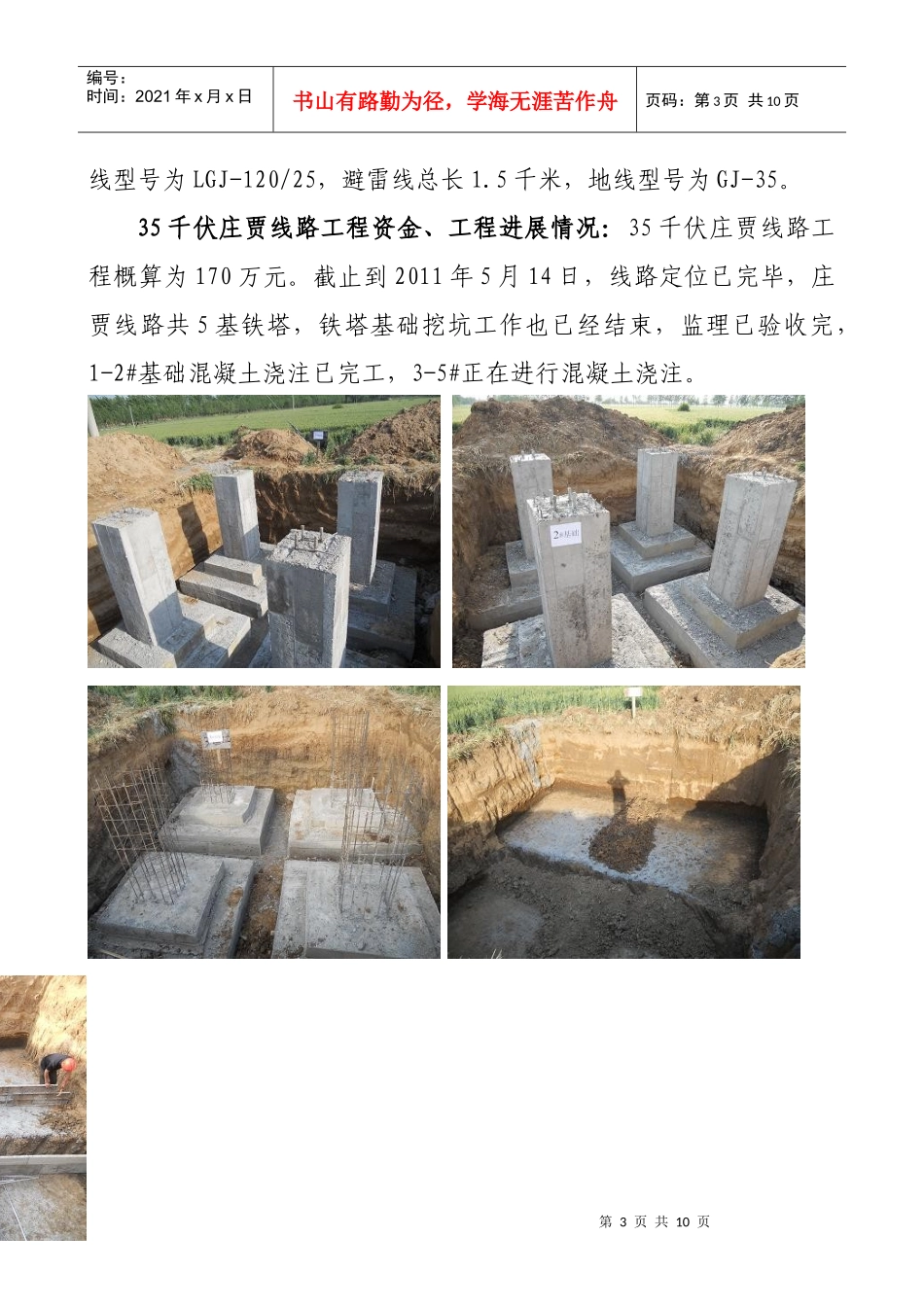

截止到2011年5月14日,线路定位已完毕,庄贾线路共5基铁塔,铁塔基础挖坑工作也已经结束,监理已验收完,1-2#基础混凝土浇注已完工,3-5#正在进行混凝土浇注
第4页共10页第3页共10页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共10页1#、2#基础已浇注完毕,3#-5#铁塔基础正在浇注2、2010年中低压升
