第1页共9页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共9页华能济宁电厂四期工程协调会汇报材料单位:山东电建二公司日期:2009年7月31日第062期签发:一、上周会议所提问题落实情况序号上周问题内容落实整改情况未完成原因1
加强对电缆的保护保持清洁,防止焊渣掉入/2
加强综合管架施工进度严格按照既定工期组织好施工/3
脱硫区域土建抓紧施工正在积极组织施工/4
抓紧进行圆形煤场中心桩桩头施工已安排二、主要工程项目周计划进度及分析(7月24日——7月30日)序号项目名称单位总工程量上周计划实际完成累计完成完成百分比(%)下周计划备注建筑专业一#1主厂房上部结构1汽机房屋面防水卷材施工第二层m21320660660660506602除氧间B-C列防水涂料施工m255000005503汽机房屋架涂料施工t22020202092004照明灯具安装套515174174174341005煤仓间35m层内墙涂料施工m2241000009806煤仓间13m层地砖铺设m2368000078二#2主厂房上部结构120m层空调机房风管包外铁皮m23780000378三中水综合楼10

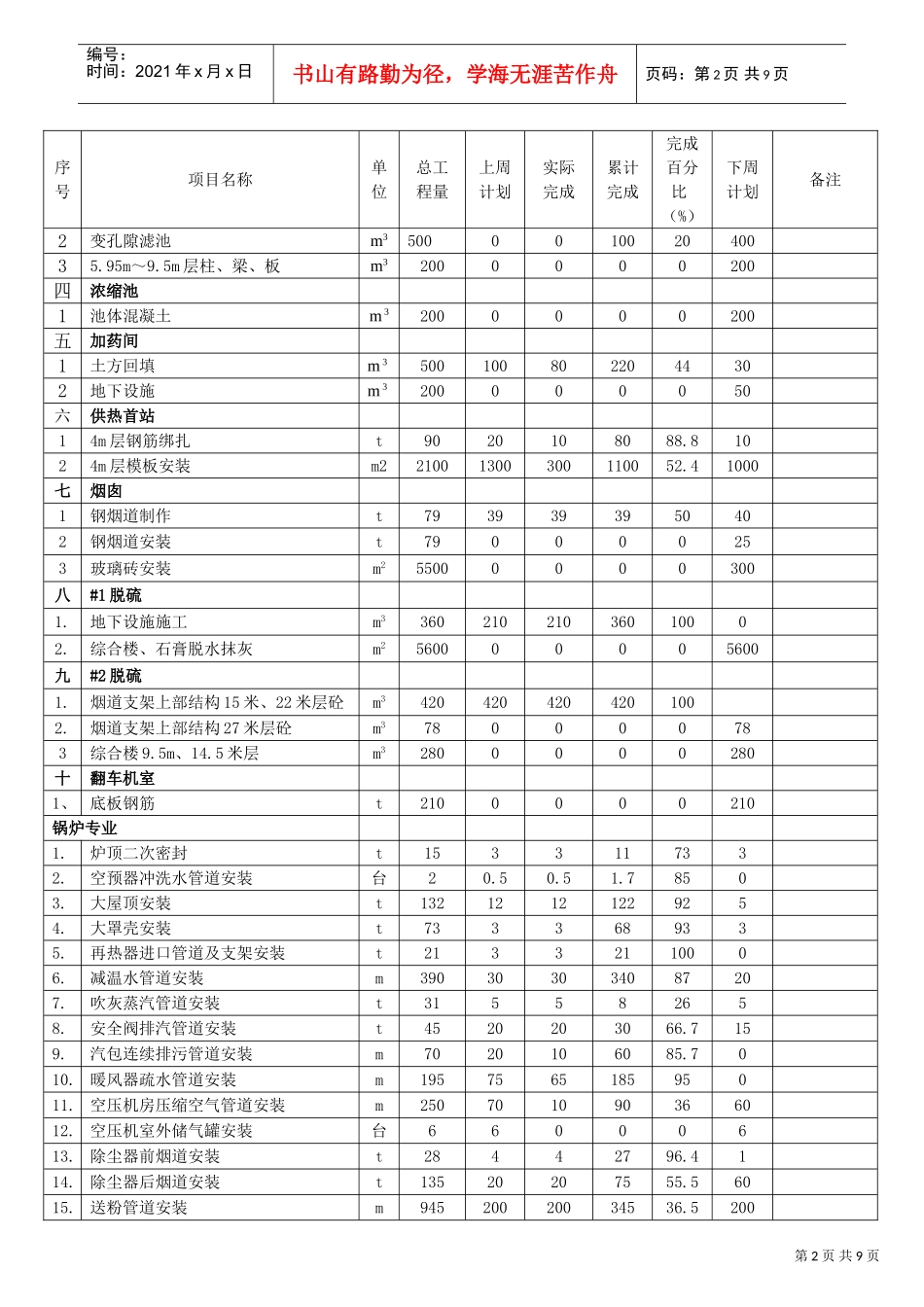

95m层柱、梁、板m32002002002001000第2页共9页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共9页序号项目名称单位总工程量上周计划实际完成累计完成完成百分比(%)下周计划备注2变孔隙滤池m3500001002040035
5m层柱、梁、板m32000000200四浓缩池1池体混凝土m32000000200五加药间1土方回填m35001008022044302地下设施m3200000050六供热首站14m层钢筋绑扎t9020108088
81024m层模板安装m221001300300110052
