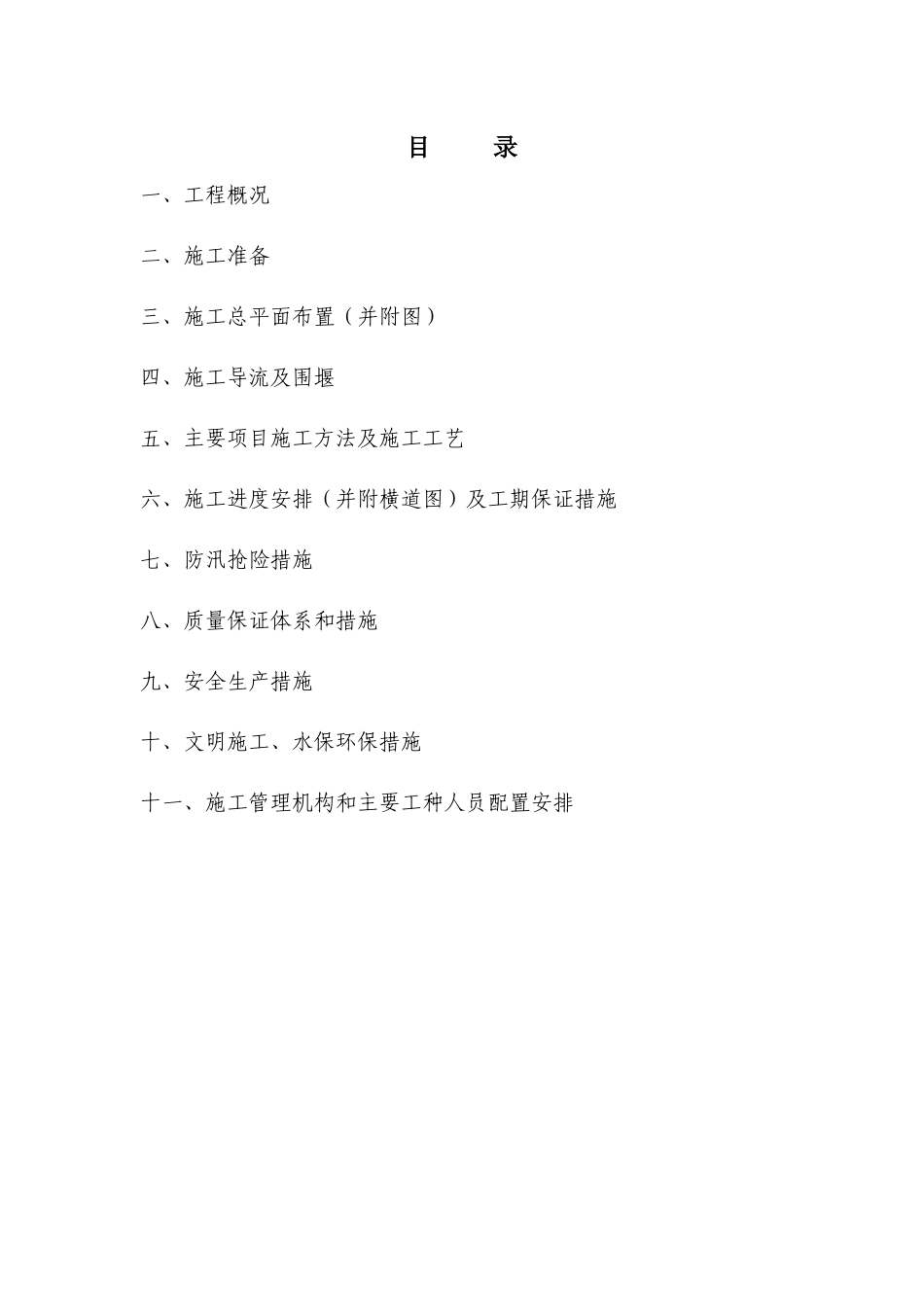

目录一、工程概况二、施工准备三、施工总平面布置(并附图)四、施工导流及围堰五、主要项目施工方法及施工工艺六、施工进度安排(并附横道图)及工期保证措施七、防汛抢险措施八、质量保证体系和措施九、安全生产措施十、文明施工、水保环保措施十一、施工管理机构和主要工种人员配置安排一、工程概况一、工程概况工程名称:铜梁区2015年林业生态建设项目(重新招标)建设地点:重庆市铜梁区双碾林场西温泉管护站、巴岳山火警观察站

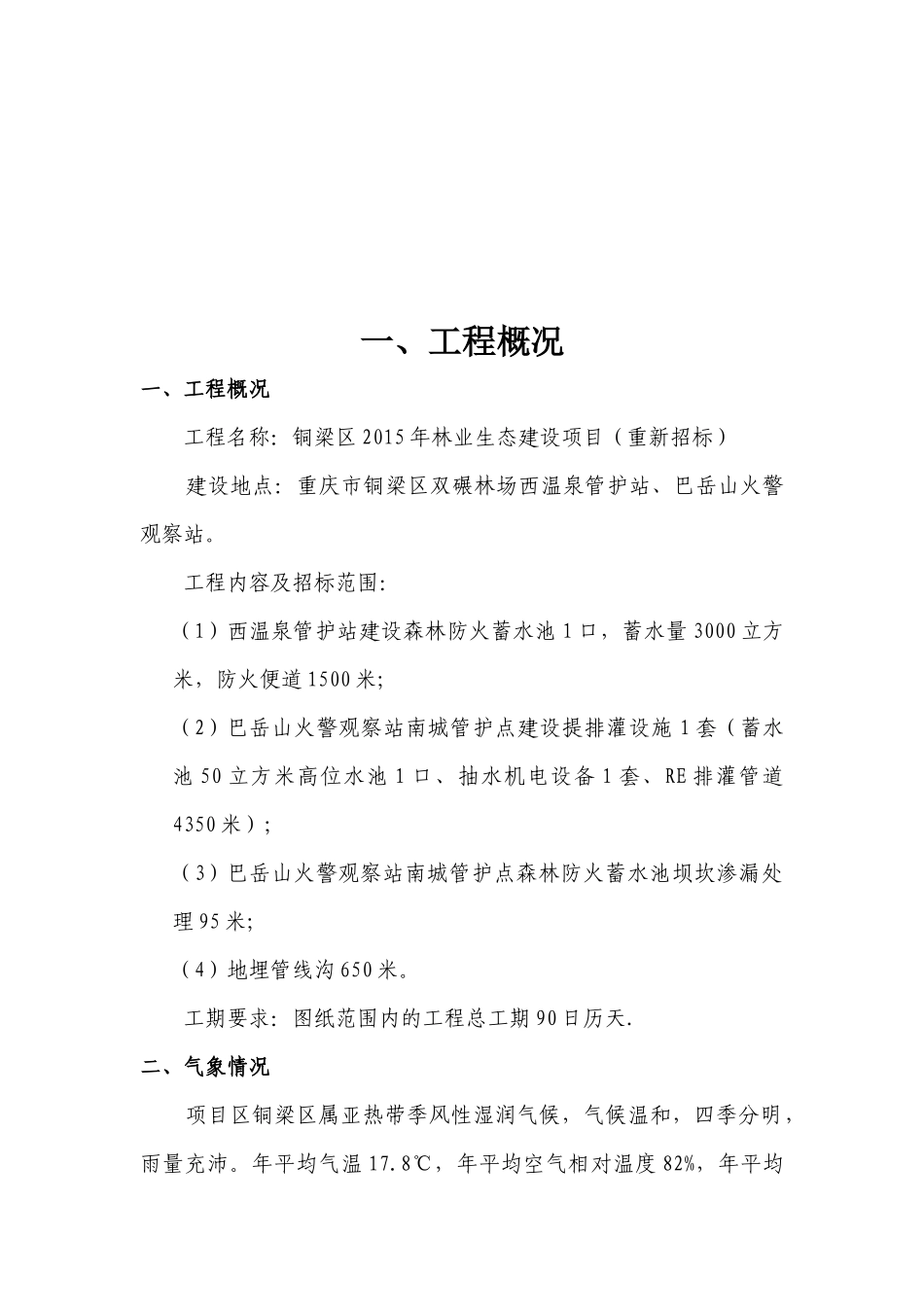

工程内容及招标范围:(1)西温泉管护站建设森林防火蓄水池1口,蓄水量3000立方米,防火便道1500米;(2)巴岳山火警观察站南城管护点建设提排灌设施1套(蓄水池50立方米高位水池1口、抽水机电设备1套、RE排灌管道4350米);(3)巴岳山火警观察站南城管护点森林防火蓄水池坝坎渗漏处理95米;(4)地埋管线沟650米
工期要求:图纸范围内的工程总工期90日历天

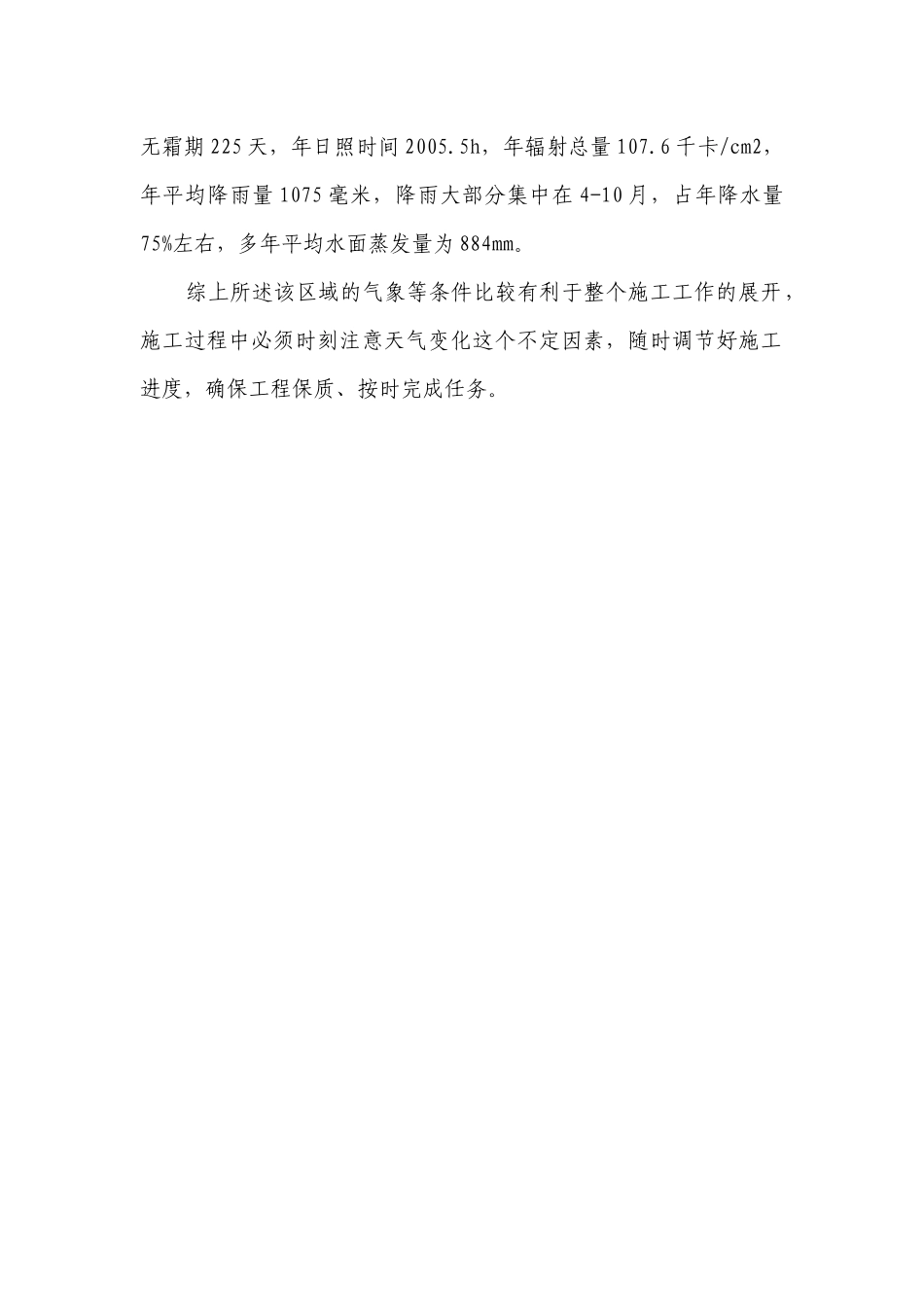

二、气象情况项目区铜梁区属亚热带季风性湿润气候,气候温和,四季分明,雨量充沛
年平均气温17
8℃,年平均空气相对温度82%,年平均无霜期225天,年日照时间2005
5h,年辐射总量107
6千卡/cm2,年平均降雨量1075毫米,降雨大部分集中在4-10月,占年降水量75%左右,多年平均水面蒸发量为884mm
综上所述该区域的气象等条件比较有利于整个施工工作的展开,施工过程中必须时刻注意天气变化这个不定因素,随时调节好施工进度,确保工程保质、按时完成任务
二、施工准备2
1施工条件准备2
1供水:施工用水就近提取溪坑水,并设临时水箱过滤沉淀
生活用水采用自来水
2供电:在施工现场将根据建设单位提供的供电线路,在全线设架空三相四线,并根据现场需要配置相应配电箱
3通讯:印制项目部人员通讯联系卡,方便联系
4施工道路:利用现有道路
2施工技术准备2
1熟悉图纸、进行图纸会审,领会
