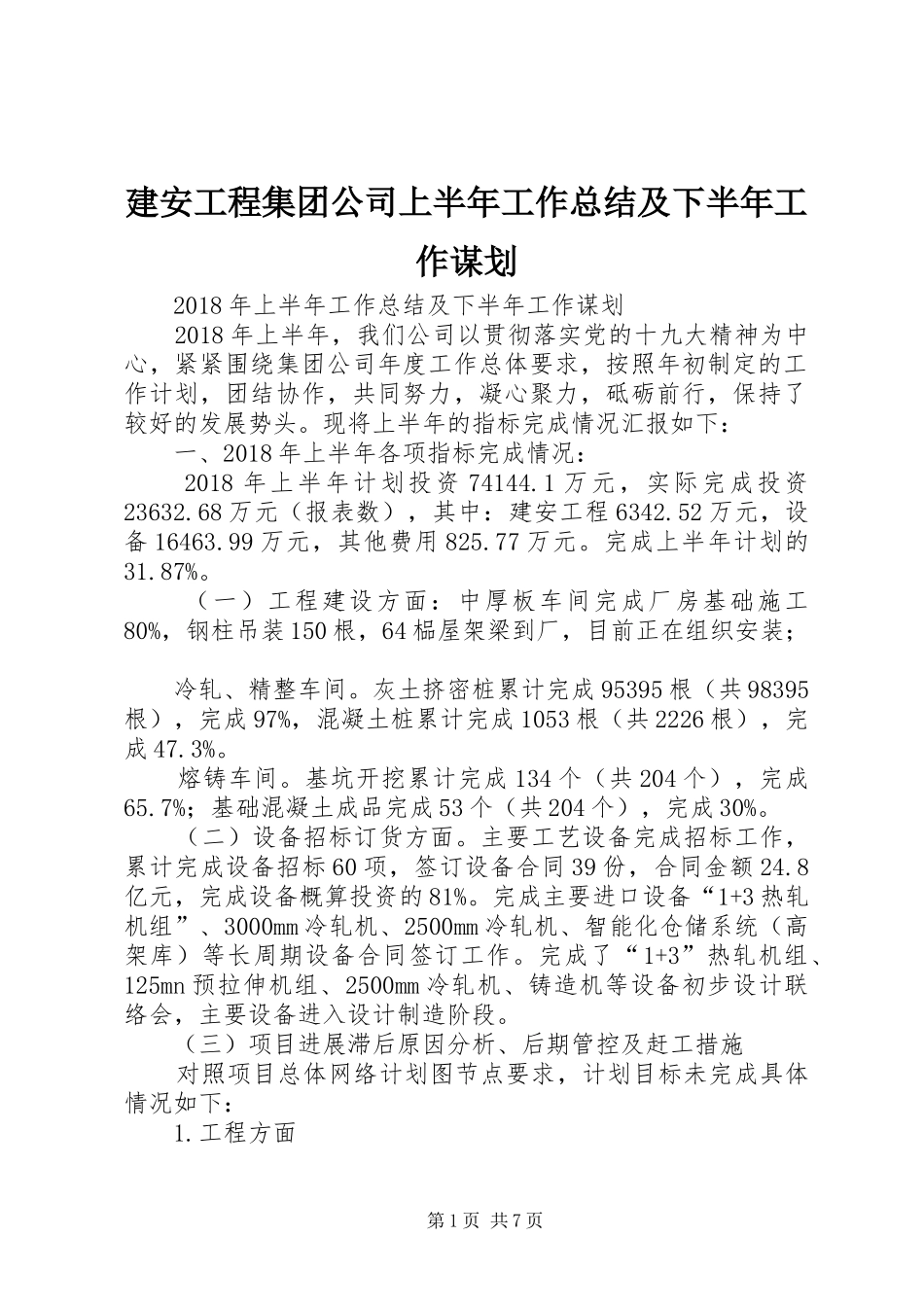

建安工程集团公司上半年工作总结及下半年工作谋划2018年上半年工作总结及下半年工作谋划2018年上半年,我们公司以贯彻落实党的十九大精神为中心,紧紧围绕集团公司年度工作总体要求,按照年初制定的工作计划,团结协作,共同努力,凝心聚力,砥砺前行,保持了较好的发展势头
现将上半年的指标完成情况汇报如下:一、2018年上半年各项指标完成情况:2018年上半年计划投资74144
1万元,实际完成投资23632
68万元(报表数),其中:建安工程6342
52万元,设备16463
99万元,其他费用825
完成上半年计划的31
(一)工程建设方面:中厚板车间完成厂房基础施工80%,钢柱吊装150根,64榀屋架梁到厂,目前正在组织安装;冷轧、精整车间
灰土挤密桩累计完成95395根(共98395根),完成97%,混凝土桩累计完成1053根(共2226根),完成47
基坑开挖累计完成134个(共204个),完成65
7%;基础混凝土成品完成53个(共204个),完成30%
(二)设备招标订货方面
主要工艺设备完成招标工作,累计完成设备招标60项,签订设备合同39份,合同金额24
8亿元,完成设备概算投资的81%
完成主要进口设备“1+3热轧机组”、3000mm冷轧机、2500mm冷轧机、智能化仓储系统(高架库)等长周期设备合同签订工作
完成了“1+3”热轧机组、125mn预拉伸机组、2500mm冷轧机、铸造机等设备初步设计联络会,主要设备进入设计制造阶段

(三)项目进展滞后原因分析、后期管控及赶工措施对照项目总体网络计划图节点要求,计划目标未完成具体情况如下:1

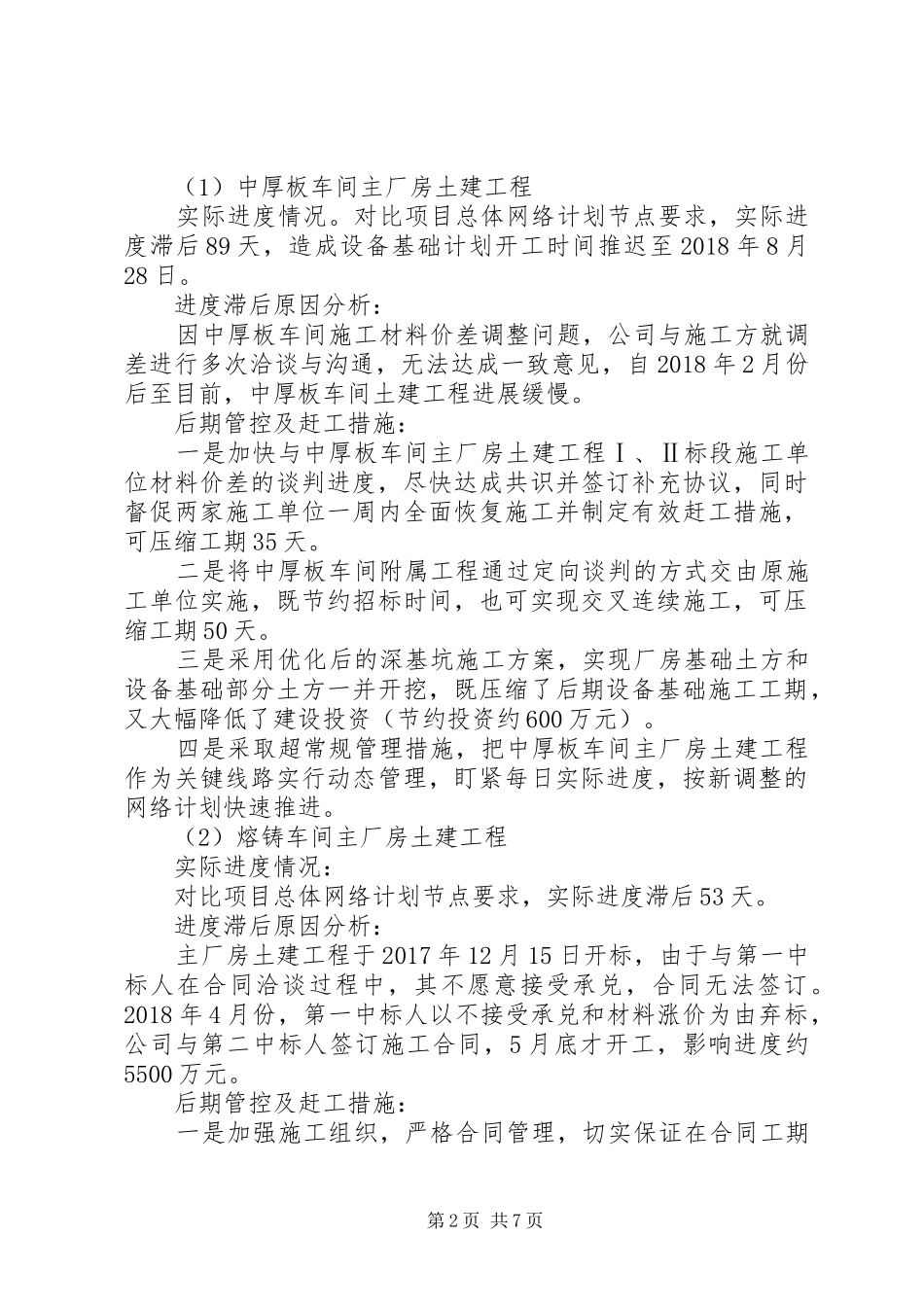

工程方面第1页共7页(1)中厚板车间主厂房土建工程实际进度情况
对比项目总体网络计划节点要求,实际进度滞后89天,造成设备基础计划开工时间推迟至2018年8月28日
进度滞后原因分析:因中厚板车间
