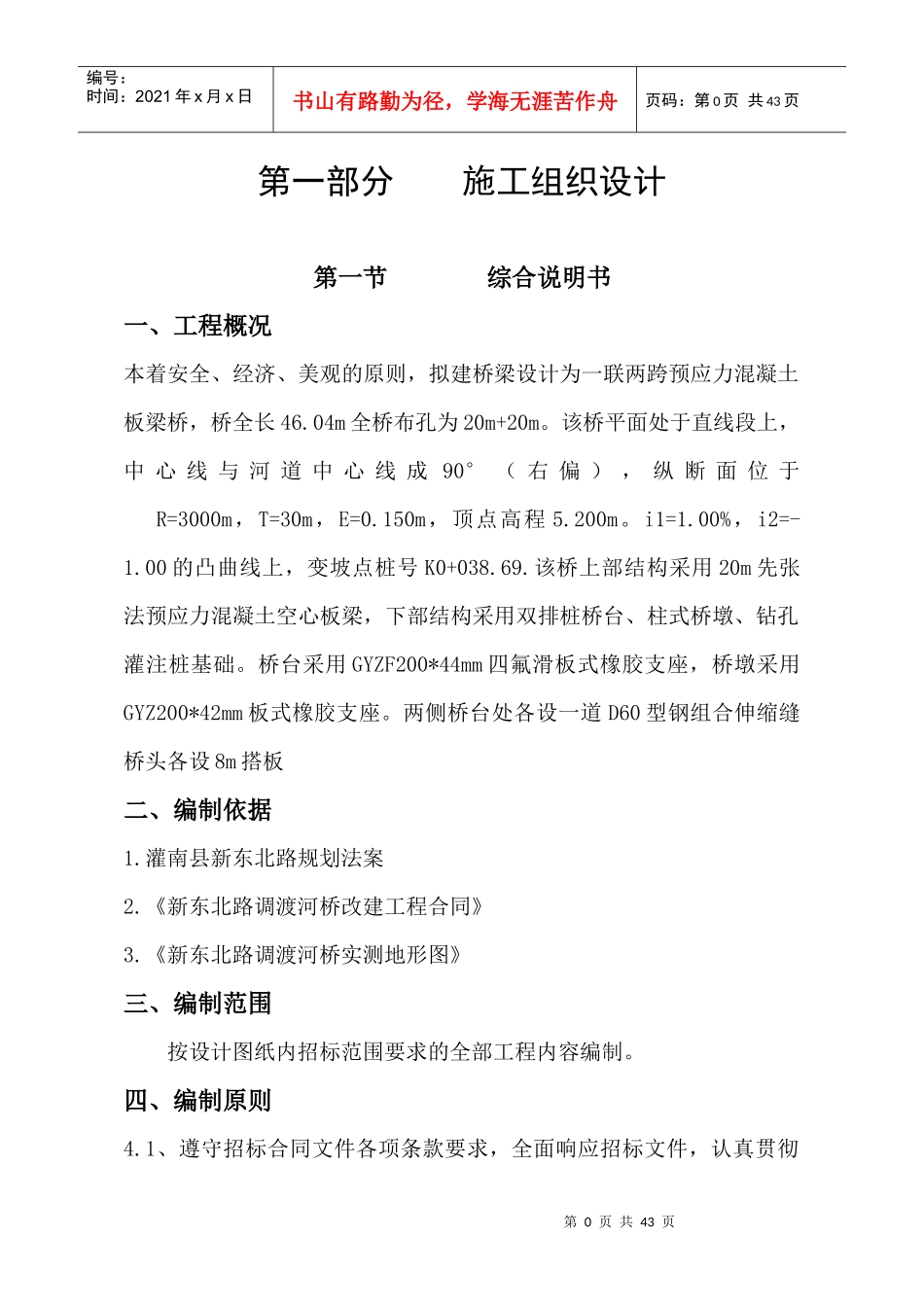

第0页共43页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第0页共43页第一部分施工组织设计第一节综合说明书一、工程概况本着安全、经济、美观的原则,拟建桥梁设计为一联两跨预应力混凝土板梁桥,桥全长46
04m全桥布孔为20m+20m
该桥平面处于直线段上,中心线与河道中心线成90°(右偏),纵断面位于R=3000m,T=30m,E=0
150m,顶点高程5
00%,i2=-1
00的凸曲线上,变坡点桩号K0+038
该桥上部结构采用20m先张法预应力混凝土空心板梁,下部结构采用双排桩桥台、柱式桥墩、钻孔灌注桩基础
桥台采用GYZF200*44mm四氟滑板式橡胶支座,桥墩采用GYZ200*42mm板式橡胶支座
两侧桥台处各设一道D60型钢组合伸缩缝桥头各设8m搭板二、编制依据1
灌南县新东北路规划法案2
《新东北路调渡河桥改建工程合同》3
《新东北路调渡河桥实测地形图》三、编制范围按设计图纸内招标范围要求的全部工程内容编制
四、编制原则4

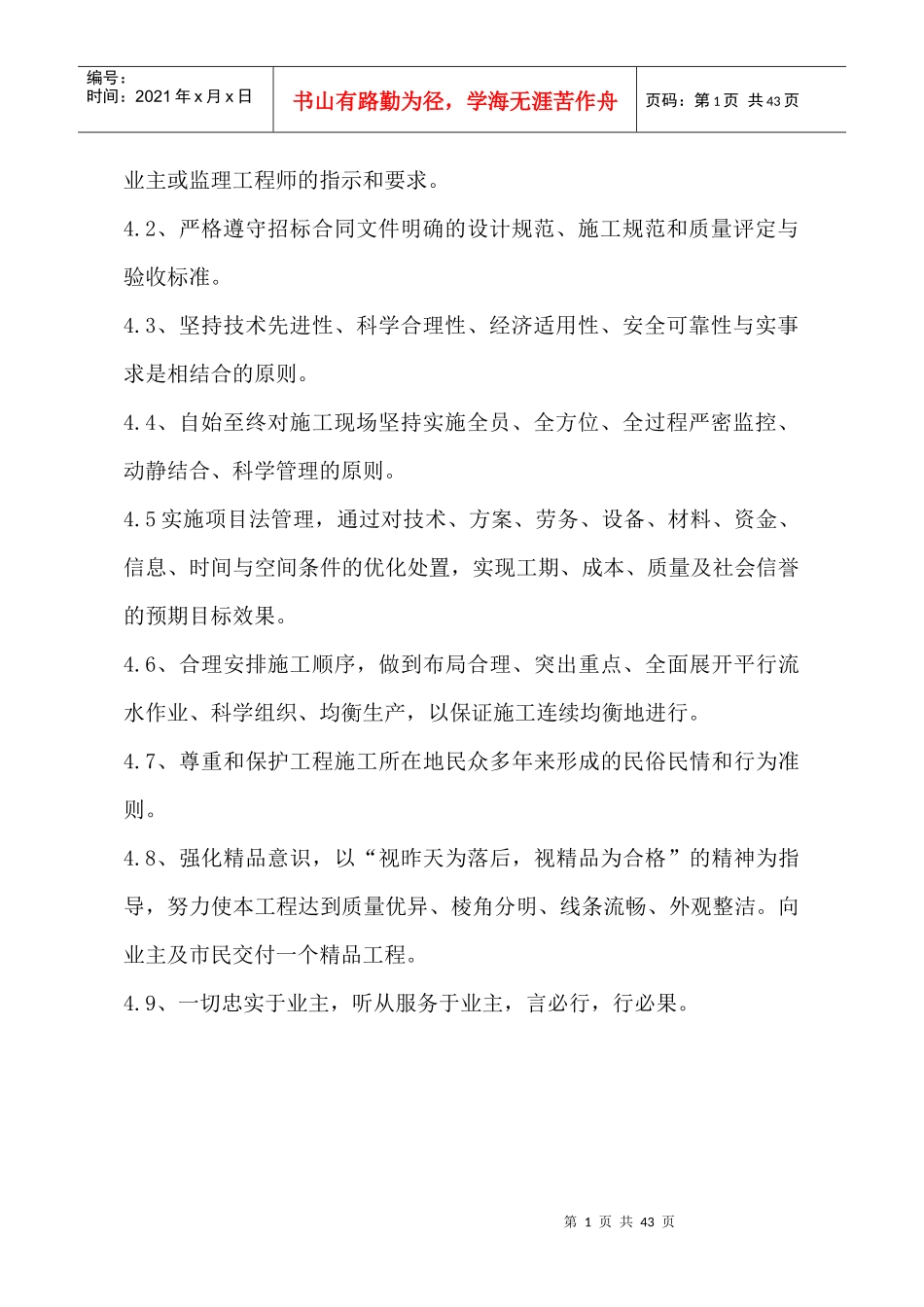

1、遵守招标合同文件各项条款要求,全面响应招标文件,认真贯彻第1页共43页第0页共43页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共43页业主或监理工程师的指示和要求
2、严格遵守招标合同文件明确的设计规范、施工规范和质量评定与验收标准
3、坚持技术先进性、科学合理性、经济适用性、安全可靠性与实事求是相结合的原则
4、自始至终对施工现场坚持实施全员、全方位、全过程严密监控、动静结合、科学管理的原则
5实施项目法管理,通过对技术、方案、劳务、设备、材料、资金、信息、时间与空间条件的优化处置,实现工期、成本、质量及社会信誉的预期目标效果
6、合理安排施工顺序,做到布局合理、突出重点、全面展开平行流水作业、科学组织、均衡生产,以保证施工连续均衡地进行
