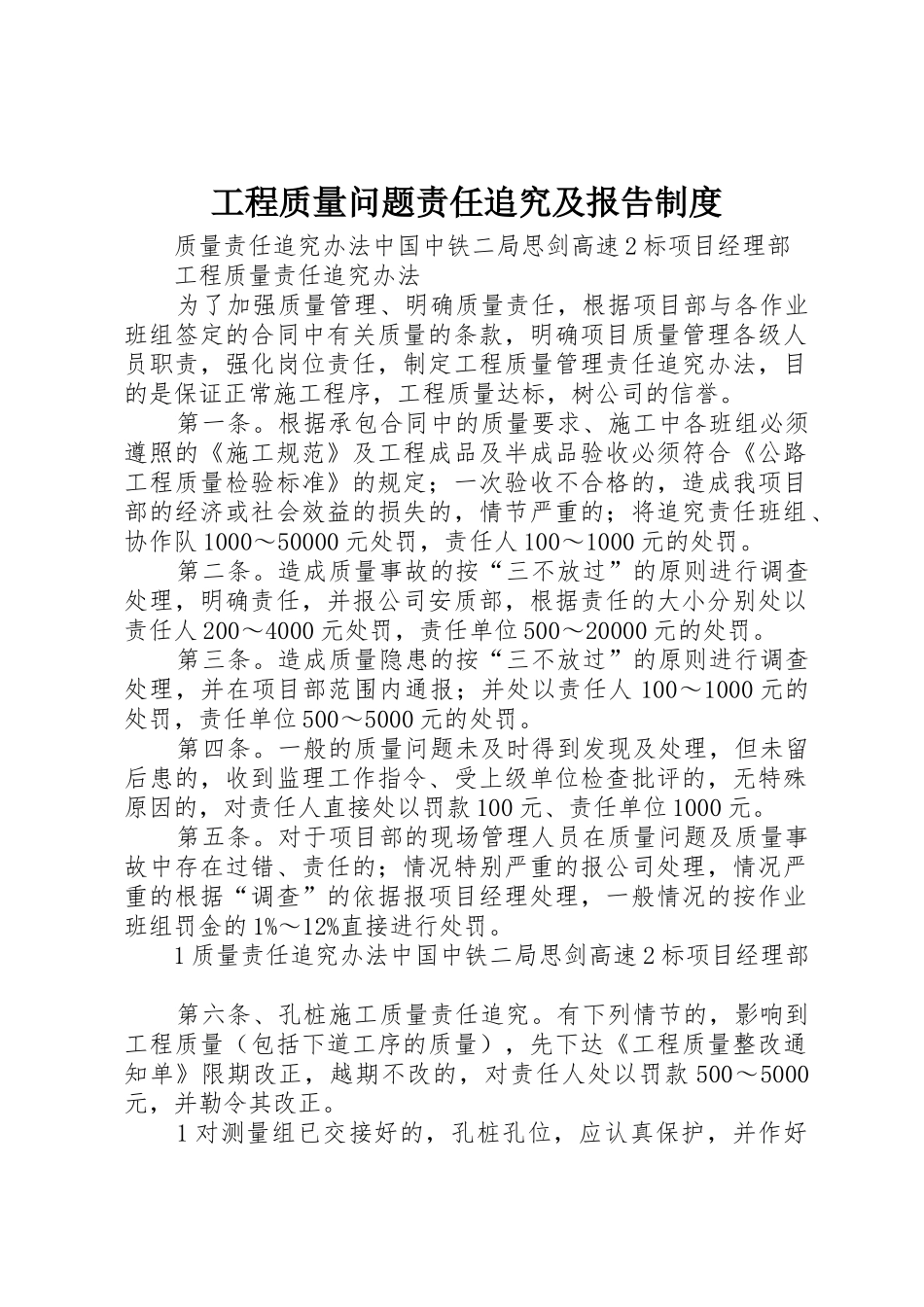

工程质量问题责任追究及报告制度质量责任追究办法中国中铁二局思剑高速2标项目经理部工程质量责任追究办法为了加强质量管理、明确质量责任,根据项目部与各作业班组签定的合同中有关质量的条款,明确项目质量管理各级人员职责,强化岗位责任,制定工程质量管理责任追究办法,目的是保证正常施工程序,工程质量达标,树公司的信誉
根据承包合同中的质量要求、施工中各班组必须遵照的《施工规范》及工程成品及半成品验收必须符合《公路工程质量检验标准》的规定;一次验收不合格的,造成我项目部的经济或社会效益的损失的,情节严重的;将追究责任班组、协作队1000~50000元处罚,责任人100~1000元的处罚
造成质量事故的按“三不放过”的原则进行调查处理,明确责任,并报公司安质部,根据责任的大小分别处以责任人200~4000元处罚,责任单位500~20000元的处罚
造成质量隐患的按“三不放过”的原则进行调查处理,并在项目部范围内通报;并处以责任人100~1000元的处罚,责任单位500~5000元的处罚
一般的质量问题未及时得到发现及处理,但未留后患的,收到监理工作指令、受上级单位检查批评的,无特殊原因的,对责任人直接处以罚款100元、责任单位1000元
对于项目部的现场管理人员在质量问题及质量事故中存在过错、责任的;情况特别严重的报公司处理,情况严重的根据“调查”的依据报项目经理处理,一般情况的按作业班组罚金的1%~12%直接进行处罚
1质量责任追究办法中国中铁二局思剑高速2标项目经理部第六条、孔桩施工质量责任追究
有下列情节的,影响到工程质量(包括下道工序的质量),先下达《工程质量整改通知单》限期改正,越期不改的,对责任人处以罚款500~5000元,并勒令其改正
1对测量组已交接好的,孔桩孔位,应认真保护,并作好校核,发现问题及时汇报,对人为造成孔位偏差的
