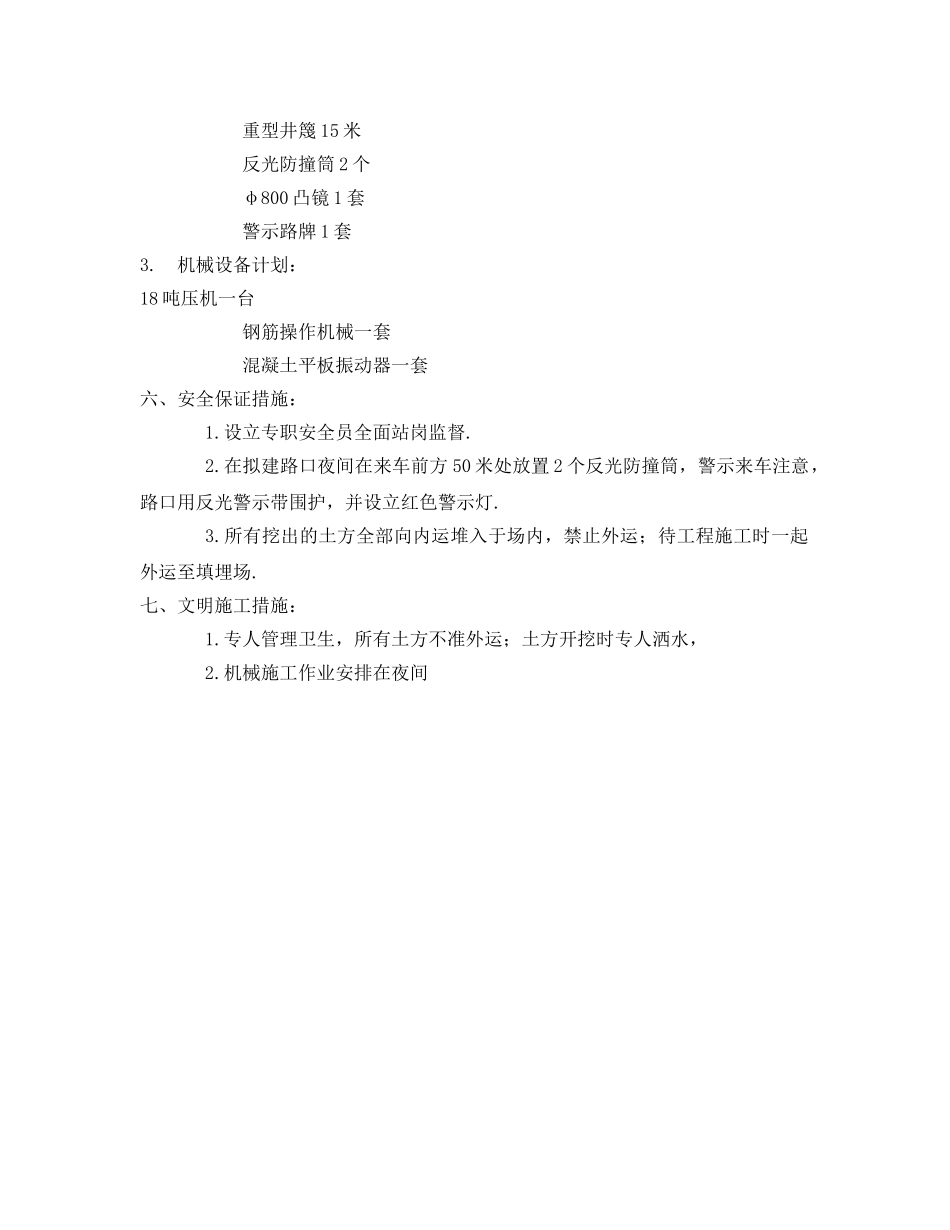

开设出入口施工方案一.工程概述况:拟申请开设的路口位于季华东路北侧,路口宽10.0米,转弯半径6.0米,占用绿化带面积长10.0米、宽10.0米,面积约120平方米;具体位置详见后附表(汇源通大厦施工出入口平面布置图).二.施工布署:拟开设路口白天车流较多,所以施工时间全部安排在夜间进行作业,以最快的速度完成本路口的所有工序,保证将影响降至最低.三.拟申请开设路口的路面施工方法:开挖土方至季华东路路面标高以下60cm处,路基用18吨压路机碾压密实,压实度为95%,基层铺设6%水泥石屑稳定层30cm厚,浇水养护2天后做钢筋混凝土面层:用φ16钢筋@150双向双层配筋,面浇灌C35混凝土,浇水养护7天后可以让4吨内汽车上路,15天后混凝土强度达至75%才可让重型车止路。四.路口安全措施的设备:拟申请开设路口在大门内设洗车槽及高压冲洗水龙头,冲洗出路口汽车轮胎的泥砂,不冲洗干净禁止止路。在出口的左侧(即来车方向)摆放二个反光防撞筒及“注意右侧出车”警示牌(详见附图),在出口的右侧设竖立φ800凸镜(详见附图).五.资源计划:1.人力计划:钢筋工:2天混凝土工:4天2.材料计划:钢筋3.0吨C35混凝土51立方米6%水泥石屑51立方米φ300排水管120米砖砌排水沟10米砖砌沉淀池1座重型井篾15米反光防撞筒2个φ800凸镜1套警示路牌1套3.机械设备计划:18吨压机一台钢筋操作机械一套混凝土平板振动器一套六、安全保证措施:1.设立专职安全员全面站岗监督.2.在拟建路口夜间在来车前方50米处放置2个反光防撞筒,警示来车注意,路口用反光警示带围护,并设立红色警示灯.3.所有挖出的土方全部向内运堆入于场内,禁止外运;待工程施工时一起外运至填埋场.七、文明施工措施:1.专人管理卫生,所有土方不准外运;土方开挖时专人洒水,2.机械施工作业安排在夜间
