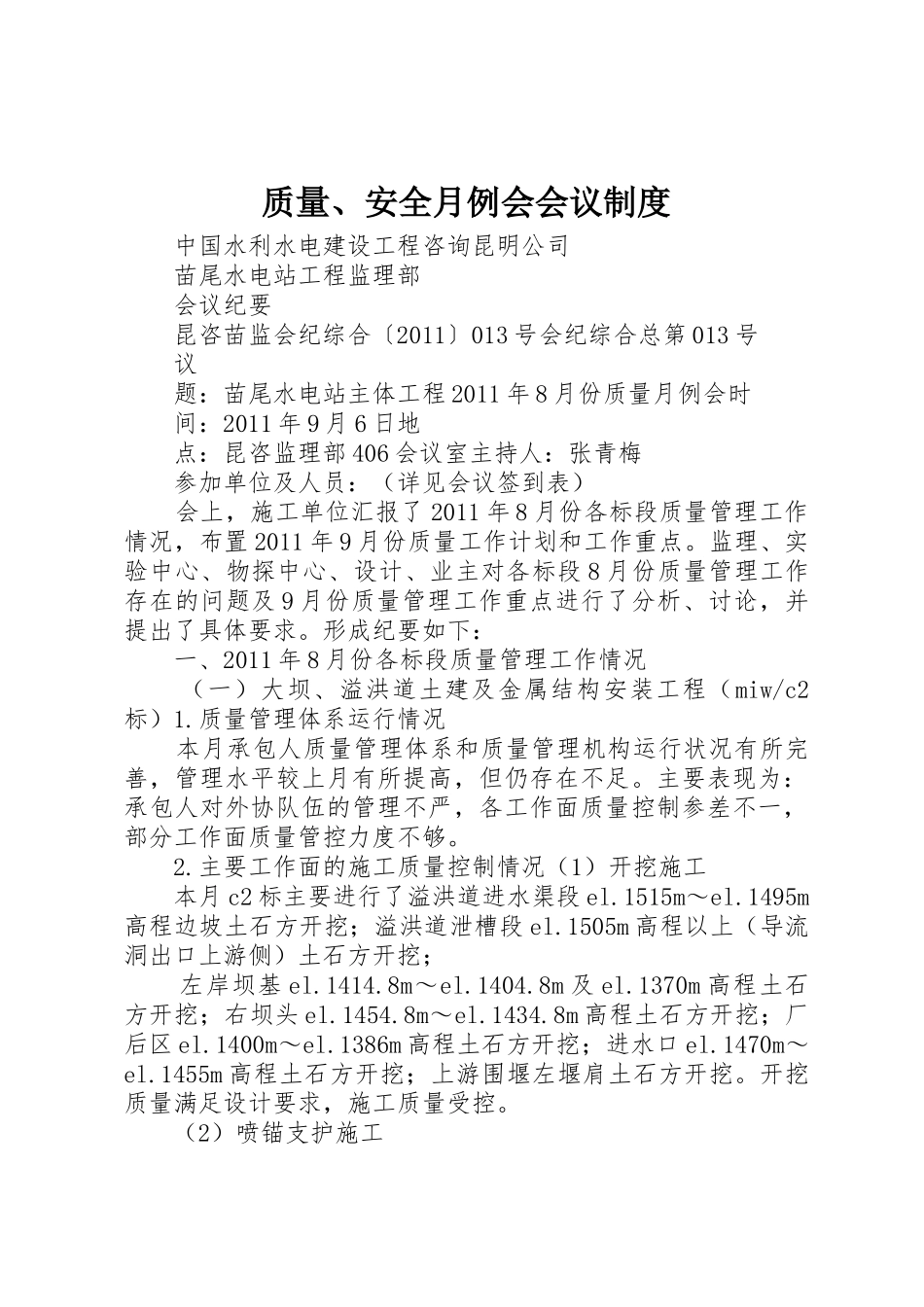

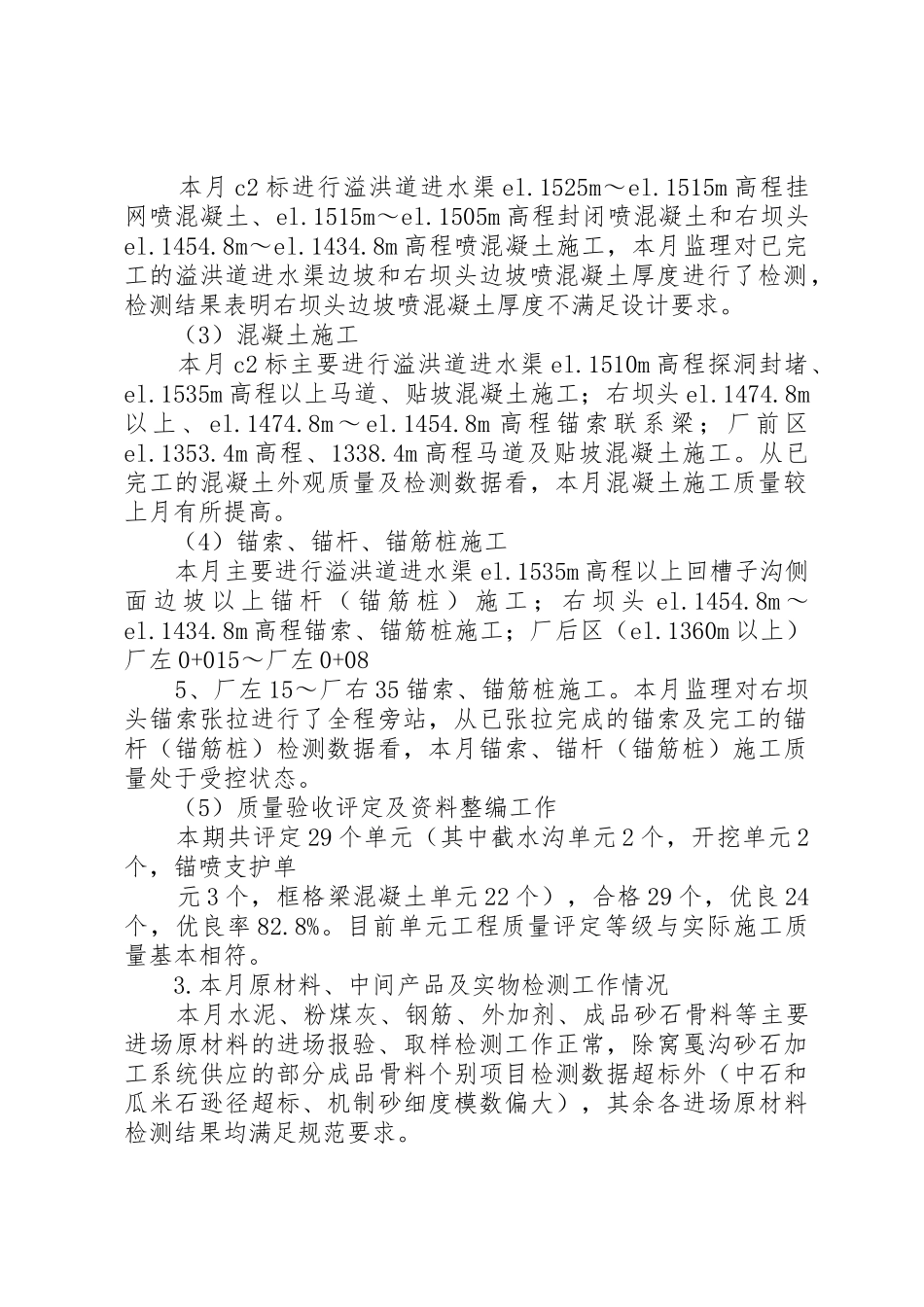

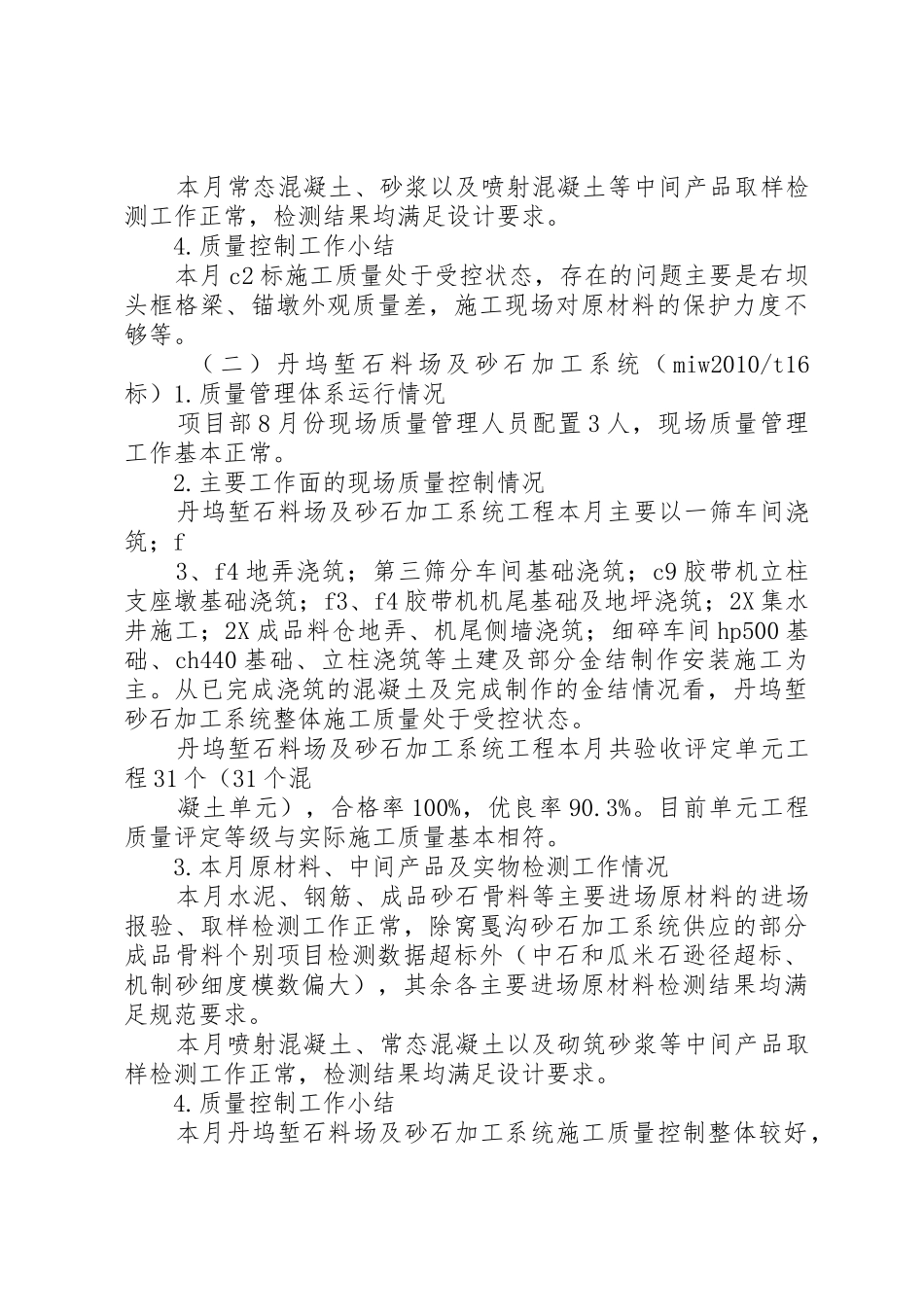

质量、安全月例会会议制度中国水利水电建设工程咨询昆明公司苗尾水电站工程监理部会议纪要昆咨苗监会纪综合〔2011〕013号会纪综合总第013号议题:苗尾水电站主体工程2011年8月份质量月例会时间:2011年9月6日地点:昆咨监理部406会议室主持人:张青梅参加单位及人员:(详见会议签到表)会上,施工单位汇报了2011年8月份各标段质量管理工作情况,布置2011年9月份质量工作计划和工作重点
监理、实验中心、物探中心、设计、业主对各标段8月份质量管理工作存在的问题及9月份质量管理工作重点进行了分析、讨论,并提出了具体要求
形成纪要如下:一、2011年8月份各标段质量管理工作情况(一)大坝、溢洪道土建及金属结构安装工程(miw/c2标)1
质量管理体系运行情况本月承包人质量管理体系和质量管理机构运行状况有所完善,管理水平较上月有所提高,但仍存在不足
主要表现为:承包人对外协队伍的管理不严,各工作面质量控制参差不一,部分工作面质量管控力度不够
主要工作面的施工质量控制情况(1)开挖施工本月c2标主要进行了溢洪道进水渠段el
1515m~el
1495m高程边坡土石方开挖;溢洪道泄槽段el
1505m高程以上(导流洞出口上游侧)土石方开挖;左岸坝基el
1370m高程土石方开挖;右坝头el
8m高程土石方开挖;厂后区el
1400m~el
1386m高程土石方开挖;进水口el
1470m~el
1455m高程土石方开挖;上游围堰左堰肩土石方开挖
开挖质量满足设计要求,施工质量受控
(2)喷锚支护施工本月c2标进行溢洪道进水渠el
1525m~el
1515m高程挂网喷混凝土、el
1515m~el
1505m高程封闭喷混凝土和右坝头el
8m高程喷混凝土施工,本月监理对已
