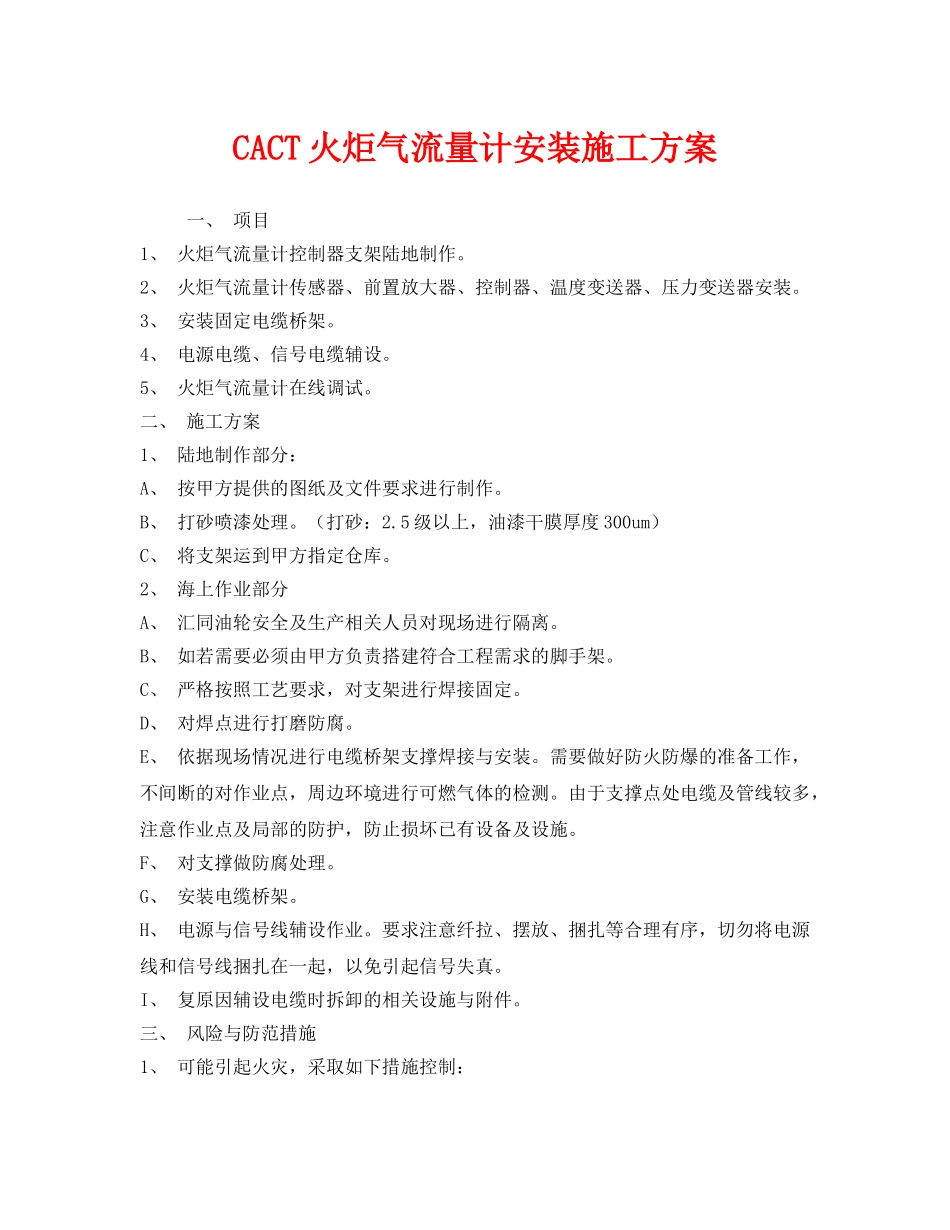

CACT火炬气流量计安装施工方案一、项目1、火炬气流量计控制器支架陆地制作
2、火炬气流量计传感器、前置放大器、控制器、温度变送器、压力变送器安装
3、安装固定电缆桥架
4、电源电缆、信号电缆辅设
5、火炬气流量计在线调试
二、施工方案1、陆地制作部分:A、按甲方提供的图纸及文件要求进行制作
B、打砂喷漆处理
5级以上,油漆干膜厚度300um)C、将支架运到甲方指定仓库
2、海上作业部分A、汇同油轮安全及生产相关人员对现场进行隔离
B、如若需要必须由甲方负责搭建符合工程需求的脚手架
C、严格按照工艺要求,对支架进行焊接固定
D、对焊点进行打磨防腐
E、依据现场情况进行电缆桥架支撑焊接与安装
需要做好防火防爆的准备工作,不间断的对作业点,周边环境进行可燃气体的检测
由于支撑点处电缆及管线较多,注意作业点及局部的防护,防止损坏已有设备及设施
F、对支撑做防腐处理
G、安装电缆桥架
H、电源与信号线辅设作业
要求注意纤拉、摆放、捆扎等合理有序,切勿将电源线和信号线捆扎在一起,以免引起信号失真
I、复原因辅设电缆时拆卸的相关设施与附件
三、风险与防范措施1、可能引起火灾,采取如下措施控制:a)热工作业前清除工作区域所有可燃易燃物品
b)在工作区域铺好防火布,特别是需防护的物体上
c)热工作业要有专人看火,持灭火器水管
d)看火人员要在热工作业停止15分钟后才可离开工作区域
e)较远或隔离看火时,要配有对讲机
f)看火人员要熟悉灭火器的使用和熟知平台的报警程序
g)休息时要关掉氧气和乙炔,同时也要关掉电源、气源、水源
2、可能发生高空坠落,采取如下措施控制:a)高空作业人员必须戴好安全带,工机具系好尾绳
b)尾绳要系在固定物体上,不得系在不稳定物体上
c)大风和下雨期间不得施工
d)使用倒链、索具、卸扣要经过仔细检查,要有证书
3、可能发生擦伤、扭伤、夹伤,碰伤,采取如下
