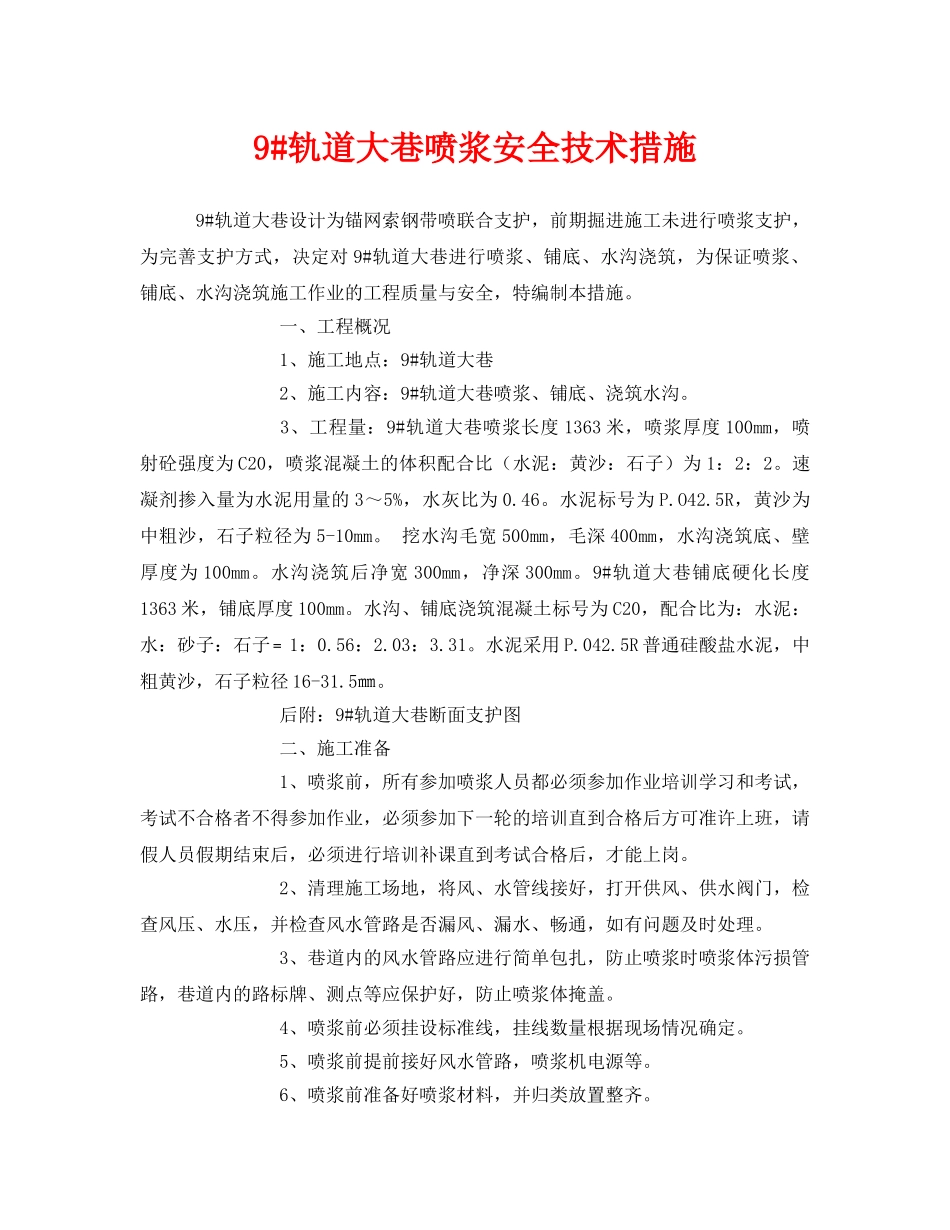

9#轨道大巷喷浆安全技术措施9#轨道大巷设计为锚网索钢带喷联合支护,前期掘进施工未进行喷浆支护,为完善支护方式,决定对9#轨道大巷进行喷浆、铺底、水沟浇筑,为保证喷浆、铺底、水沟浇筑施工作业的工程质量与安全,特编制本措施
一、工程概况1、施工地点:9#轨道大巷2、施工内容:9#轨道大巷喷浆、铺底、浇筑水沟
3、工程量:9#轨道大巷喷浆长度1363米,喷浆厚度100mm,喷射砼强度为C20,喷浆混凝土的体积配合比(水泥:黄沙:石子)为1:2:2
速凝剂掺入量为水泥用量的3~5%,水灰比为0
水泥标号为P
5R,黄沙为中粗沙,石子粒径为5-10mm
挖水沟毛宽500mm,毛深400mm,水沟浇筑底、壁厚度为100mm
水沟浇筑后净宽300mm,净深300mm
9#轨道大巷铺底硬化长度1363米,铺底厚度100mm
水沟、铺底浇筑混凝土标号为C20,配合比为:水泥:水:砂子:石子﹦1:0
5R普通硅酸盐水泥,中粗黄沙,石子粒径16-31
后附:9#轨道大巷断面支护图二、施工准备1、喷浆前,所有参加喷浆人员都必须参加作业培训学习和考试,考试不合格者不得参加作业,必须参加下一轮的培训直到合格后方可准许上班,请假人员假期结束后,必须进行培训补课直到考试合格后,才能上岗
2、清理施工场地,将风、水管线接好,打开供风、供水阀门,检查风压、水压,并检查风水管路是否漏风、漏水、畅通,如有问题及时处理
3、巷道内的风水管路应进行简单包扎,防止喷浆时喷浆体污损管路,巷道内的路标牌、测点等应保护好,防止喷浆体掩盖
4、喷浆前必须挂设标准线,挂线数量根据现场情况确定
5、喷浆前提前接好风水管路,喷浆机电源等
6、喷浆前准备好喷浆材料,并归类放置整齐
7、喷浆机安设在支护完好的巷道段

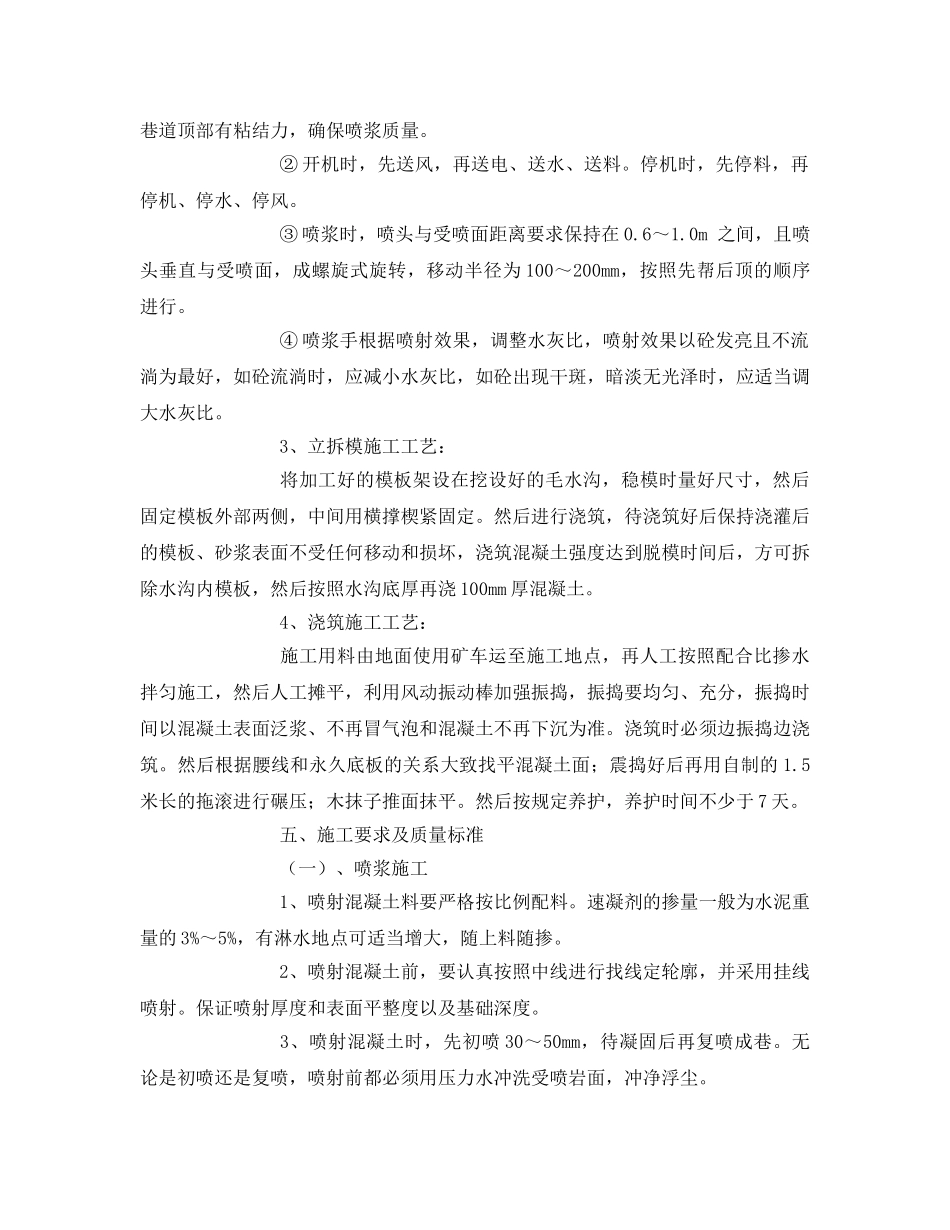

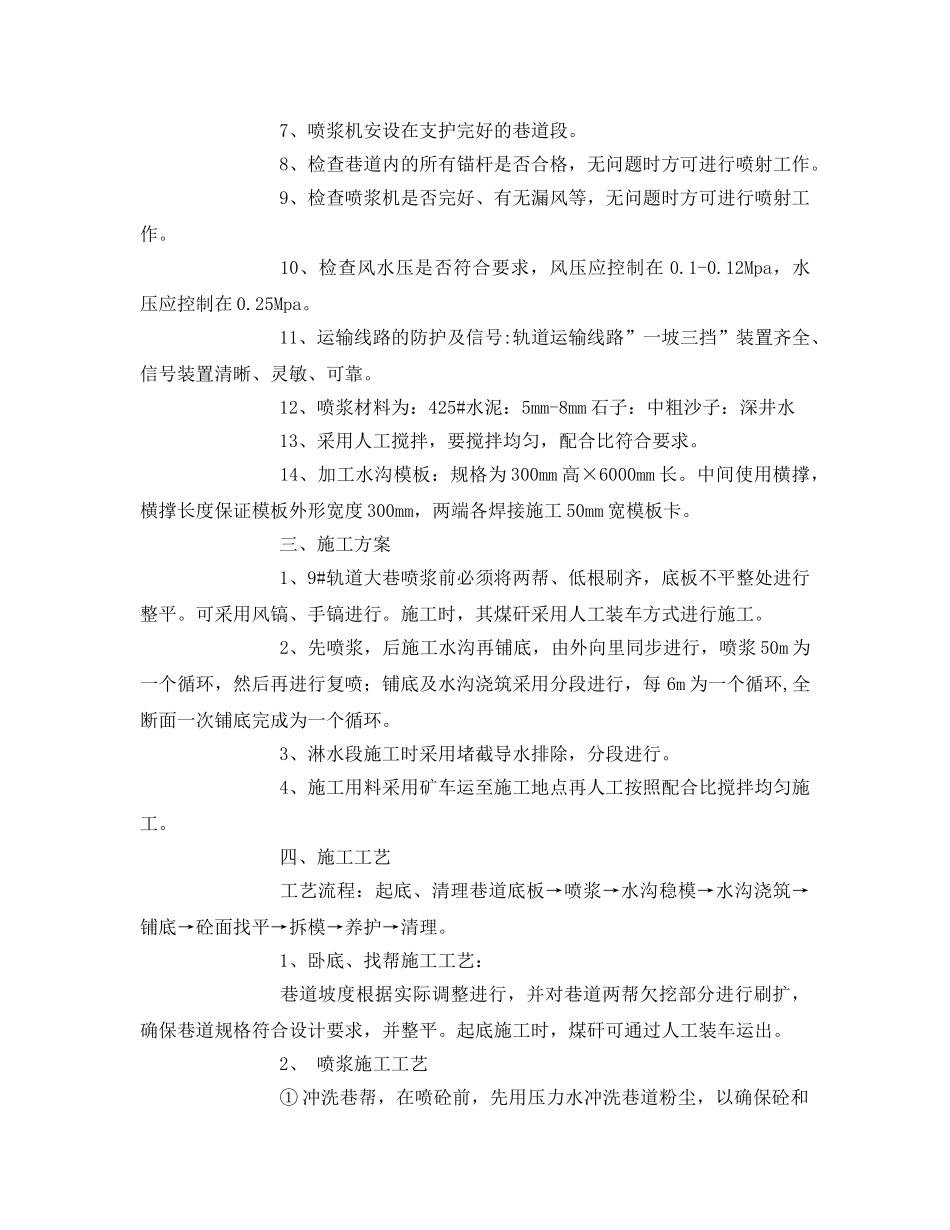

8、检查巷道内的所有锚杆是否合格,无问题时方可进行喷射
