副立井更换钢丝绳安全技术措施ZZ煤矿副立井,井径6米,井深624
5米提升系统为落地式多绳摩擦提升机
绞车型号JKMD-3
5×4(Ⅰ),容器为四车四绳罐笼,钢丝绳为型号:32ZAB6V×34+SF1670ZZ(SS)615钢丝绳四根(左、右捻各半),将在10月检修停产期间更换副立井提升钢丝绳,特编制施工安全技术措施,审批后施工队组严格遵照执行
第一部分施工组织一、钢丝绳排列由东而西记为1#、2#、3#、4#(新旧绳同),对应的稳车、井口导向轮相应排列记为1#、2#、3#、4#,并作漆写标志,钢丝绳捻向排列如下:绳号:1#2#3#4#捻向:左右左右稳车:前后前后二、换绳时间集中到白天8

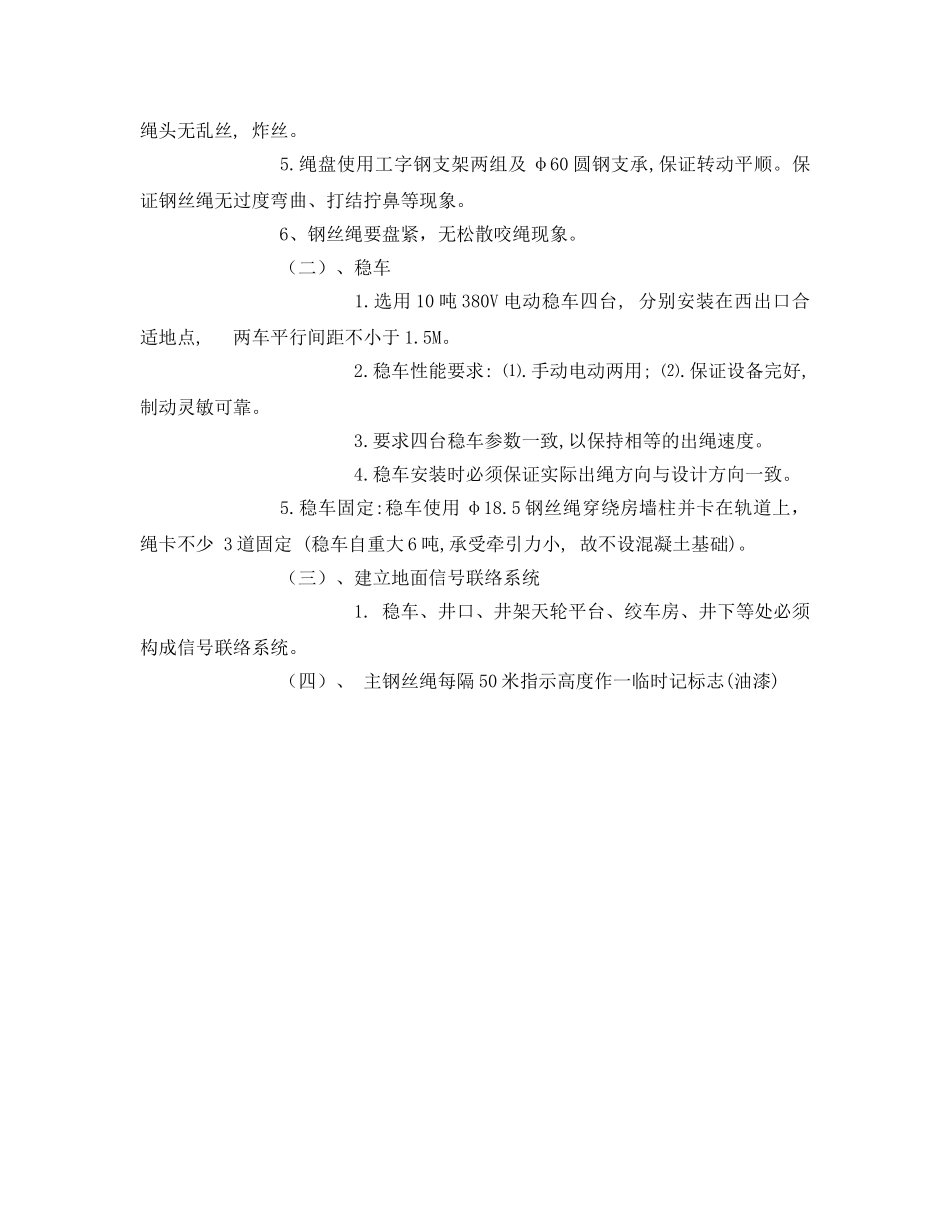

00,准备及其他收尾工作放在其他时间
三、施工人员组织:1
总指挥:任务:负责换绳管理工作整体协调、指挥工作2
常务副指挥:任务:负责换绳工作期间现场管理、指挥及安全工作3
安全负责人:任务:负责换绳工作的现场安全监督管理工作4
技术负责人:任务:负责换绳期间技术工作管理工作5

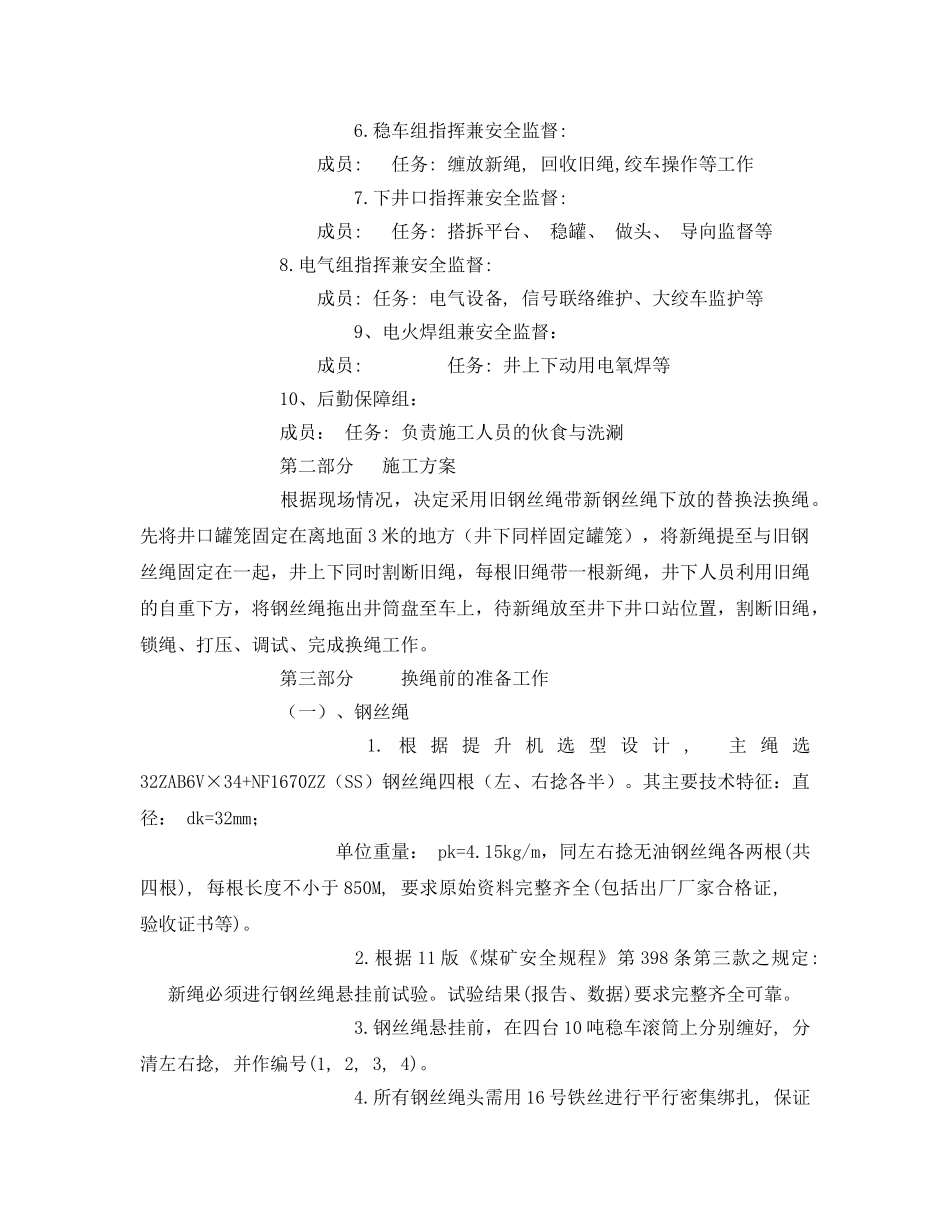

地面井架组指挥兼安全监督:成员:任务:搭拆平台、稳罐、做头、导向监督、打卡子等6
稳车组指挥兼安全监督:成员:任务:缠放新绳,回收旧绳,绞车操作等工作7
下井口指挥兼安全监督:成员:任务:搭拆平台、稳罐、做头、导向监督等8
电气组指挥兼安全监督:成员:任务:电气设备,信号联络维护、大绞车监护等9、电火焊组兼安全监督:成员:任务:井上下动用电氧焊等10、后勤保障组:成员:任务:负责施工人员的伙食与洗涮第二部分施工方案根据现场情况,决定采用旧钢丝绳带新钢丝绳下放的替换法换绳
