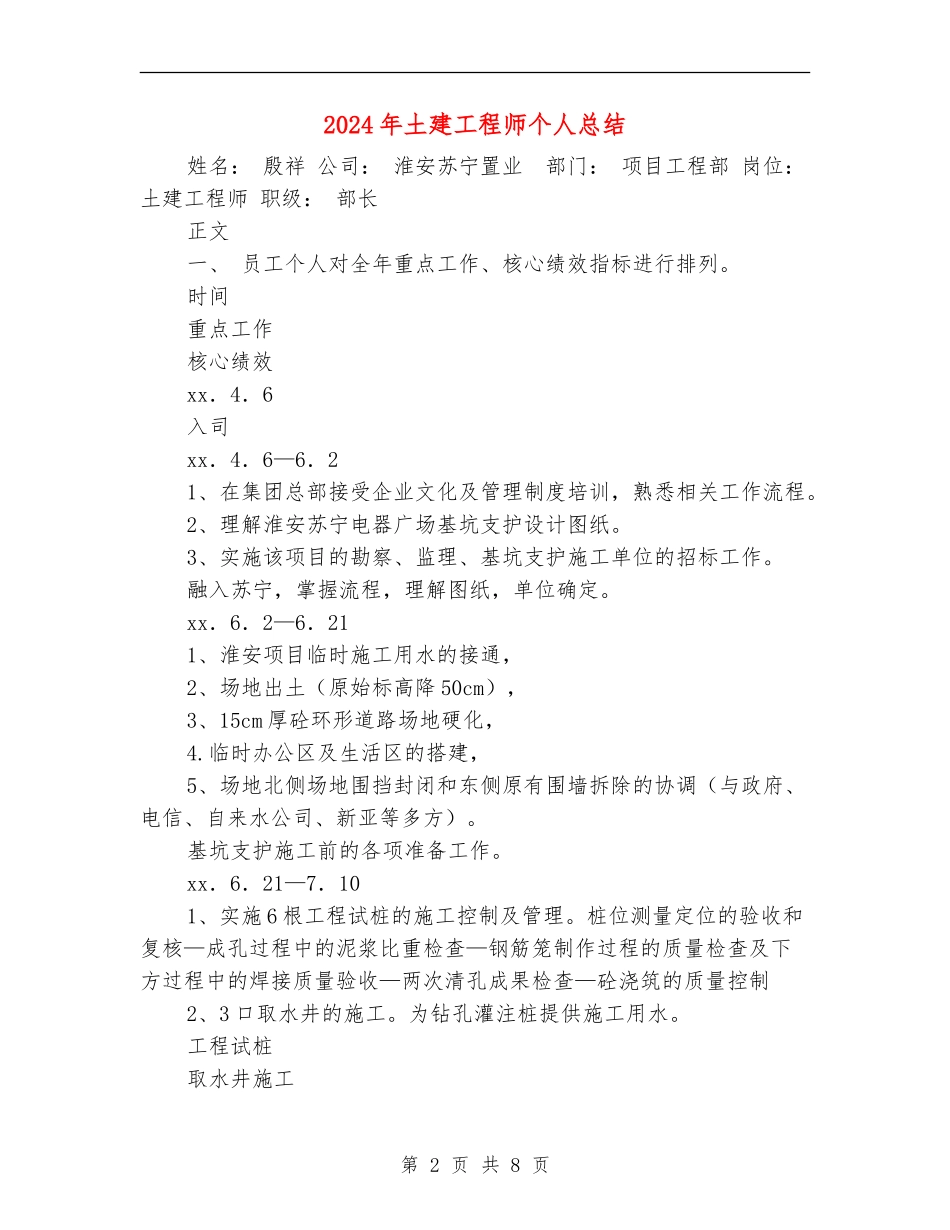

第1页共8页编号:_____2024年土建工程师个人总结学校:_________教师:_____________年___月___日(此文内容仅供参考,可自行修改)2024年土建工程师个人总结姓名:殷祥公司:淮安苏宁置业部门:项目工程部岗位:土建工程师职级:部长正文一、员工个人对全年重点工作、核心绩效指标进行排列
时间重点工作核心绩效xx.4.6入司xx.4.6—6.21、在集团总部接受企业文化及管理制度培训,熟悉相关工作流程
2、理解淮安苏宁电器广场基坑支护设计图纸
3、实施该项目的勘察、监理、基坑支护施工单位的招标工作
融入苏宁,掌握流程,理解图纸,单位确定
xx.6.2—6.211、淮安项目临时施工用水的接通,2、场地出土(原始标高降50cm),3、15cm厚砼环形道路场地硬化,4
临时办公区及生活区的搭建,5、场地北侧场地围挡封闭和东侧原有围墙拆除的协调(与政府、电信、自来水公司、新亚等多方)
基坑支护施工前的各项准备工作
xx.6.21—7.101、实施6根工程试桩的施工控制及管理
桩位测量定位的验收和复核—成孔过程中的泥浆比重检查—钢筋笼制作过程的质量检查及下方过程中的焊接质量验收—两次清孔成果检查—砼浇筑的质量控制2、3口取水井的施工
为钻孔灌注桩提供施工用水

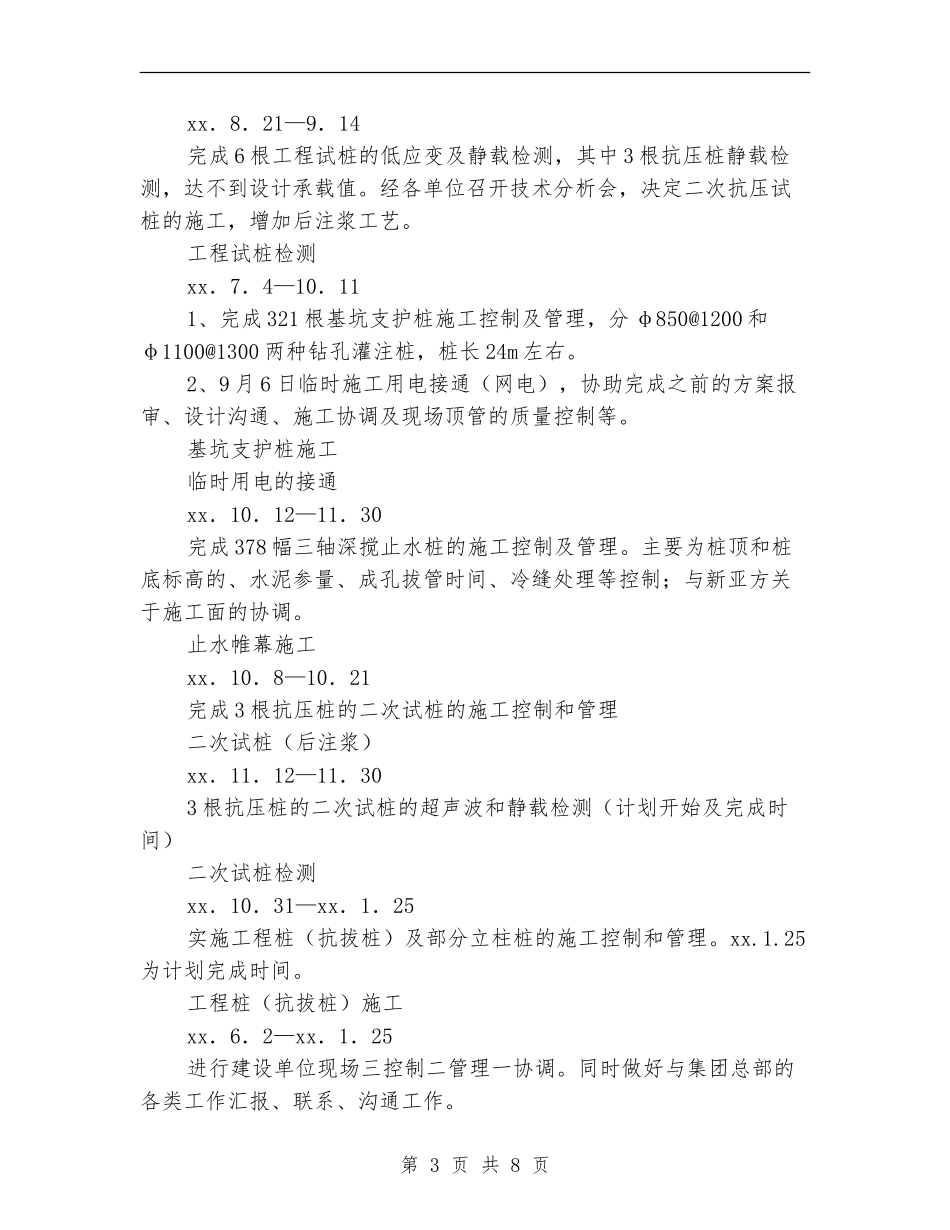

工程试桩取水井施工第2页共8页xx.8.21—9.14完成6根工程试桩的低应变及静载检测,其中3根抗压桩静载检测,达不到设计承载值
经各单位召开技术分析会,决定二次抗压试桩的施工,增加后注浆工艺
工程试桩检测xx.7.4—10.111、完成321根基坑支护桩施工控制及管理,分φ850@1200和φ1100@1300两种钻孔灌注桩,桩长24m左右
2、9月6日临时施工用电接通(网电),协助完成之前的方案报审、设计沟通、施工协调及现场顶管的质量控制等
基坑支护桩施工临时用电的接通xx.10.12—11.30完
