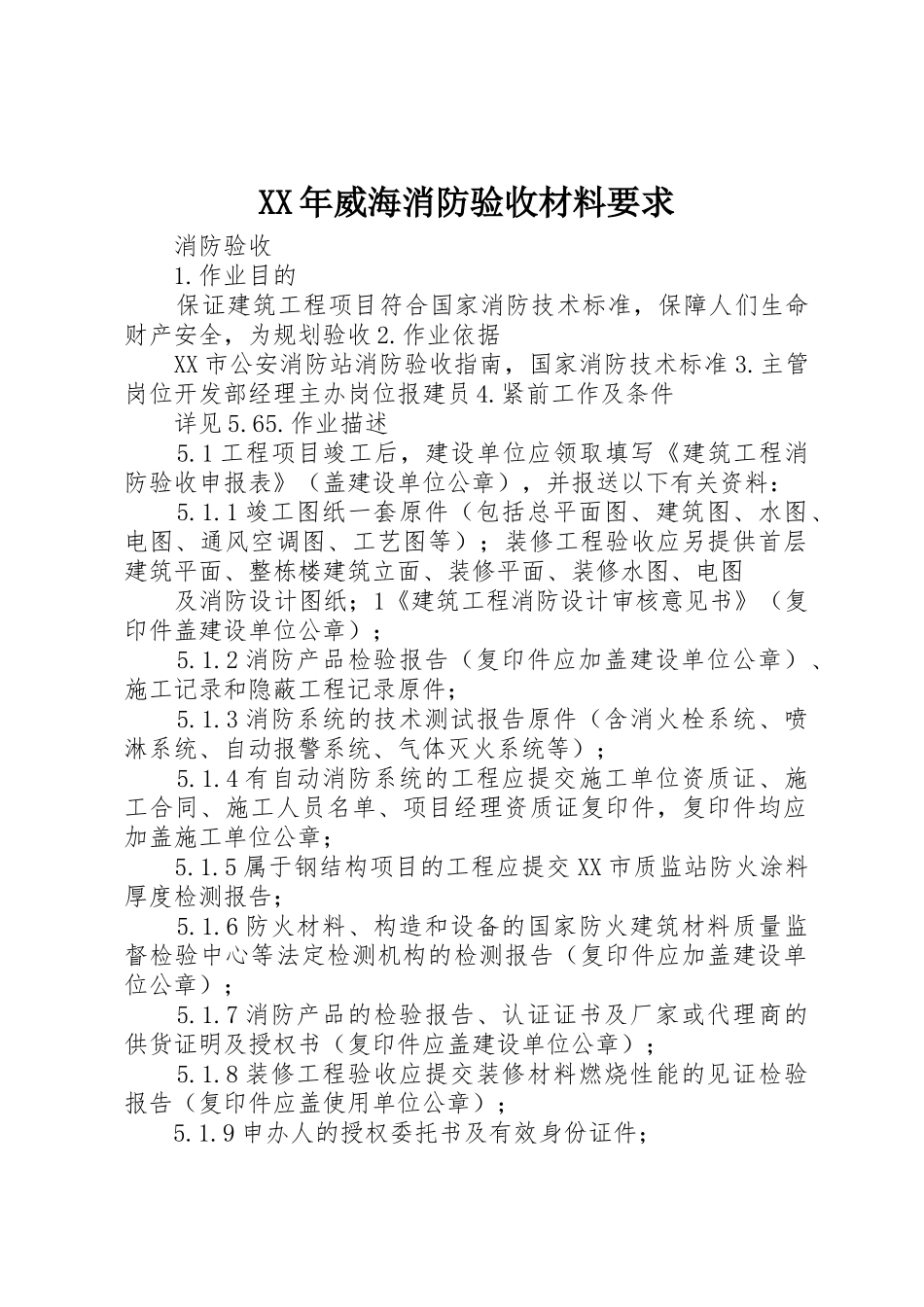

XX年威海消防验收材料要求消防验收1
作业目的保证建筑工程项目符合国家消防技术标准,保障人们生命财产安全,为规划验收2
作业依据XX市公安消防站消防验收指南,国家消防技术标准3
主管岗位开发部经理主办岗位报建员4
紧前工作及条件详见5
1工程项目竣工后,建设单位应领取填写《建筑工程消防验收申报表》(盖建设单位公章),并报送以下有关资料:5
1竣工图纸一套原件(包括总平面图、建筑图、水图、电图、通风空调图、工艺图等);装修工程验收应另提供首层建筑平面、整栋楼建筑立面、装修平面、装修水图、电图及消防设计图纸;1《建筑工程消防设计审核意见书》(复印件盖建设单位公章);5
2消防产品检验报告(复印件应加盖建设单位公章)、施工记录和隐蔽工程记录原件;5
3消防系统的技术测试报告原件(含消火栓系统、喷淋系统、自动报警系统、气体灭火系统等);5
4有自动消防系统的工程应提交施工单位资质证、施工合同、施工人员名单、项目经理资质证复印件,复印件均应加盖施工单位公章;5
5属于钢结构项目的工程应提交XX市质监站防火涂料厚度检测报告;5
6防火材料、构造和设备的国家防火建筑材料质量监督检验中心等法定检测机构的检测报告(复印件应加盖建设单位公章);5
7消防产品的检验报告、认证证书及厂家或代理商的供货证明及授权书(复印件应盖建设单位公章);5
8装修工程验收应提交装修材料燃烧性能的见证检验报告(复印件应盖使用单位公章);5
9申办人的授权委托书及有效身份证件;5
10以上提供资料内容(除图纸外)应装订成册
2公安消防机构在受理建设单位消防验收申请后,应当在10个工作日之内按照国家消防技术标准进行消防验收以及建设工程正式竣工验收做准备
3组织验收小组5

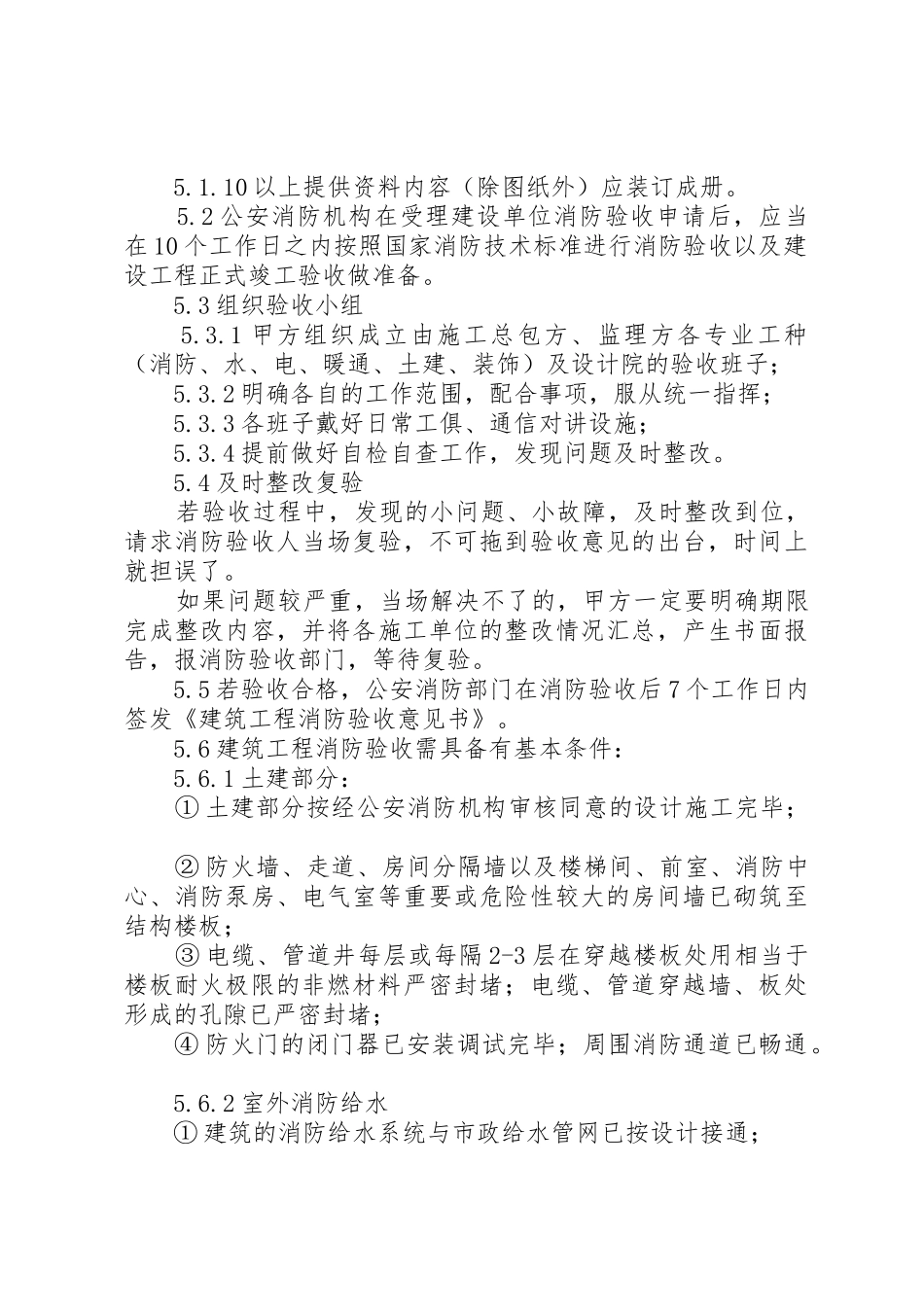

1甲方组织成立由施工总包方、监理方各专业工种(消防、水、电、暖通、土建、装饰)
